Von der Bodenplatte bis zum Innenausbau

Bauablauf mit dem isorast® Hausbausatz

So entsteht ein Haus mit dem isorast® Bausystem – Schritt für Schritt, mit Fotos von einer echten Baustelle.

Schritt für Schritt

So entsteht Ihr Haus

Die Fotos zeigen den Bau eines energieeffizienten Wohnhauses mit Einliegerwohnung – vom Baubeginn im Oktober 2020 bis zur Fertigstellung im November 2021. Den Steckbrief des fertigen Hauses finden Sie bei Schritt 12. Die Reihenfolge ist typisch – im Detail richtet sich der Ablauf nach Planung und Statik Ihres Hauses. Klicken Sie auf ein Bild, um es groß anzuzeigen.

  1. Bauphase 1 · Bodenplatte

    Schritt 1: Untergrund und Grundleitungen

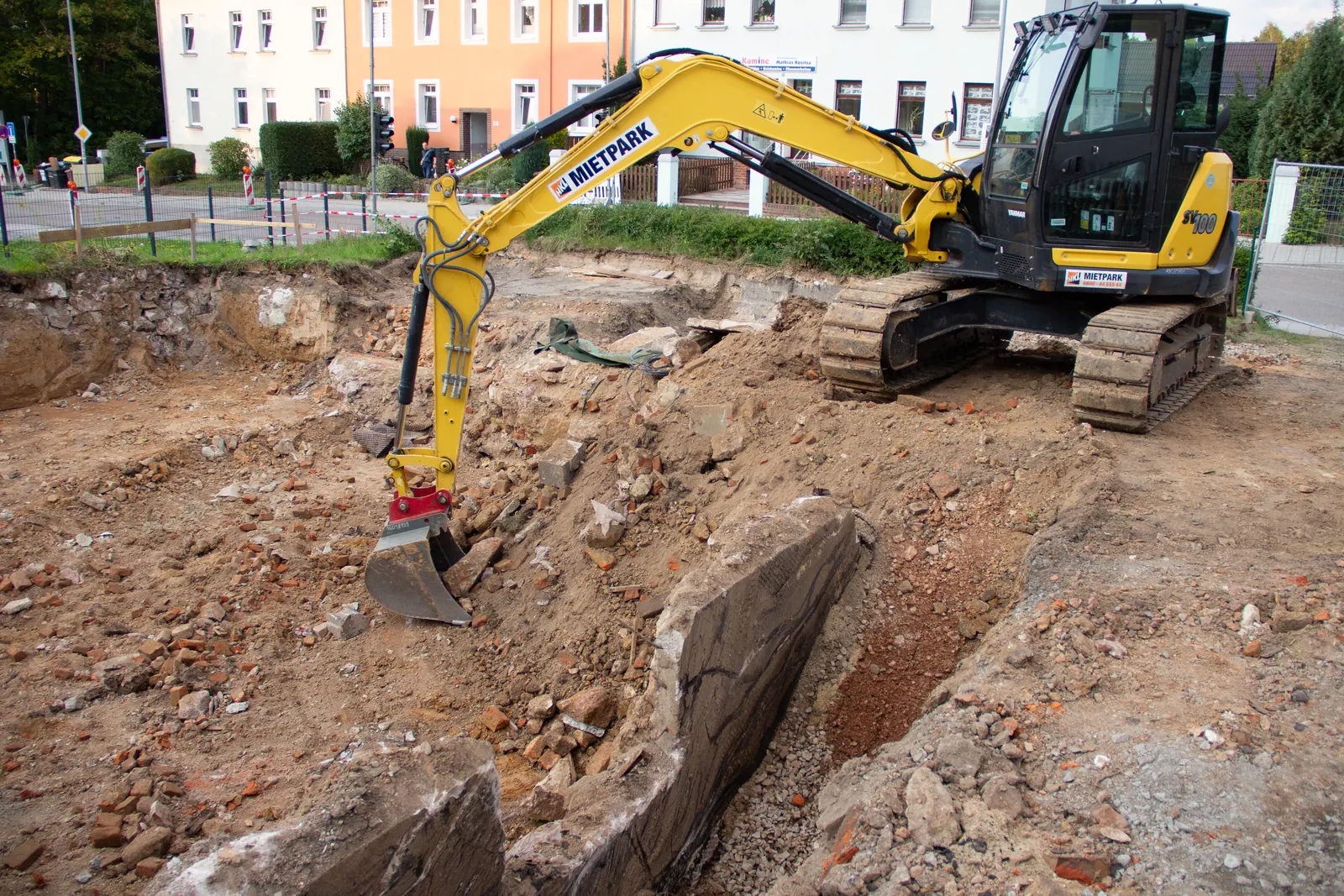

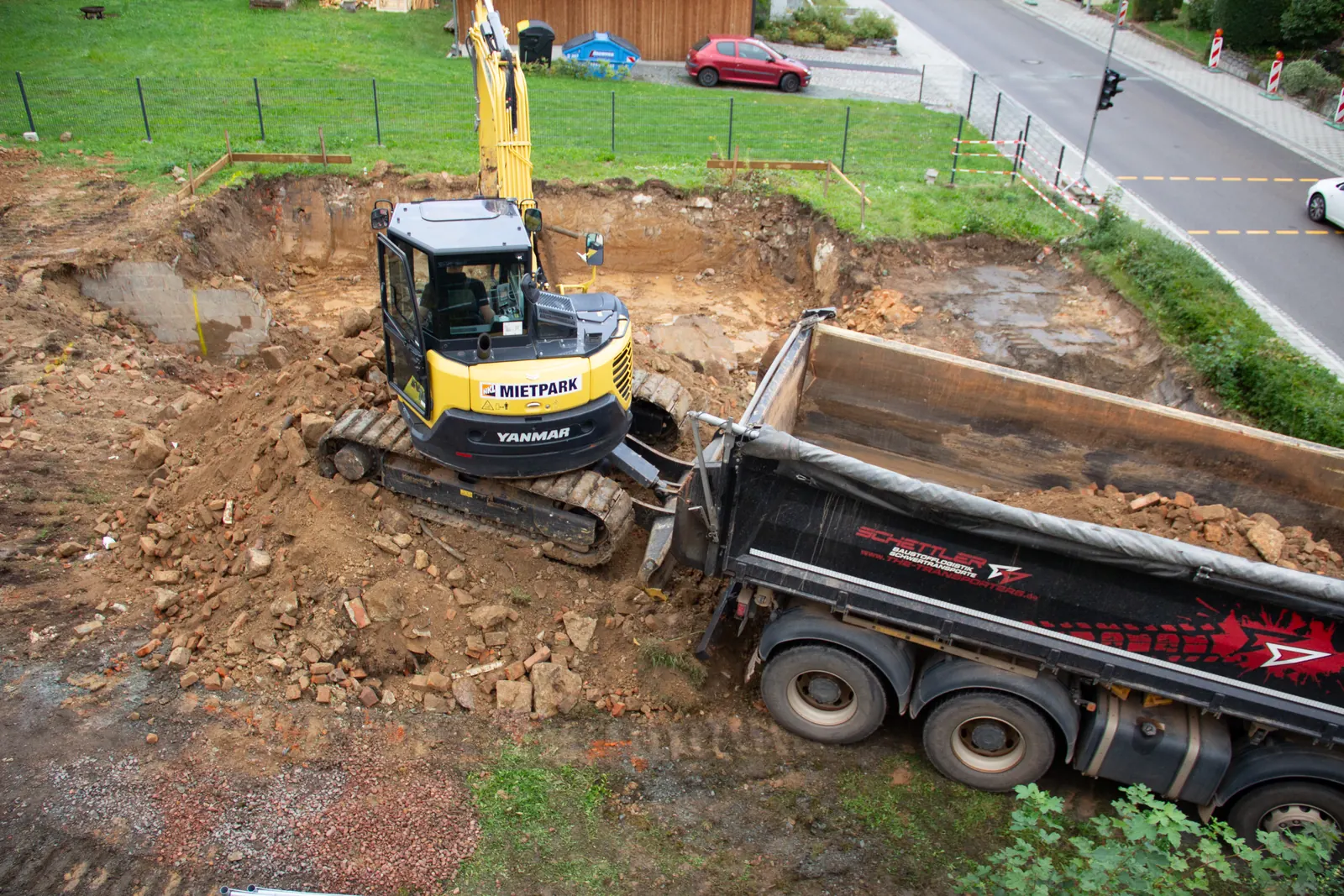

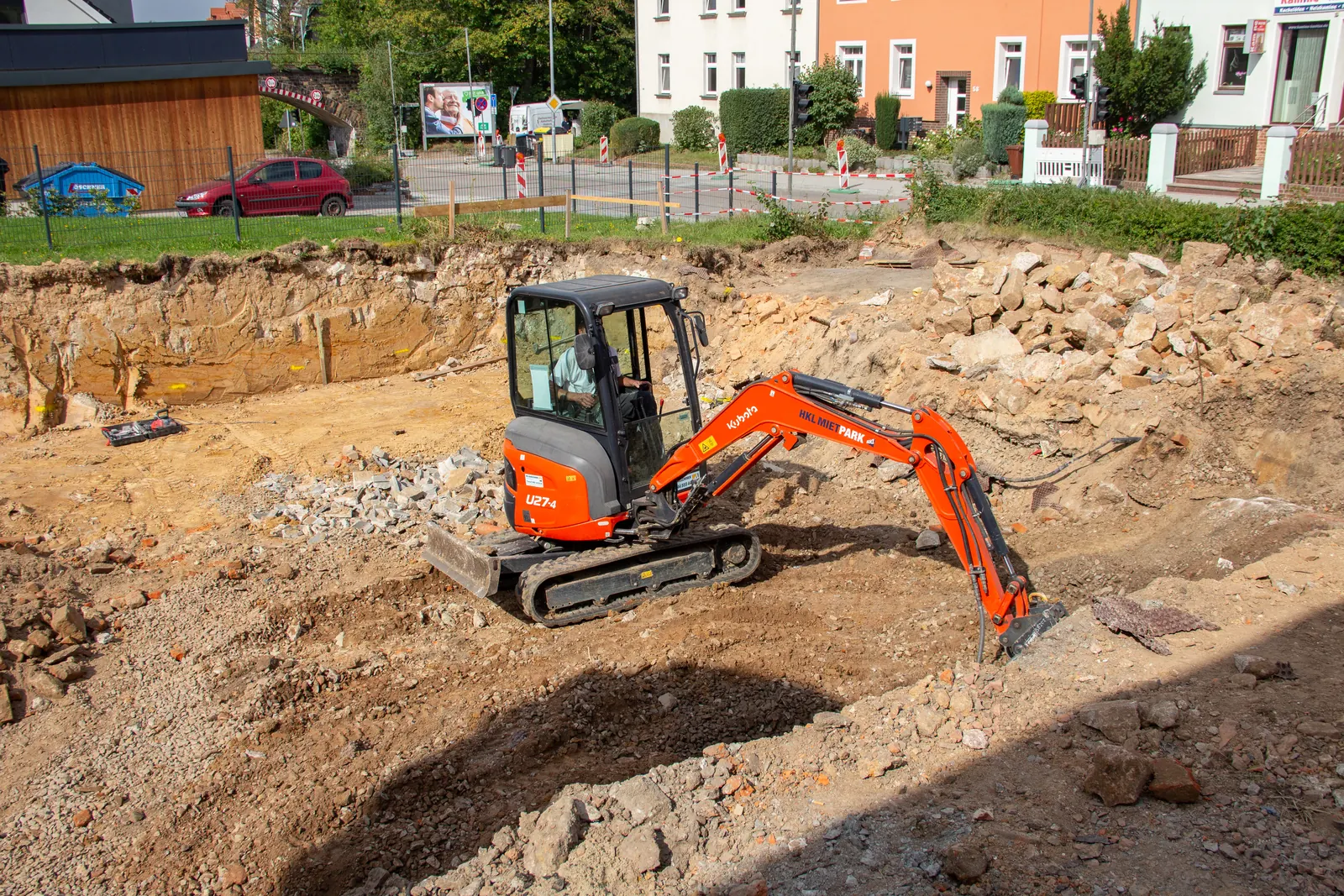

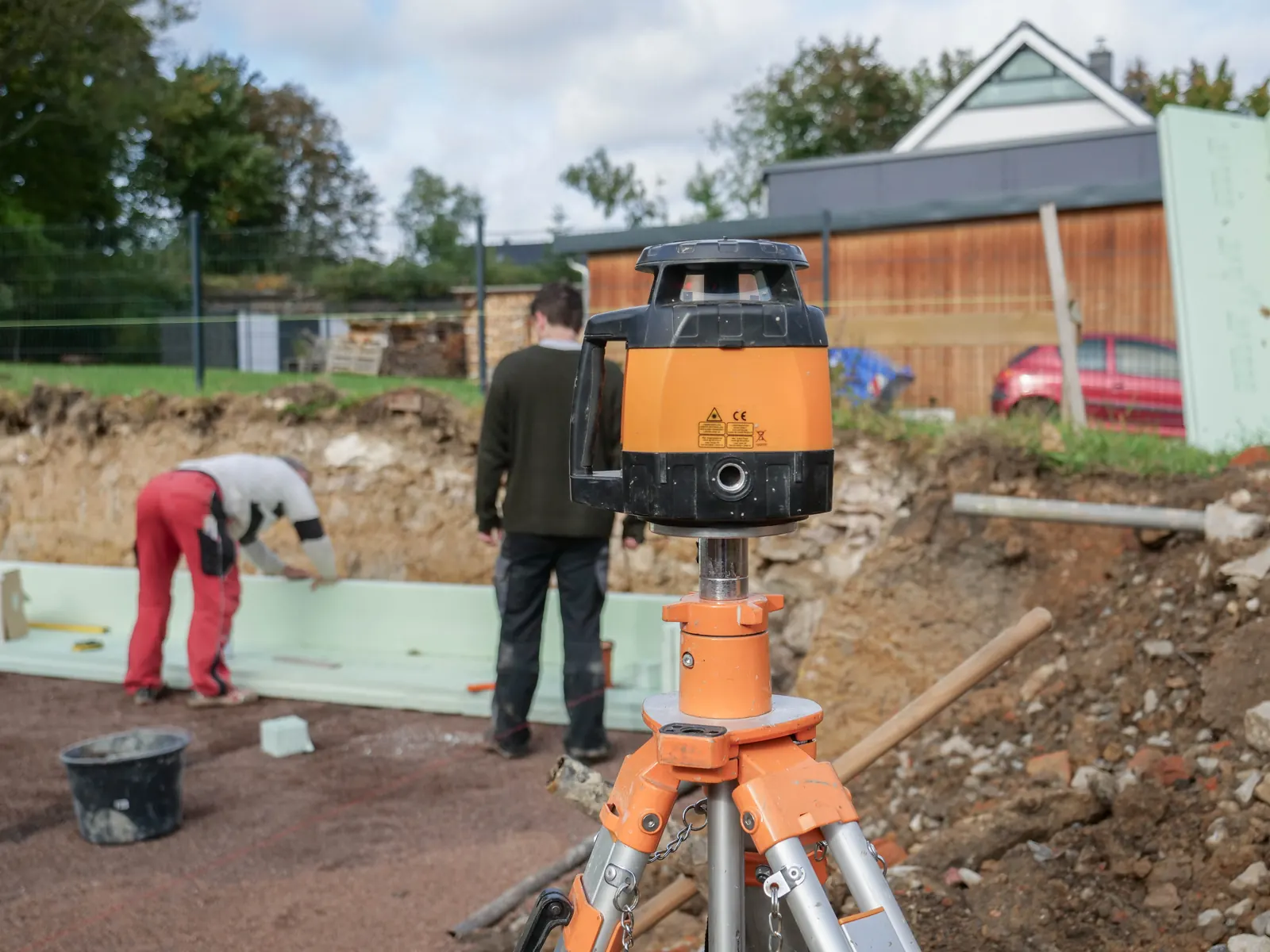

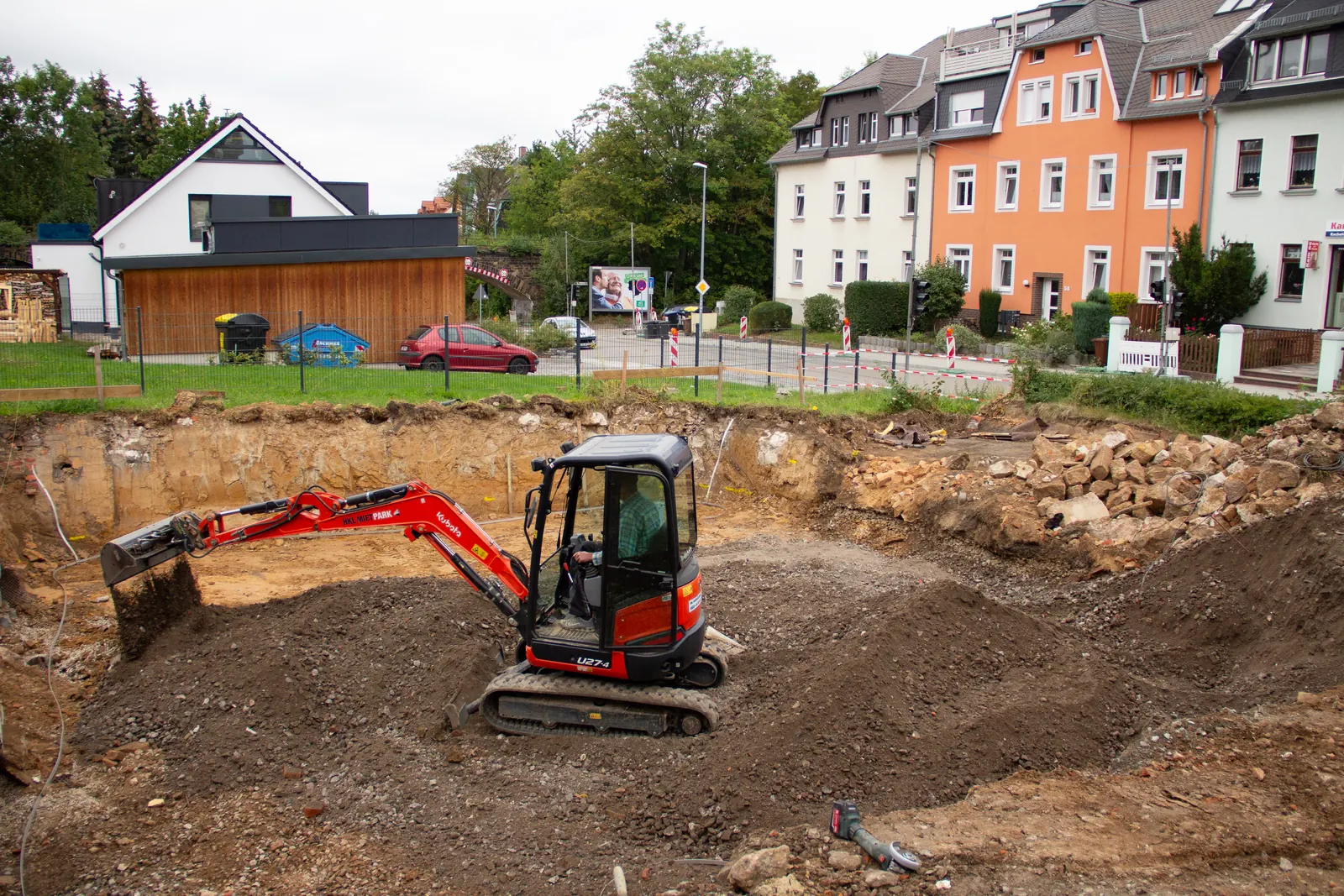

    Am Anfang steht die Baugrube. Der Untergrund wird ausgehoben, eingeebnet und mit einer tragfähigen, verdichteten Schicht vorbereitet. Mit dem Rotationslaser werden die Höhen genau eingemessen – die Grundlage für eine ebene Bodenplatte.

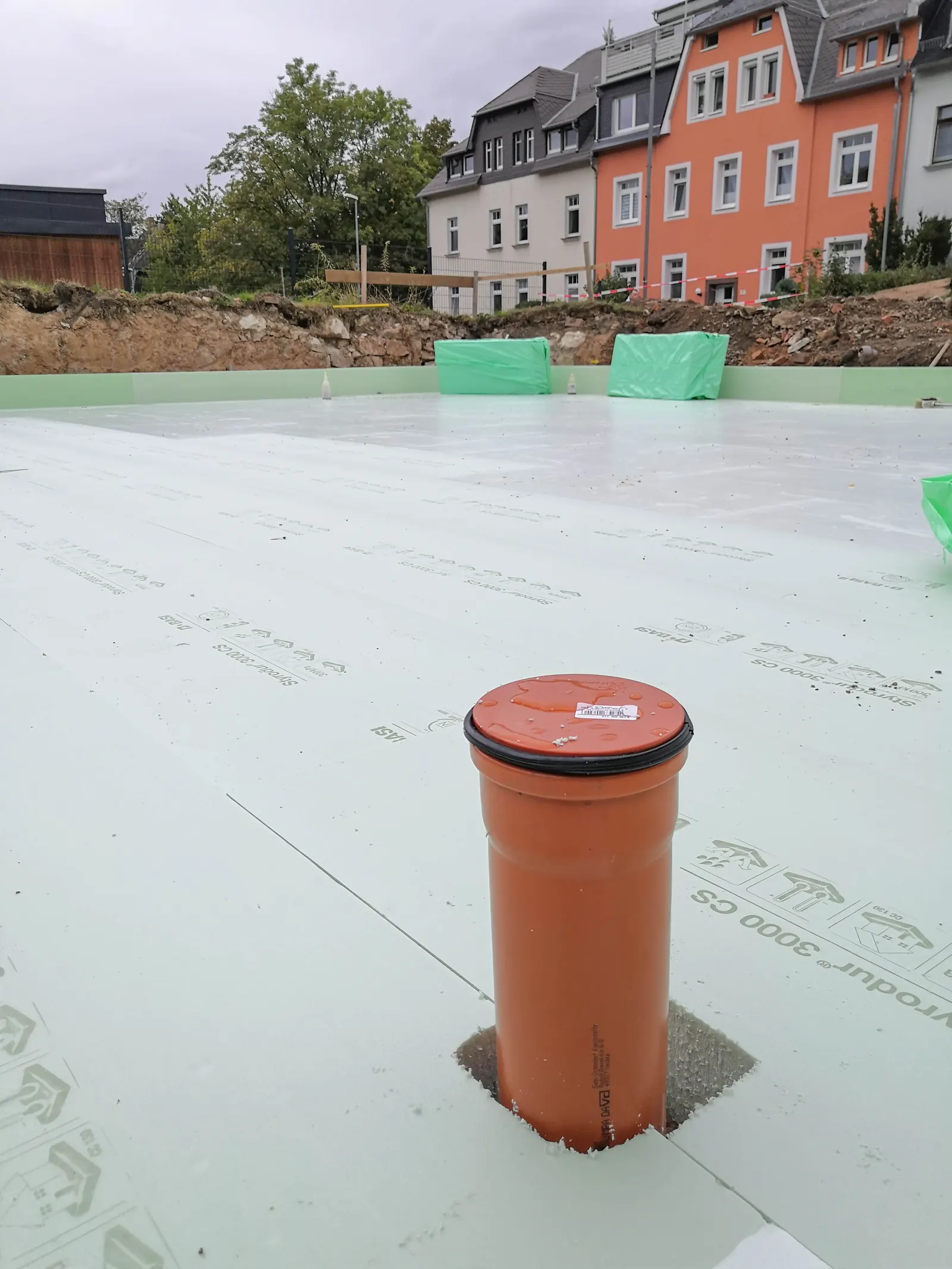

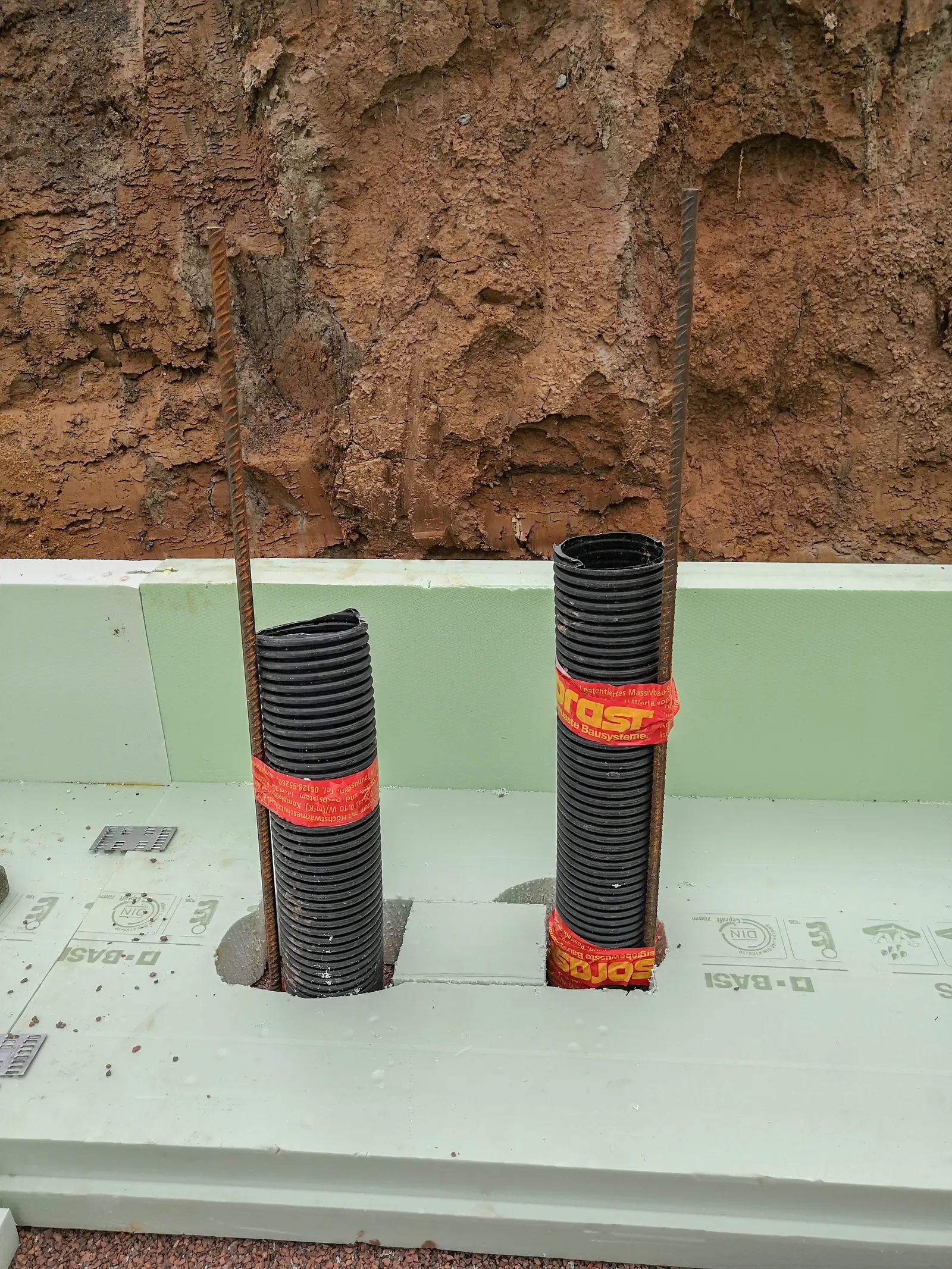

    Bevor die Bodenplatte entsteht, werden die Grundleitungen verlegt: Abwasserrohre sowie Leerrohre für Strom und Wasser, die später durch die Bodenplatte nach oben geführt werden.

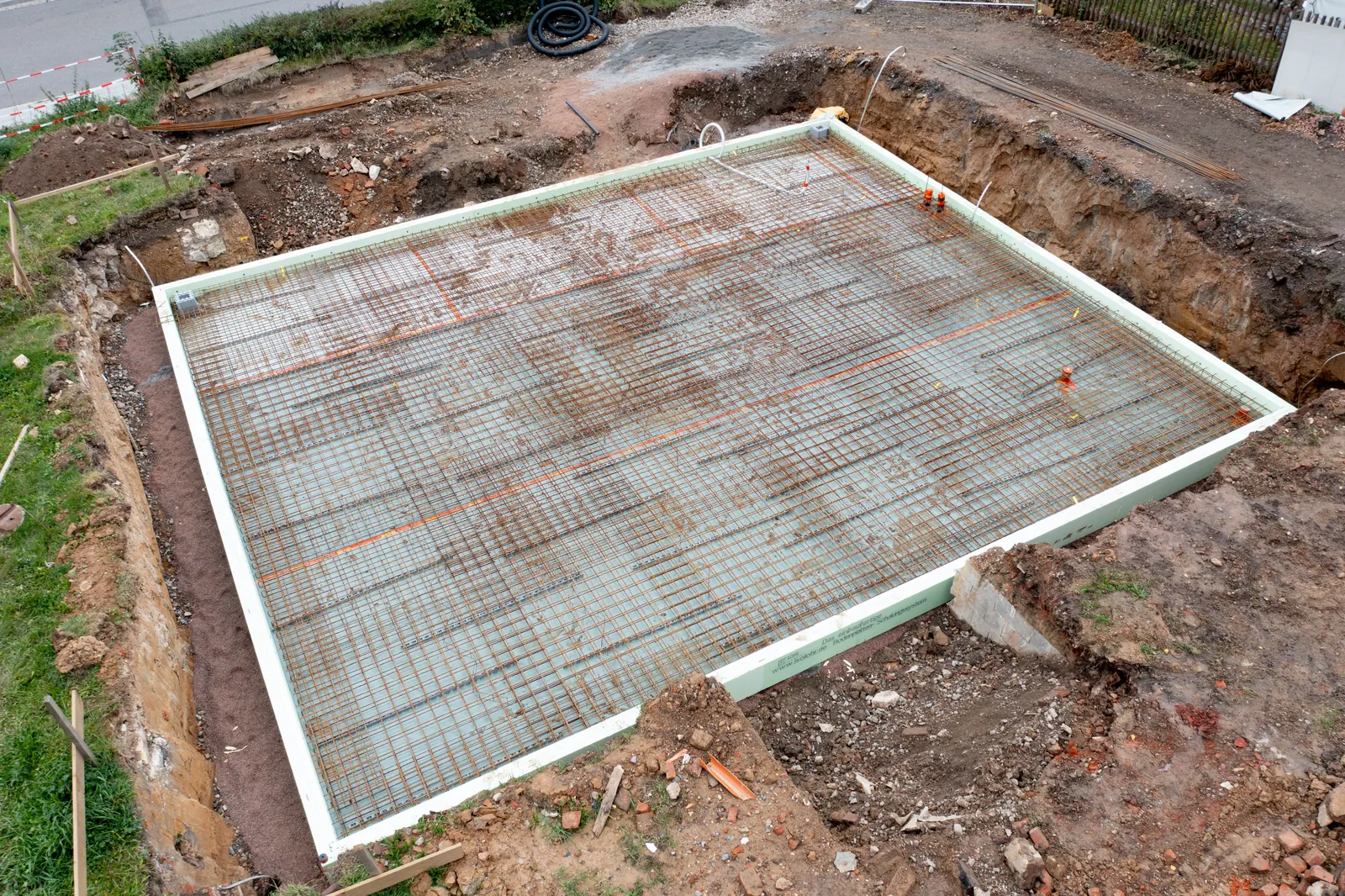

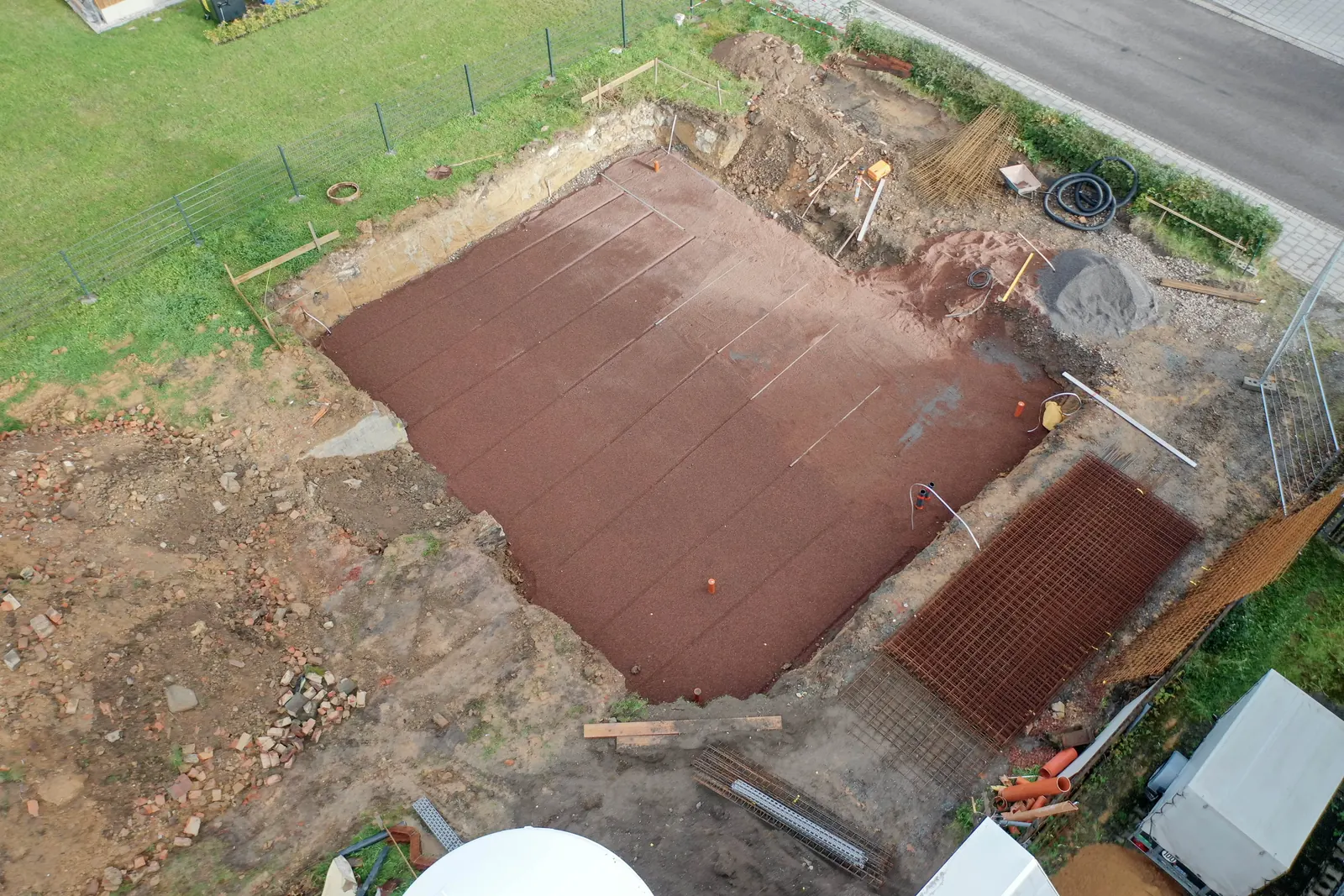

    Luftbild der vorbereiteten Baugrube mit verdichtetem Schotteruntergrund und bereitliegenden Bewehrungsmatten Rotationslaser auf Stativ in der Baugrube, im Hintergrund richten zwei Personen die Randschalung aus Abwasserrohr, das durch die Dämmung der Bodenplatte nach oben geführt wird Zwei Leerrohre für Strom und Wasser, durch die Dämmung der Bodenplatte geführt Bagger lädt den Erdaushub der Baugrube auf einen Lkw Bagger beim Ausheben der Baugrube Minibagger arbeitet in der ausgehobenen Baugrube Minibagger ebnet die Sohle der Baugrube ein
  2. Schritt 2: Gedämmte Bodenplatte vorbereiten

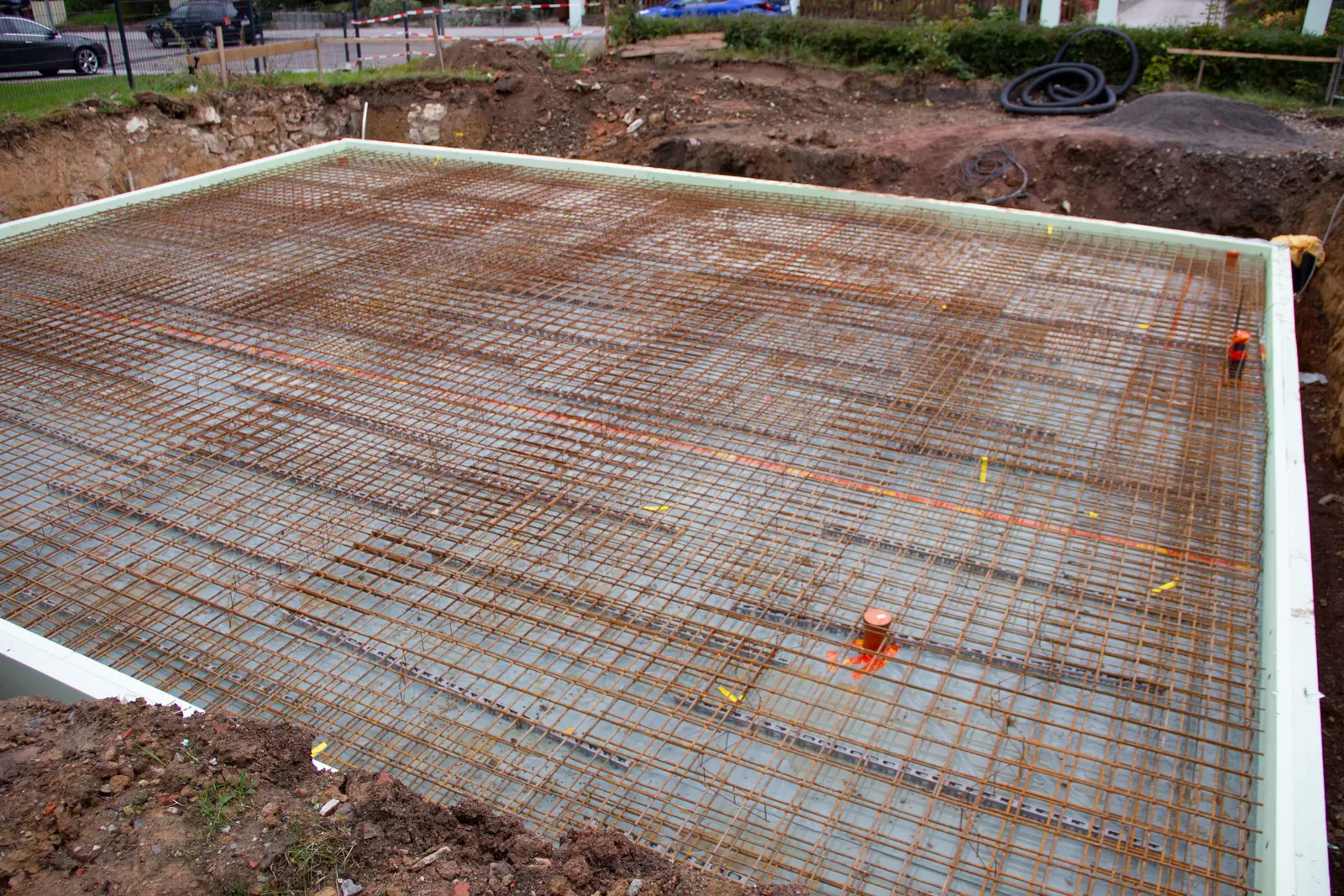

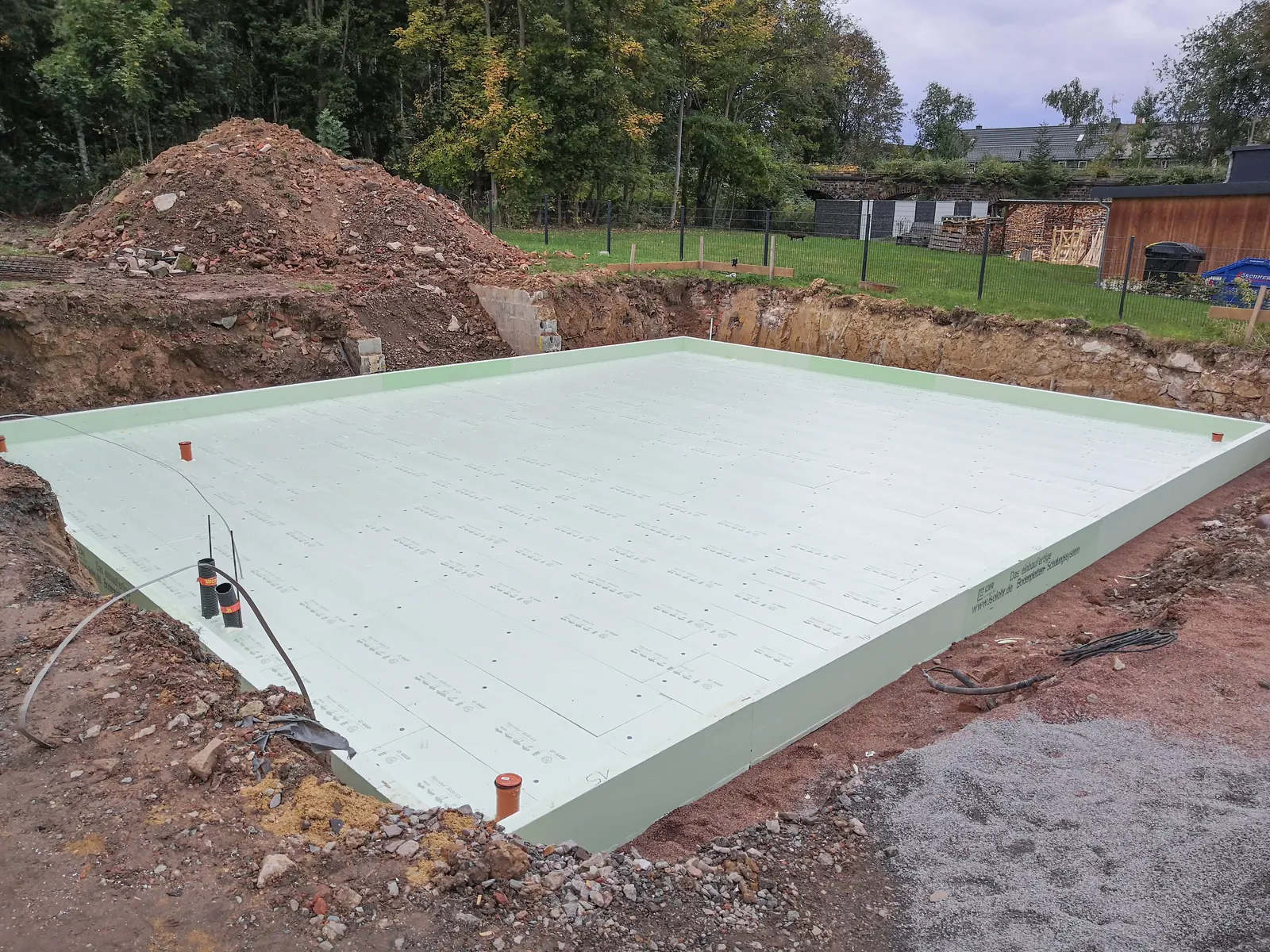

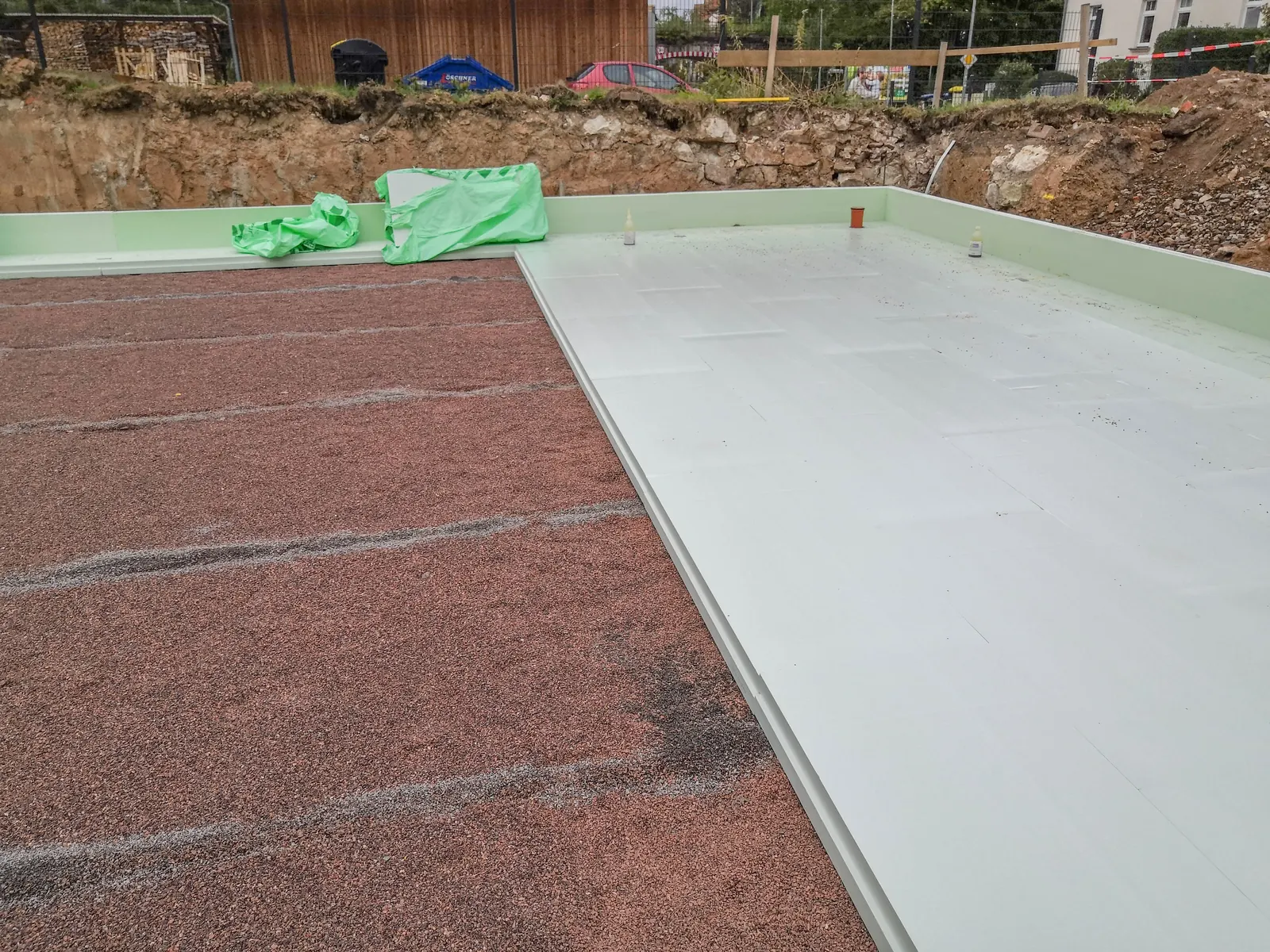

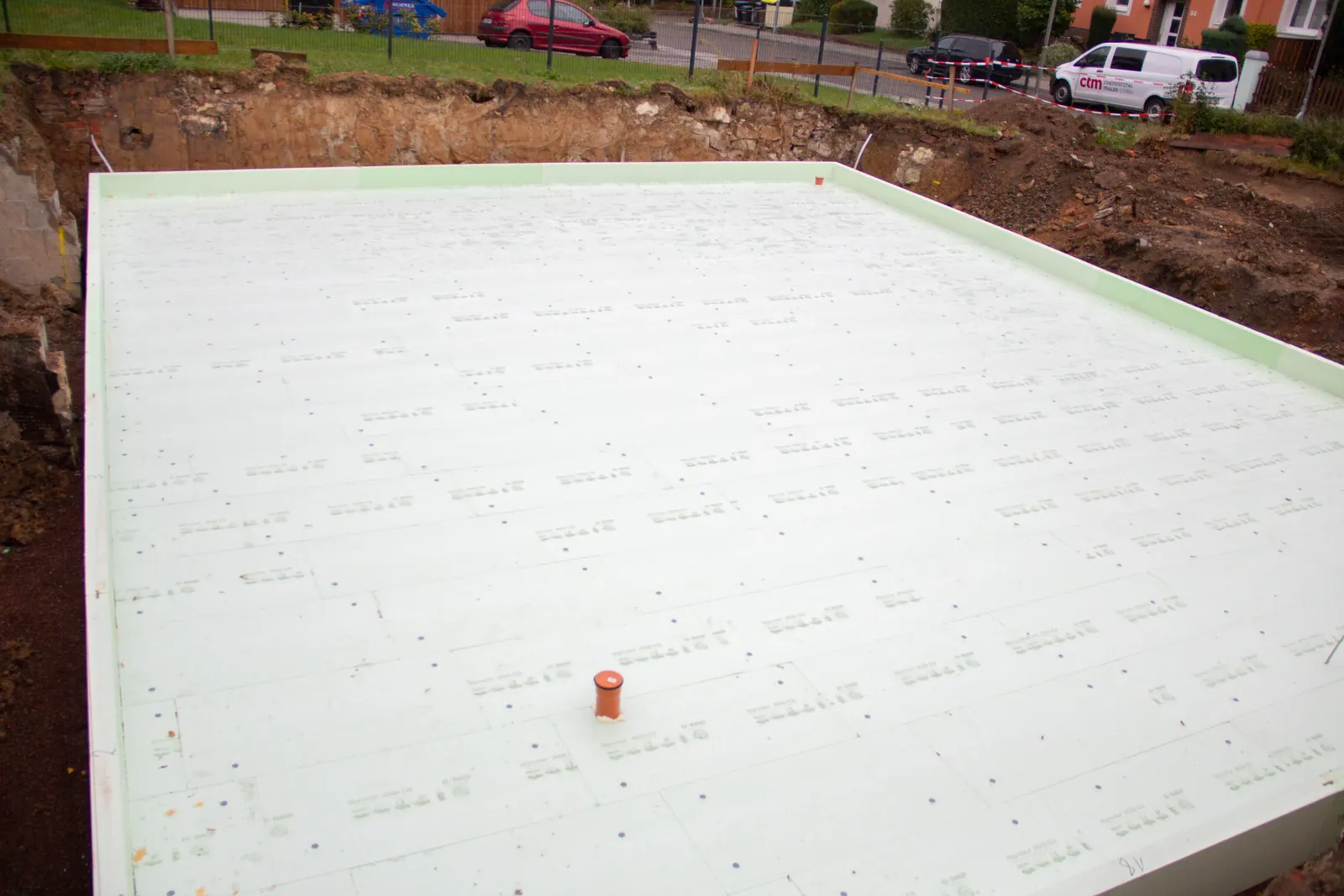

    Damit über den Boden möglichst wenig Wärme verloren geht, wird unter der Bodenplatte eine durchgehende Dämmebene verlegt. Eine gedämmte Randschalung fasst die Platte seitlich ein und bildet gleichzeitig die Schalung für den Beton.

    Auf der Dämmung wird die Bewehrung der Bodenplatte nach Statik verlegt – mit Abstandhaltern, damit der Stahl später vollständig im Beton liegt.

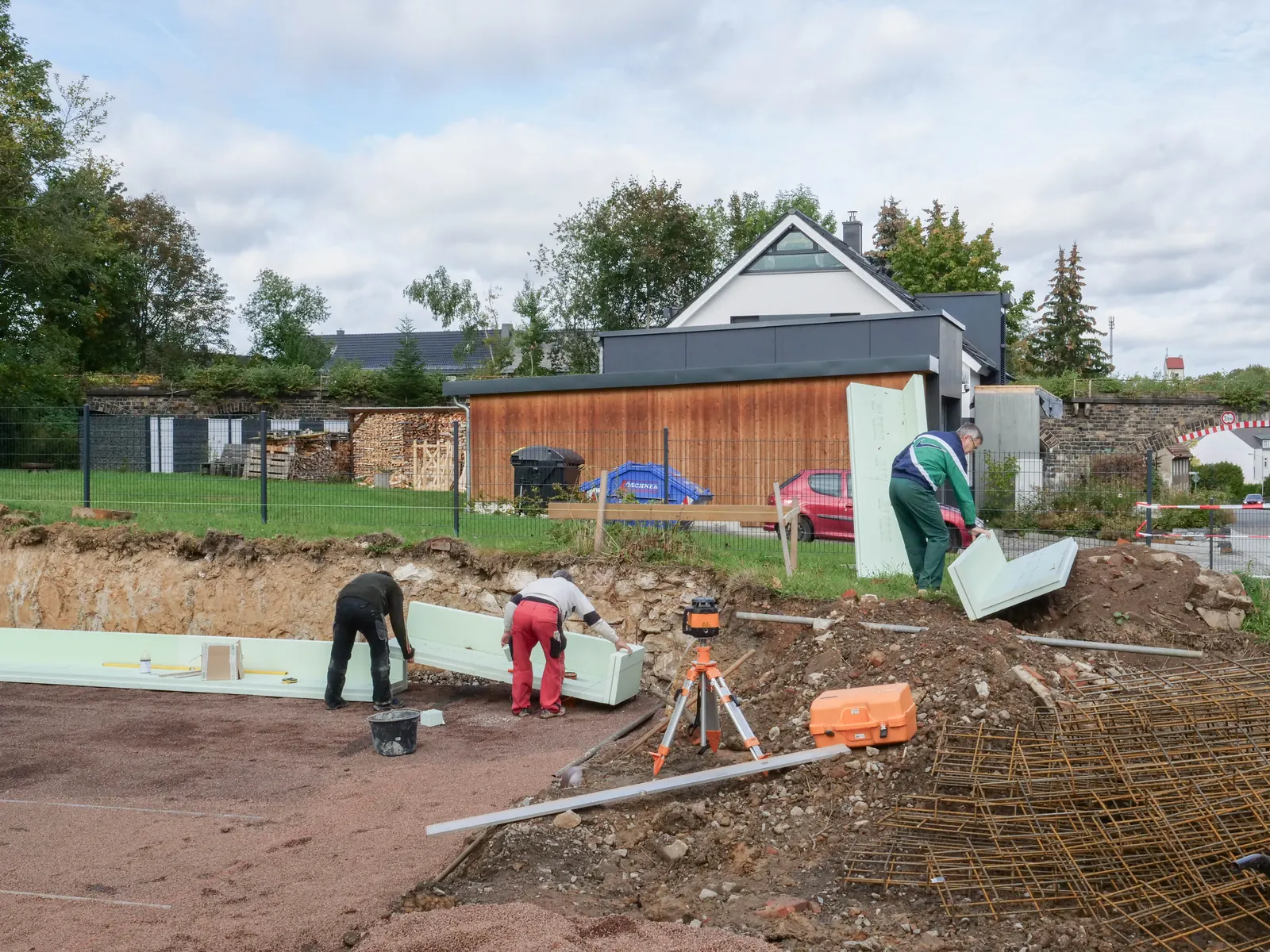

    Zwei Arbeiter setzen die gedämmte Randschalung der Bodenplatte, davor der Rotationslaser Dämmplatten werden auf dem vorbereiteten Untergrund verlegt, seitlich die gedämmte Randschalung Vollständig verlegte Dämmebene der Bodenplatte mit Randschalung in der Baugrube Luftbild der fertig bewehrten Bodenplatte innerhalb der gedämmten Randschalung Durchgehende Dämmebene unter der späteren Bodenplatte innerhalb der Randschalung Verlegte Bewehrung der Bodenplatte auf der Dämmung
  3. Schritt 3: Bodenplatte betonieren

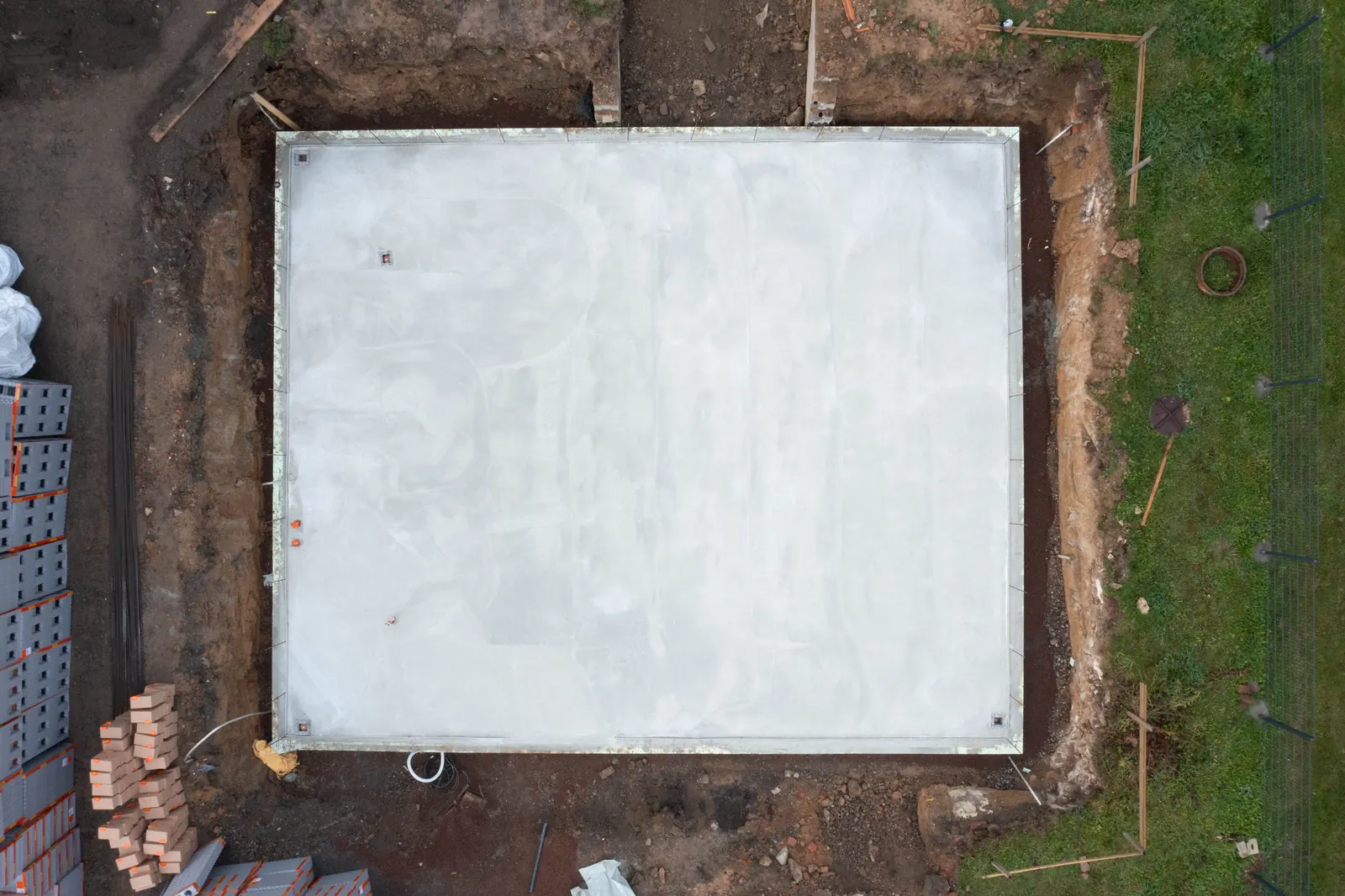

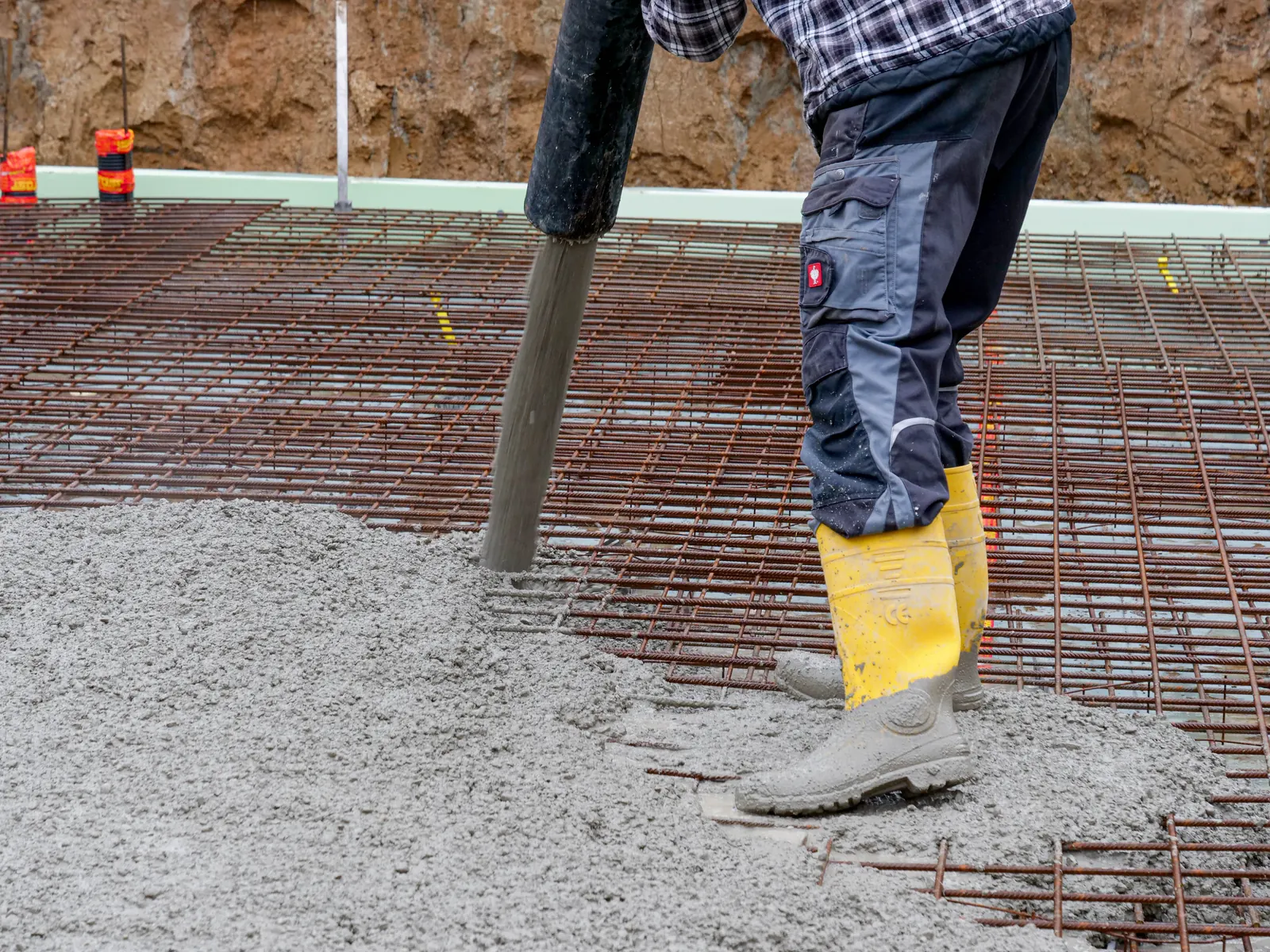

    Der Beton wird mit der Betonpumpe eingebracht, gleichmäßig verteilt und abgezogen. Nach dem Aushärten steht eine massive, nach unten gedämmte Bodenplatte – die Grundlage für alle weiteren Arbeiten.

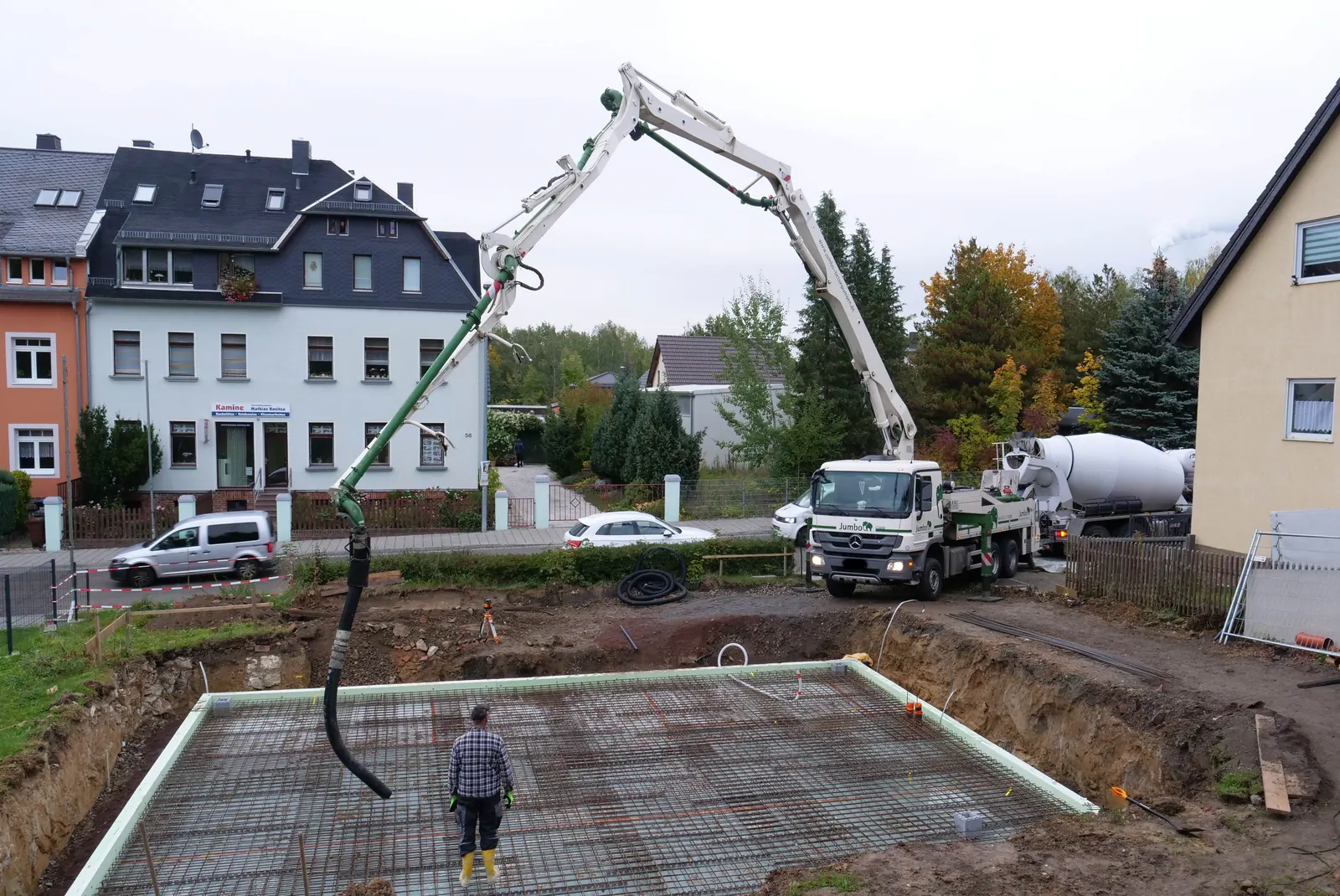

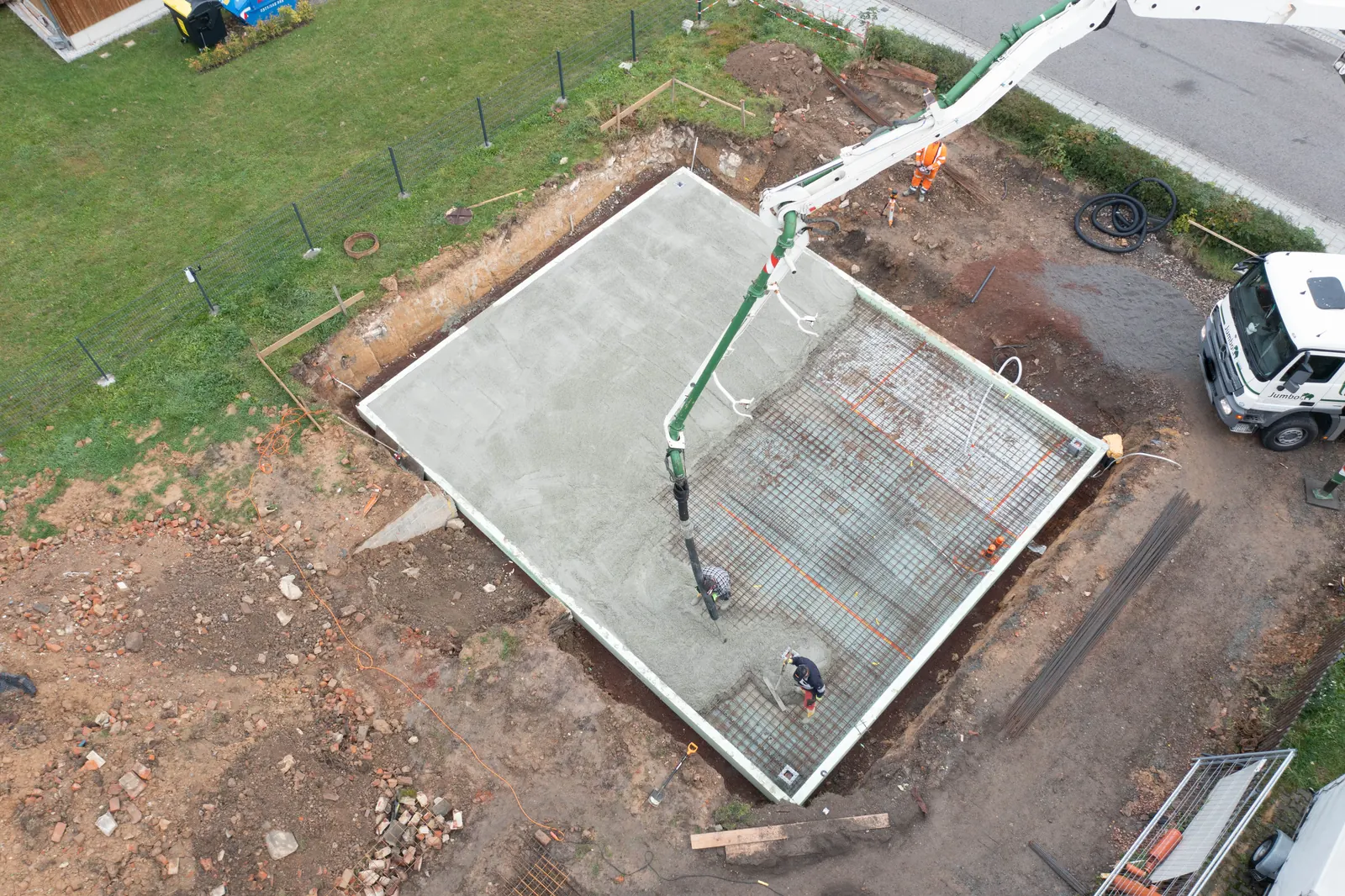

    Fahrmischer und Betonpumpe an der Baustelle beim Betonieren der Bodenplatte Beton wird über den Pumpenschlauch auf die Bewehrung der Bodenplatte gegeben Luftbild: Bodenplatte zur Hälfte betoniert, der Pumpenarm reicht über die Baugrube Luftbild der fertig betonierten Bodenplatte
  4. Schritt 4: Lieferung des Hausbausatzes

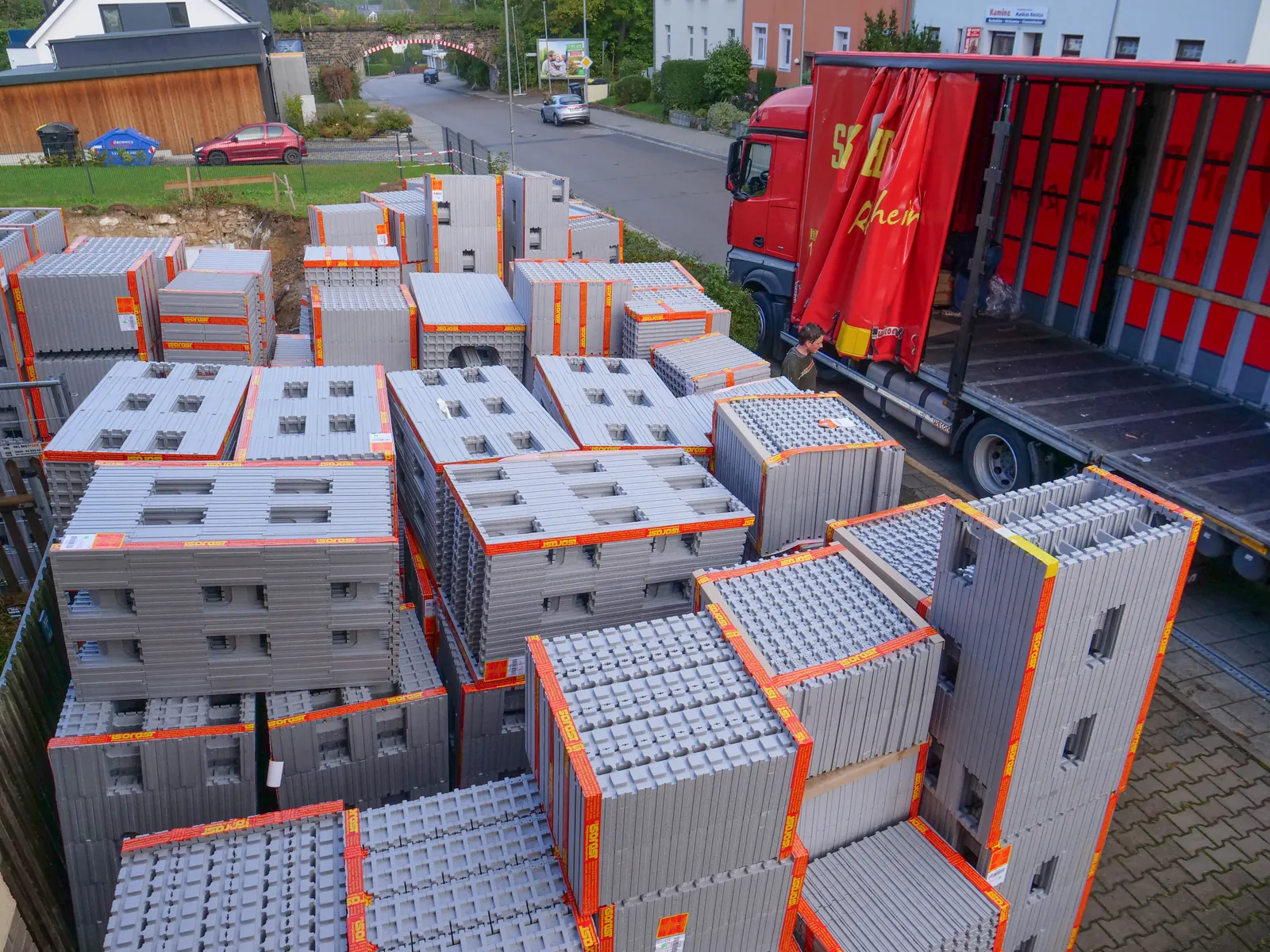

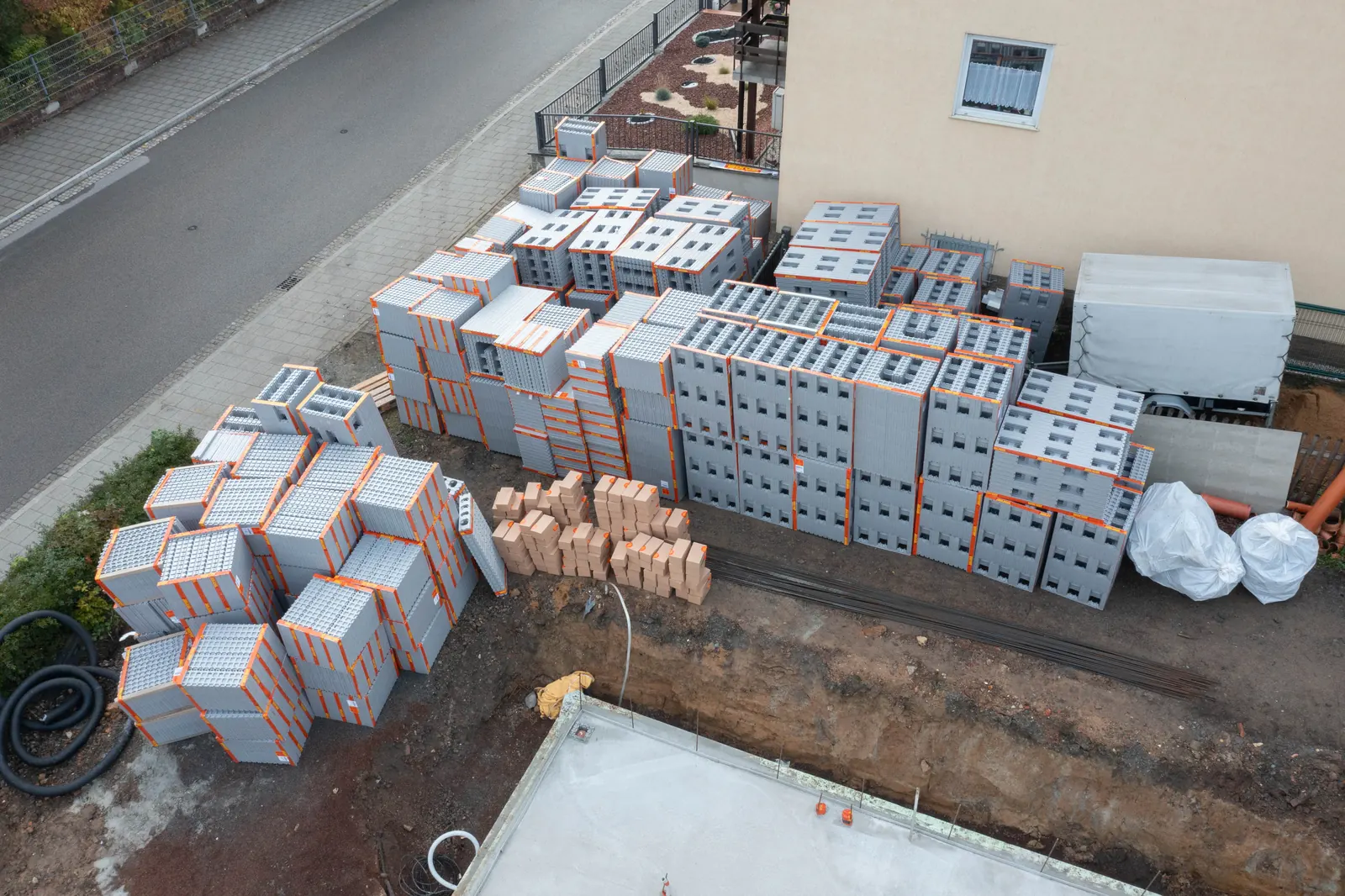

    Die isorast-Schalungselemente werden als kompakt gebundene Pakete an die Baustelle geliefert. Jedes Paket kann von einer Person getragen werden – weil die Elemente aus Neopor sehr leicht sind, lassen sie sich ohne Kran von Hand verteilen und verarbeiten.

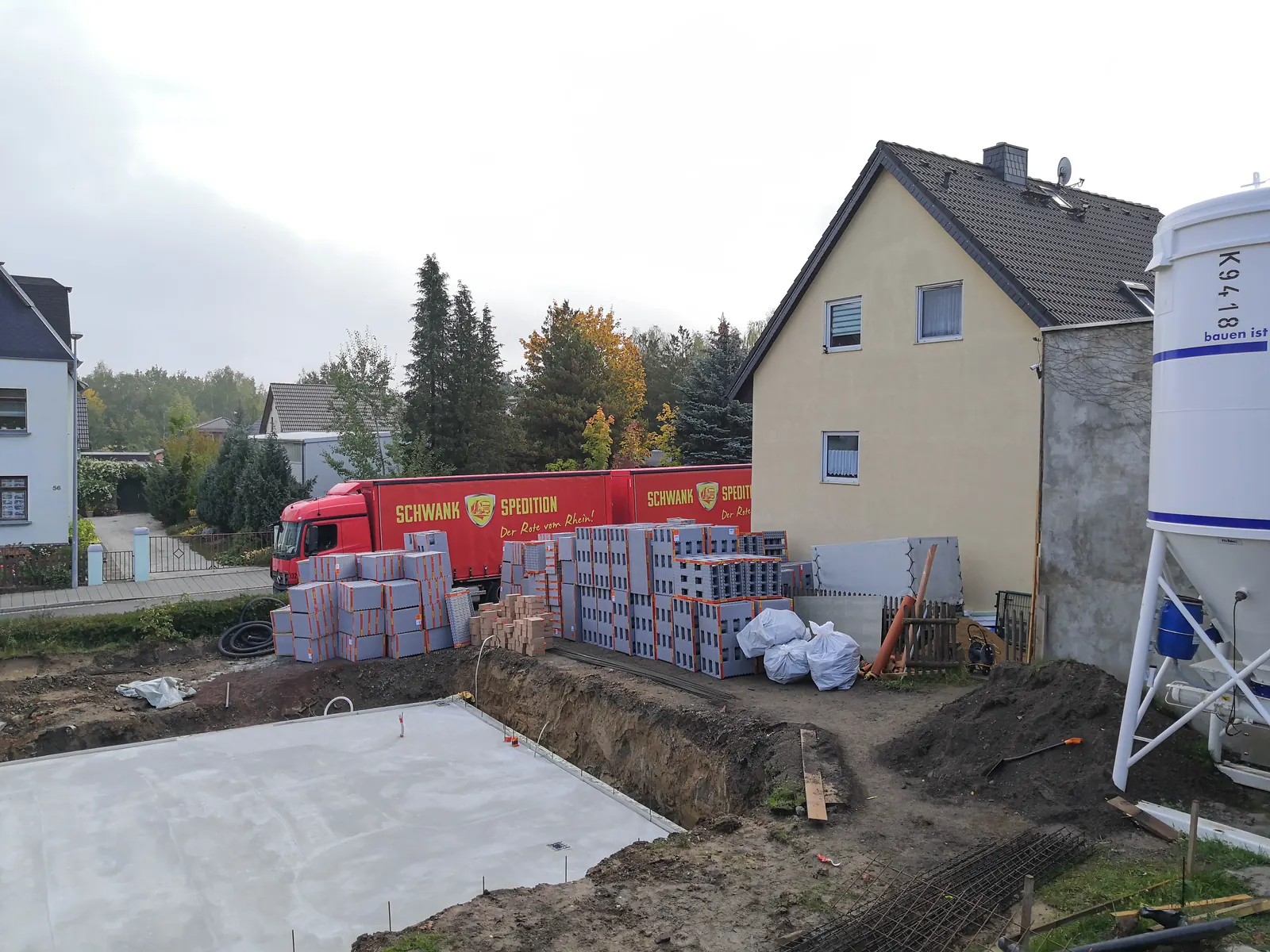

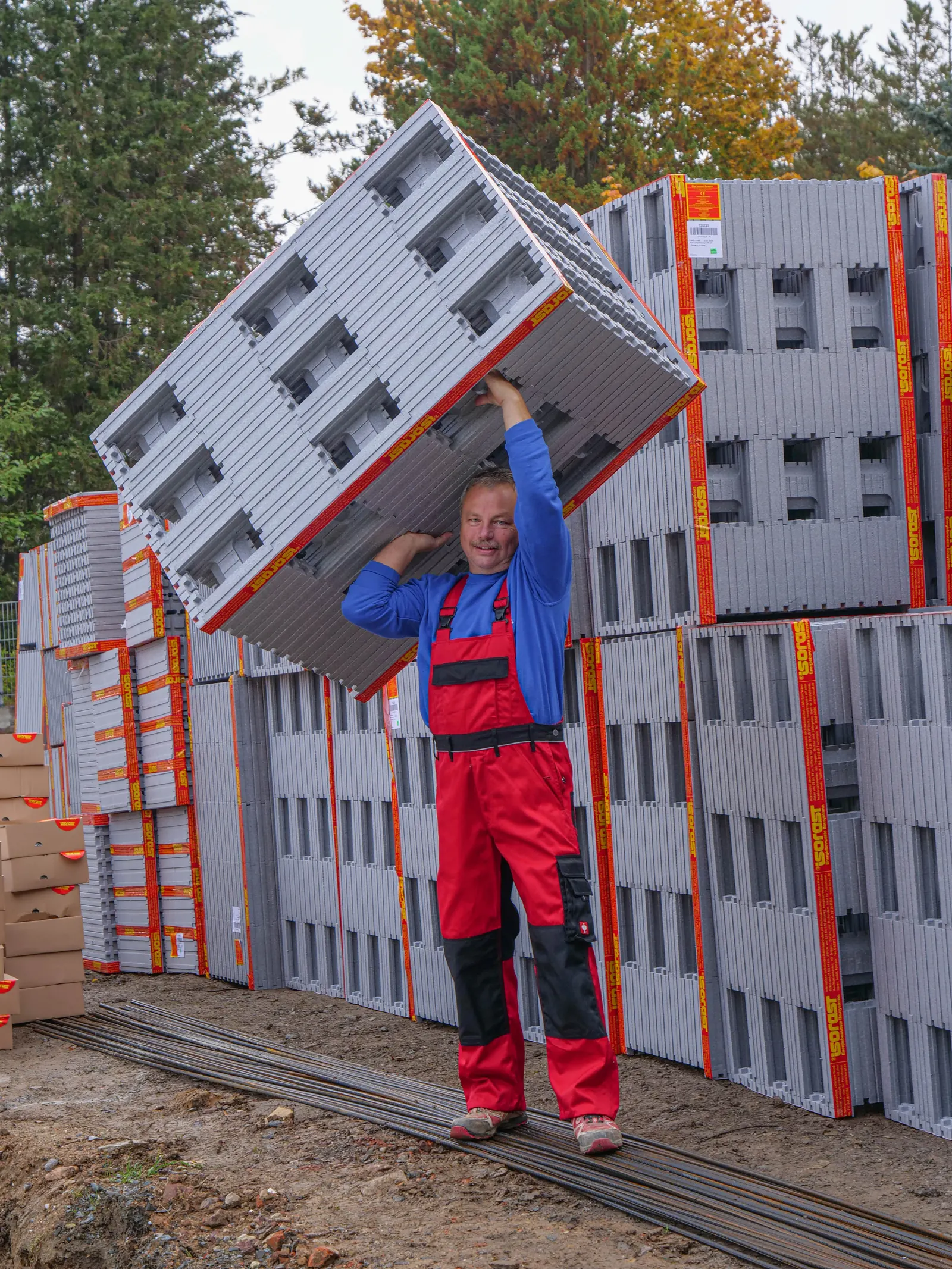

    Geschäftsführer Matthias Scheunert trägt ein großes isorast-Element mühelos auf der Schulter Gelieferte isorast-Schalungselemente in gebundenen Paketen vor dem Lkw der Spedition Gelieferter Hausbausatz auf der Baustelle neben der fertigen Bodenplatte Luftbild der gelieferten Pakete mit isorast-Elementen und Zubehör auf dem Grundstück

    Video

    Bauphase 1 – Bodenplatte

    Die Schritte 1 bis 4 zusammengefasst im Video. Zum Abspielen auf das Bild klicken – erst dann wird das Video von YouTube geladen.

  5. Bauphase 2 · Rohbau

    Schritt 5: Wände stecken

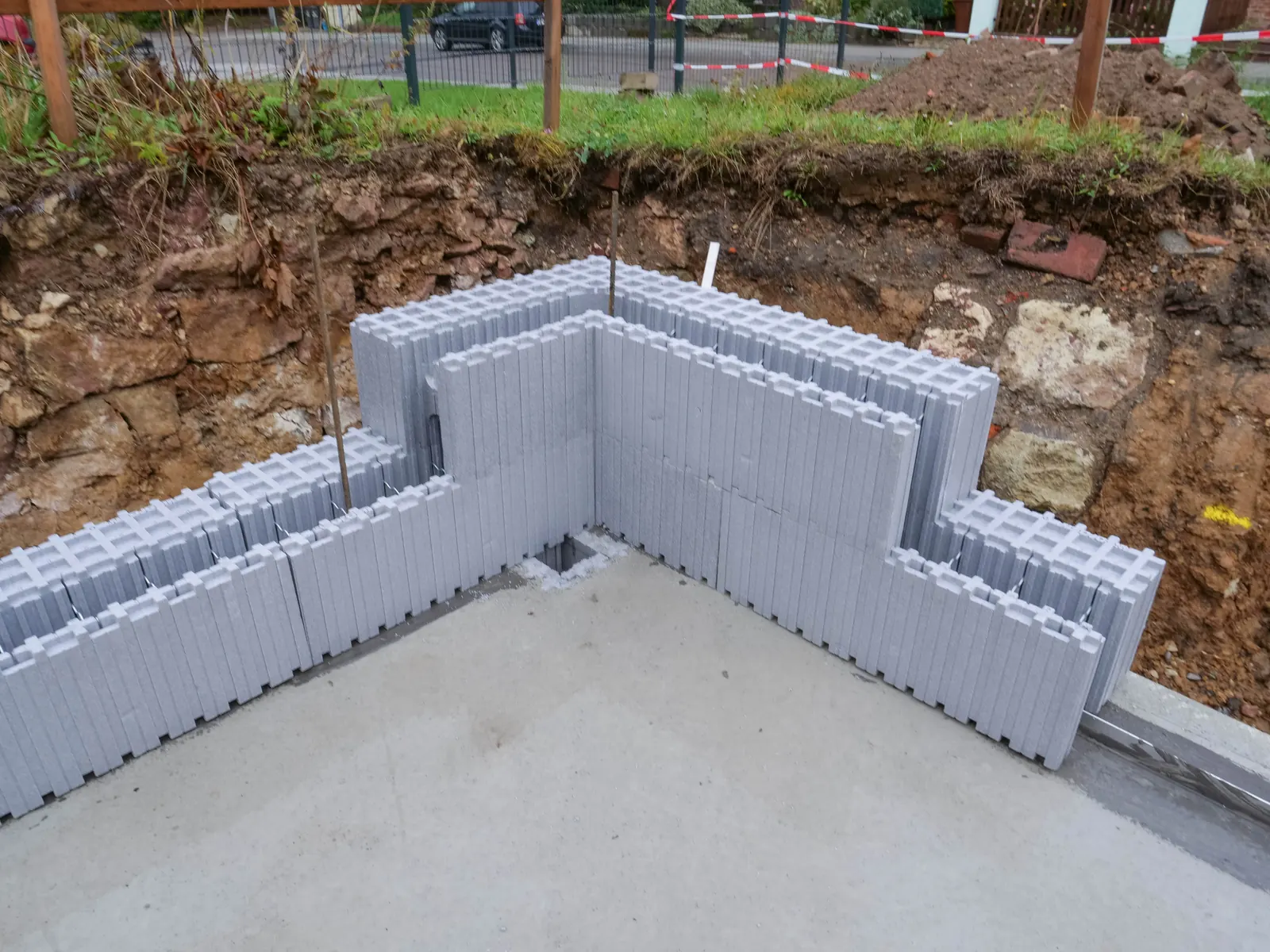

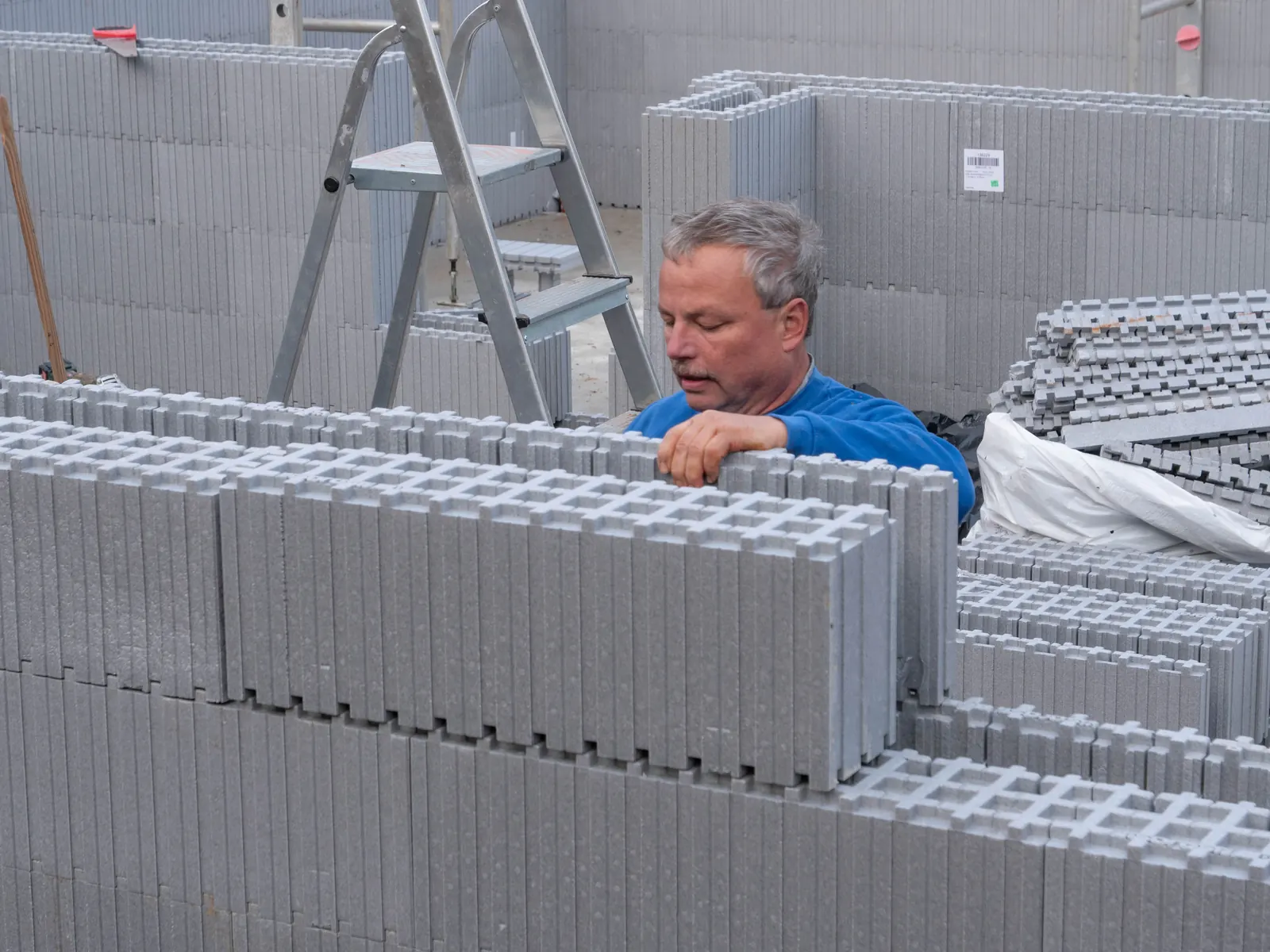

    Jetzt entstehen die Wände: Die Elemente werden lagenweise versetzt, ineinandergesteckt und ausgerichtet. Die erste Reihe wird besonders sorgfältig ausgerichtet, denn sie bestimmt die Genauigkeit der gesamten Wand. Öffnungen für Fenster und Türen werden dabei direkt mit ausgebildet.

    Beim Stecken und Verfüllen packen die Bauherren mit an – wie viel, ist von Mensch zu Mensch verschieden. Vor Baubeginn gibt es immer eine Einweisung vor Ort, und wir begleiten den Bau fachlich.

    Erste Reihen der isorast-Schalungselemente an einer Gebäudeecke auf der Bodenplatte Ein Elementstein wird von Hand auf die bereits gestellte Wand gesteckt
  6. Schritt 6: Bewehren und mit Beton verfüllen

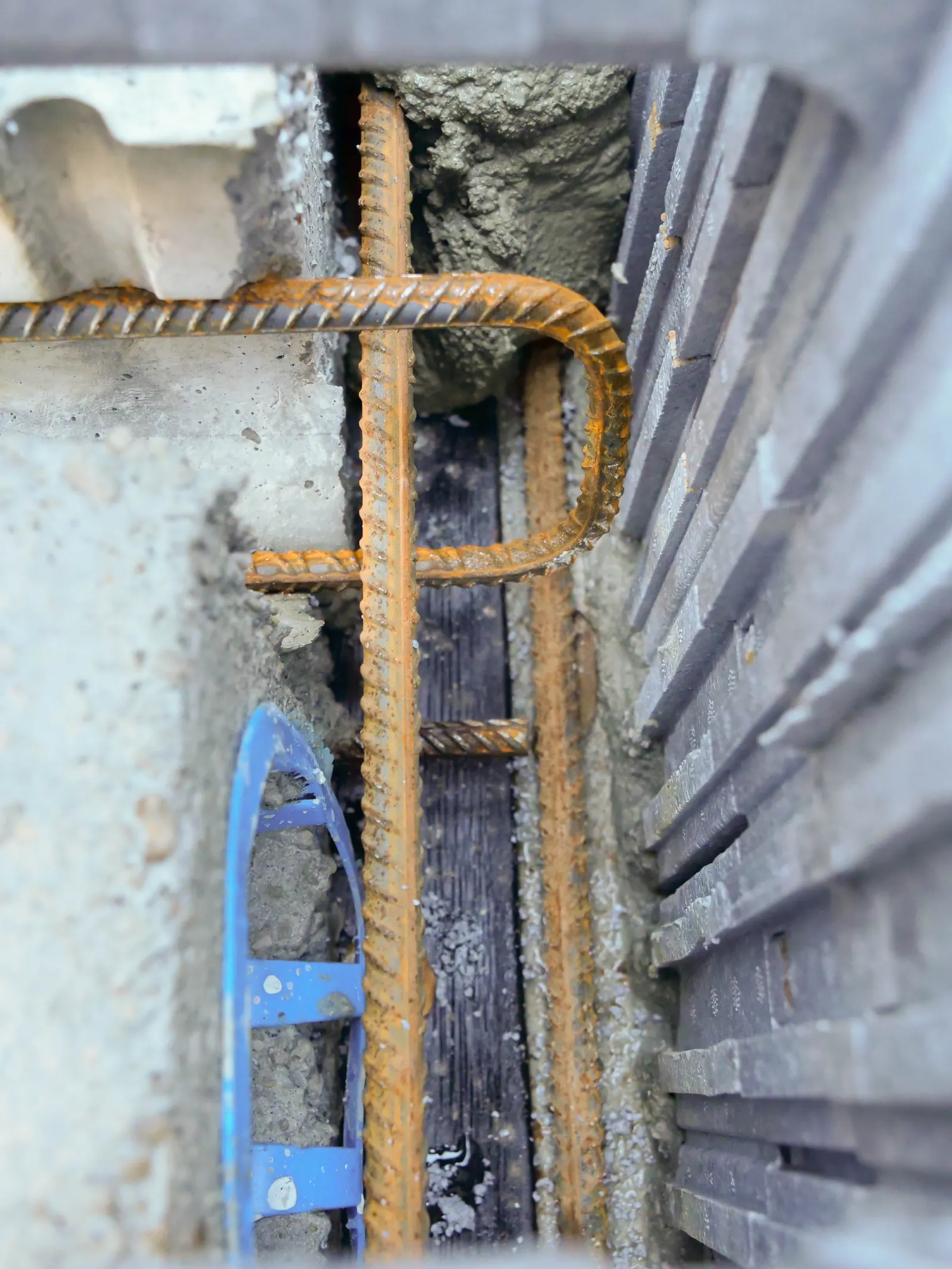

    Wo es statisch erforderlich ist – etwa bei Stürzen, Ringankern oder im erdberührten Bereich – wird Bewehrung in die Schalung eingelegt. Anschließend werden die Wände Schritt für Schritt mit Ortbeton verfüllt.

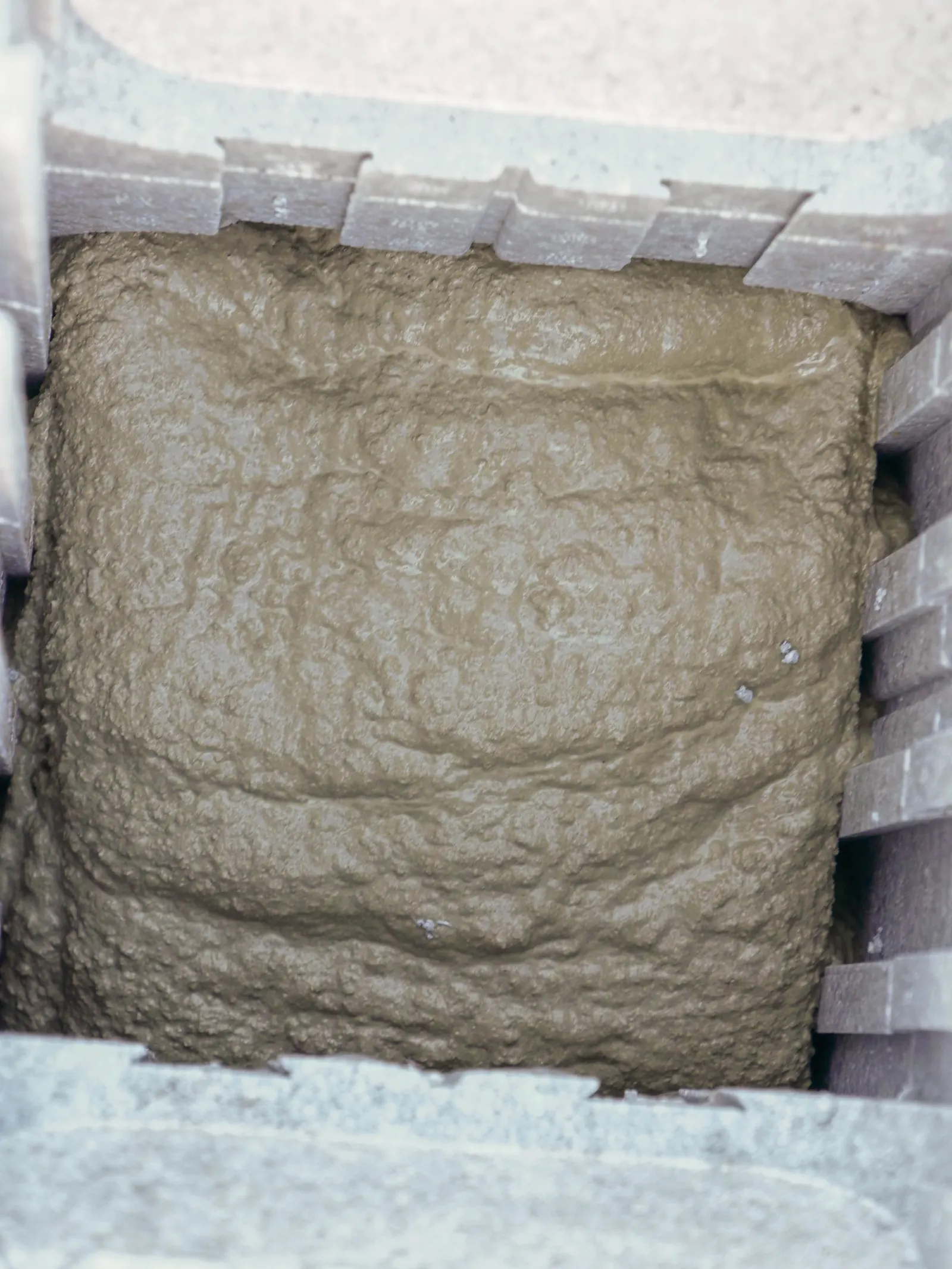

    Nach dem Aushärten entsteht eine tragende Betonwand. Die Schalung aus Neopor bleibt dauerhaft an der Wand und bildet innen und außen die Wärmedämmung.

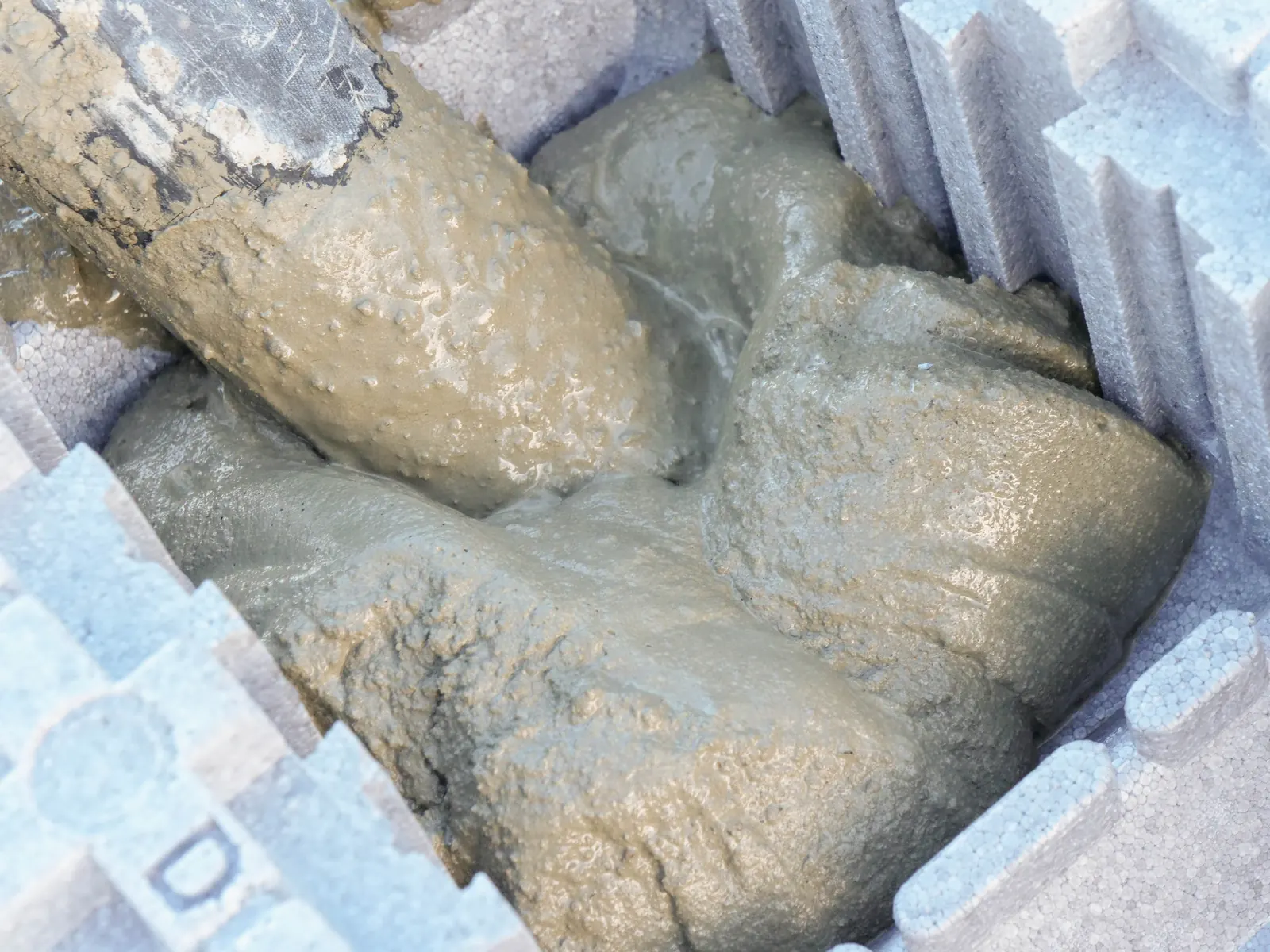

    Beton wird mit dem Pumpenschlauch von oben in die isorast-Wand gefüllt Blick von oben in die Schalung: eingelegte Bewehrung und Beton zwischen den Dämmschalen Frischer Beton fließt in die Kammern der isorast-Schalungselemente Mit Beton verfüllte Kammer eines isorast-Elements von oben
    Für Interessierte: So kommt der Beton in die Wand

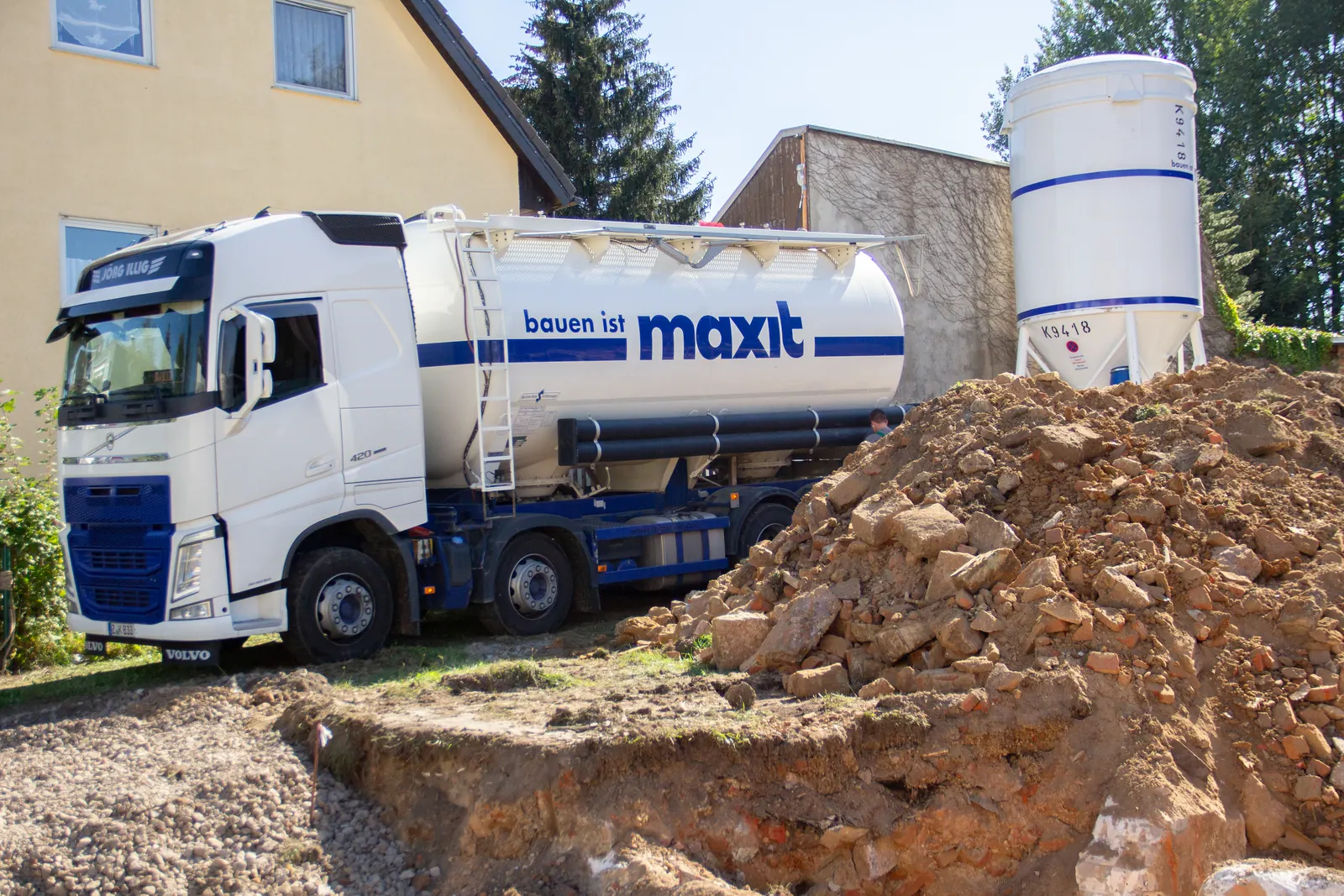

    Einblasfahrzeug von maxit füllt das Silo auf der Baustelle mit neuer Trockenmischung auf
    Das Silo wird nachgefüllt: Ein Fahrzeug bläst neue Mischung ein.

    Die Bodenplatte wird klassisch mit Fahrmischer und Betonpumpe betoniert. Für die Wände stellt maxit® ein Silo auf die Baustelle:

    1. Silo mit TrockenmischungIm Silo befindet sich die fertige Zementmischung.

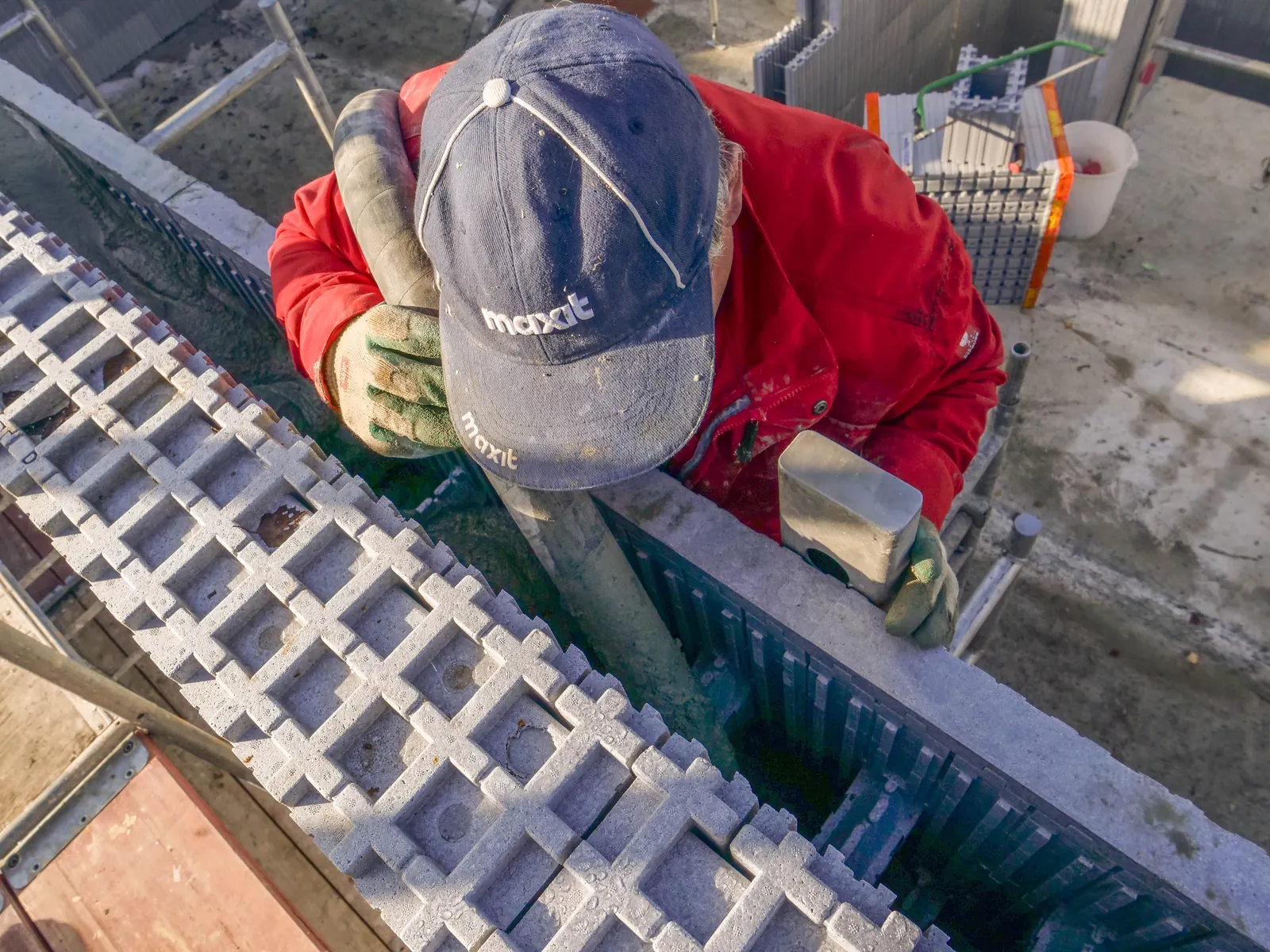

    2. Mischen direkt vor OrtUnten am Silo mischt eine Förderschnecke die Mischung mit Wasser zu Beton – dafür braucht die Baustelle einen Wasseranschluss und Baustrom mit 32 A (dreiphasig).
    3. VerfüllenDer Beton wird in den Schlauch gedrückt, den man von oben in die Wand hält.
    4. ReinigenNach dem Verfüllen werden der Schlauch gespült und das Mischwerk gereinigt.
    5. Nachfüllen und AbholenSolange Mischung im Silo ist, kann jederzeit betoniert werden. Ist es leer, bläst ein Einblasfahrzeug neue Mischung ein. Am Ende holt maxit® das Silo wieder ab.
  7. Schritt 7: Kellergeschoss und Abdichtung

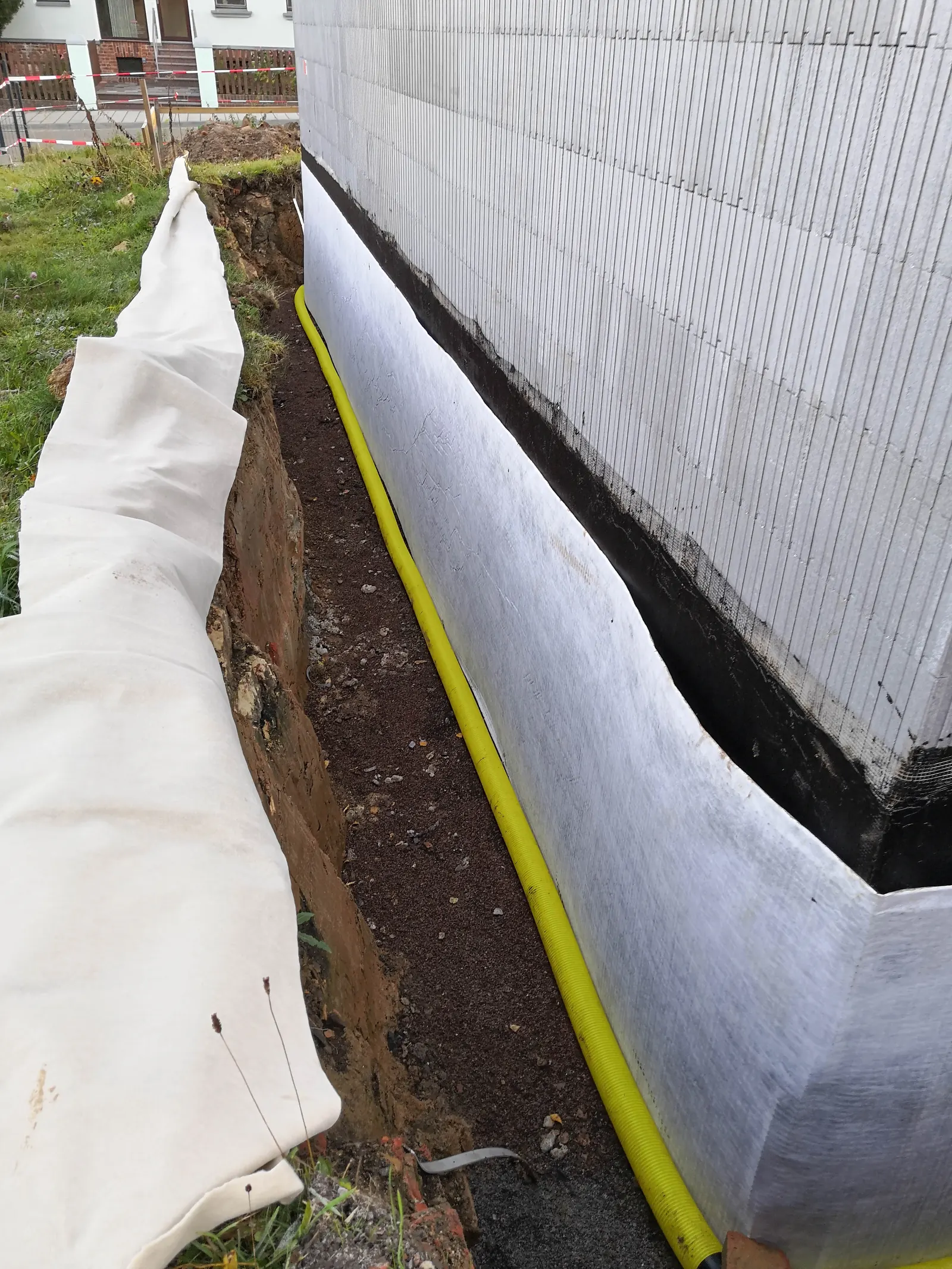

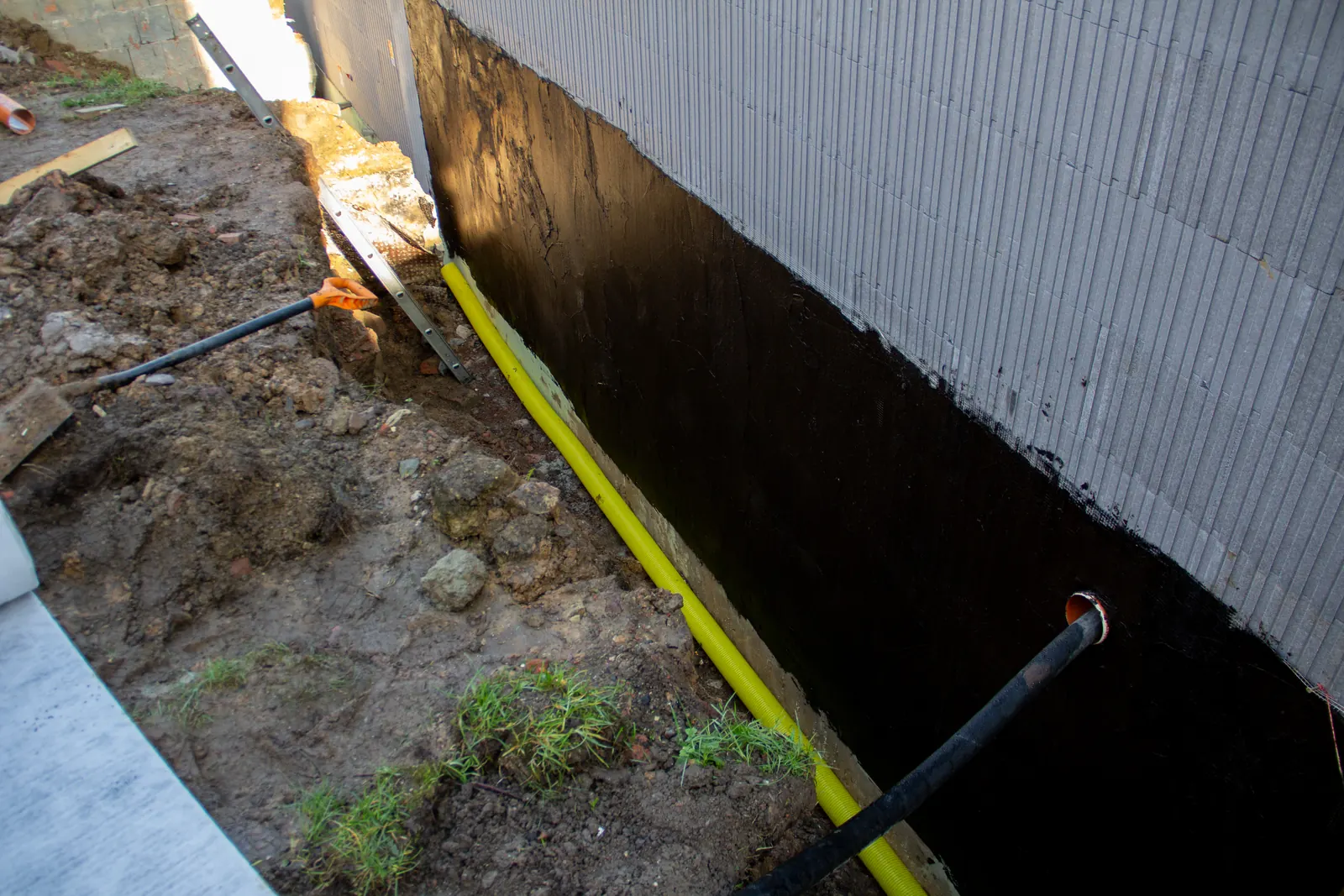

    Bei diesem Haus wurde zunächst ein Keller errichtet – nach demselben Prinzip wie die übrigen Wände. Im erdberührten Bereich werden die Außenwände zusätzlich gegen Feuchtigkeit abgedichtet und geschützt, bevor die Baugrube wieder verfüllt wird.

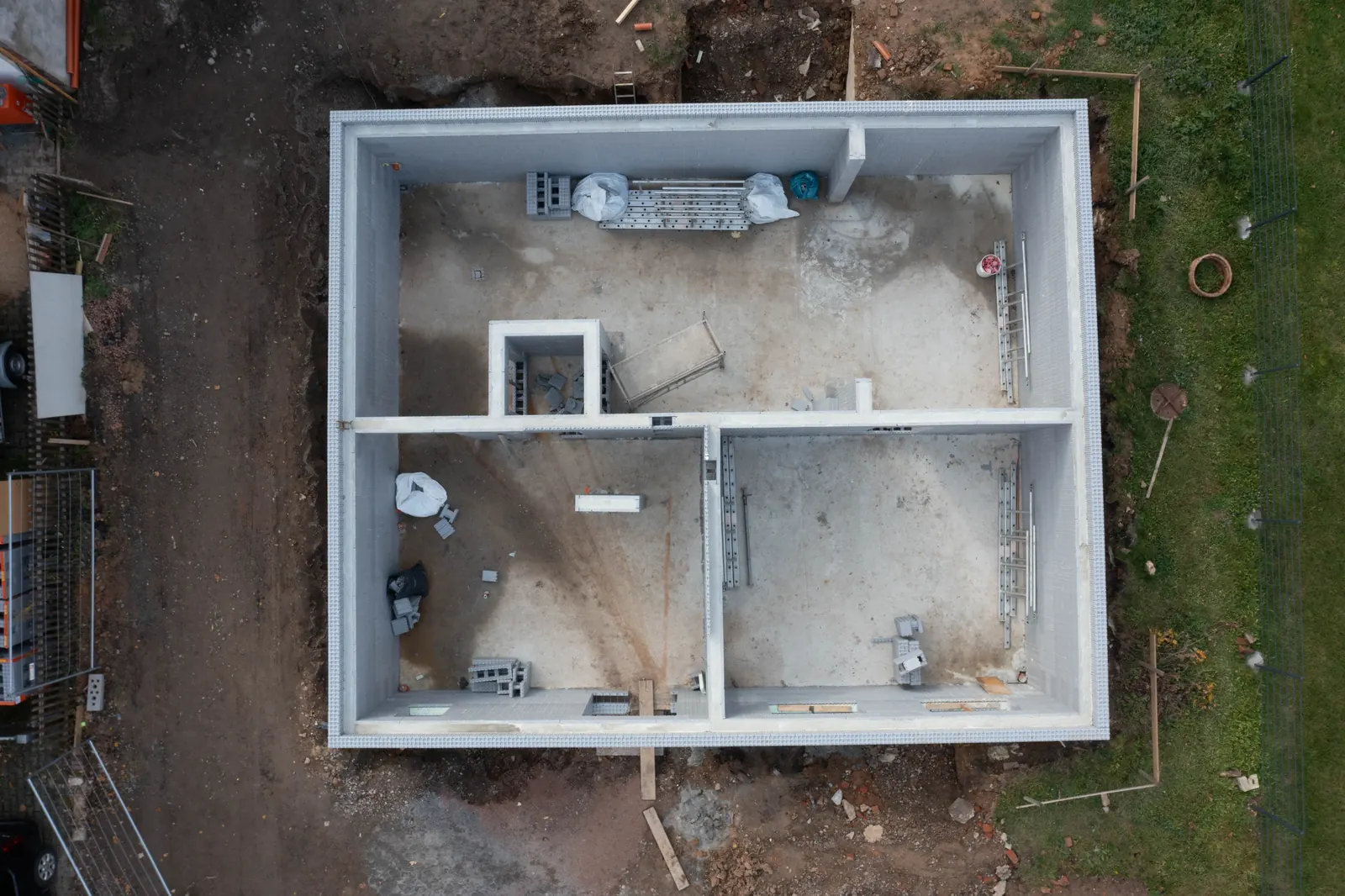

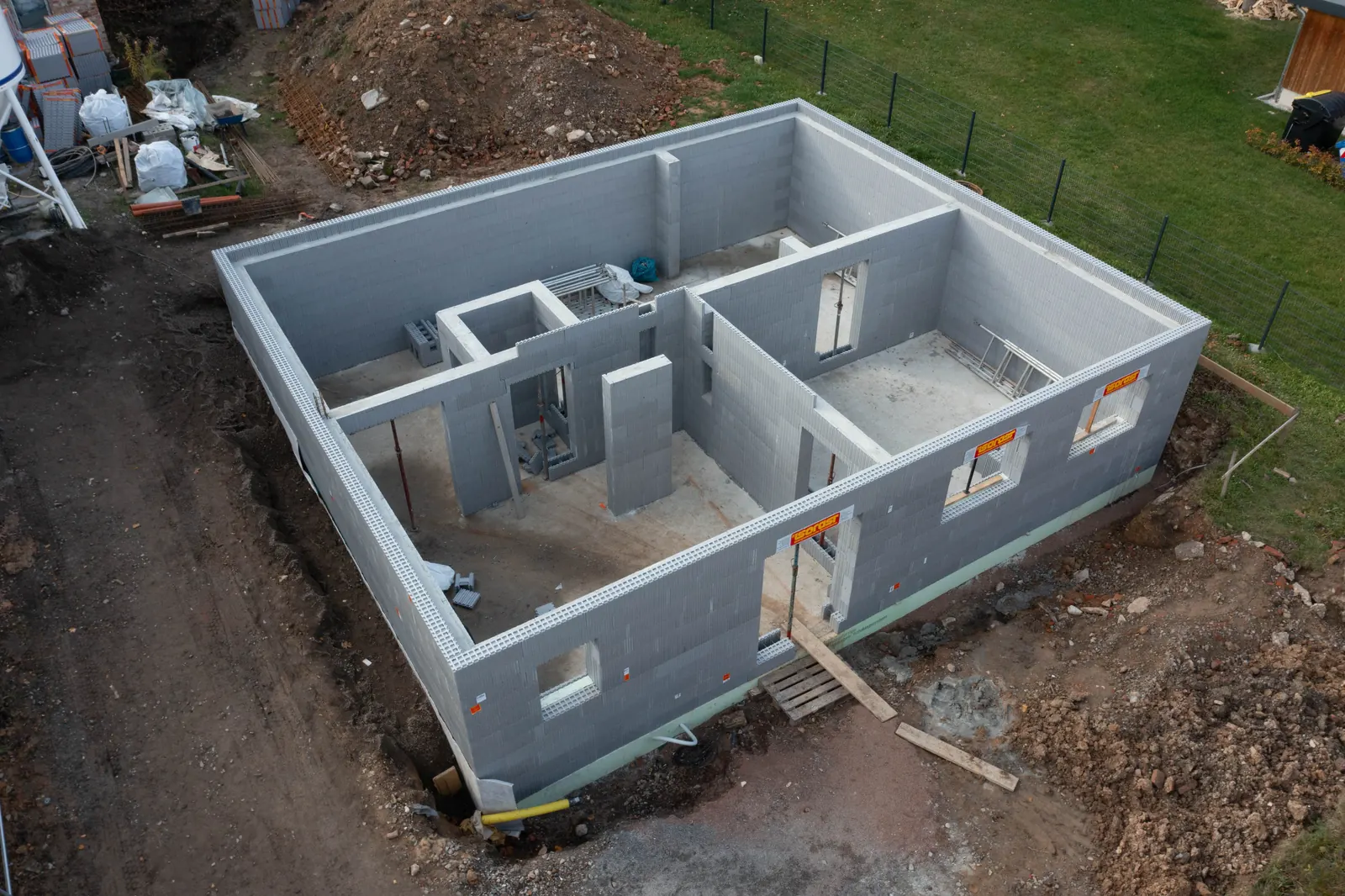

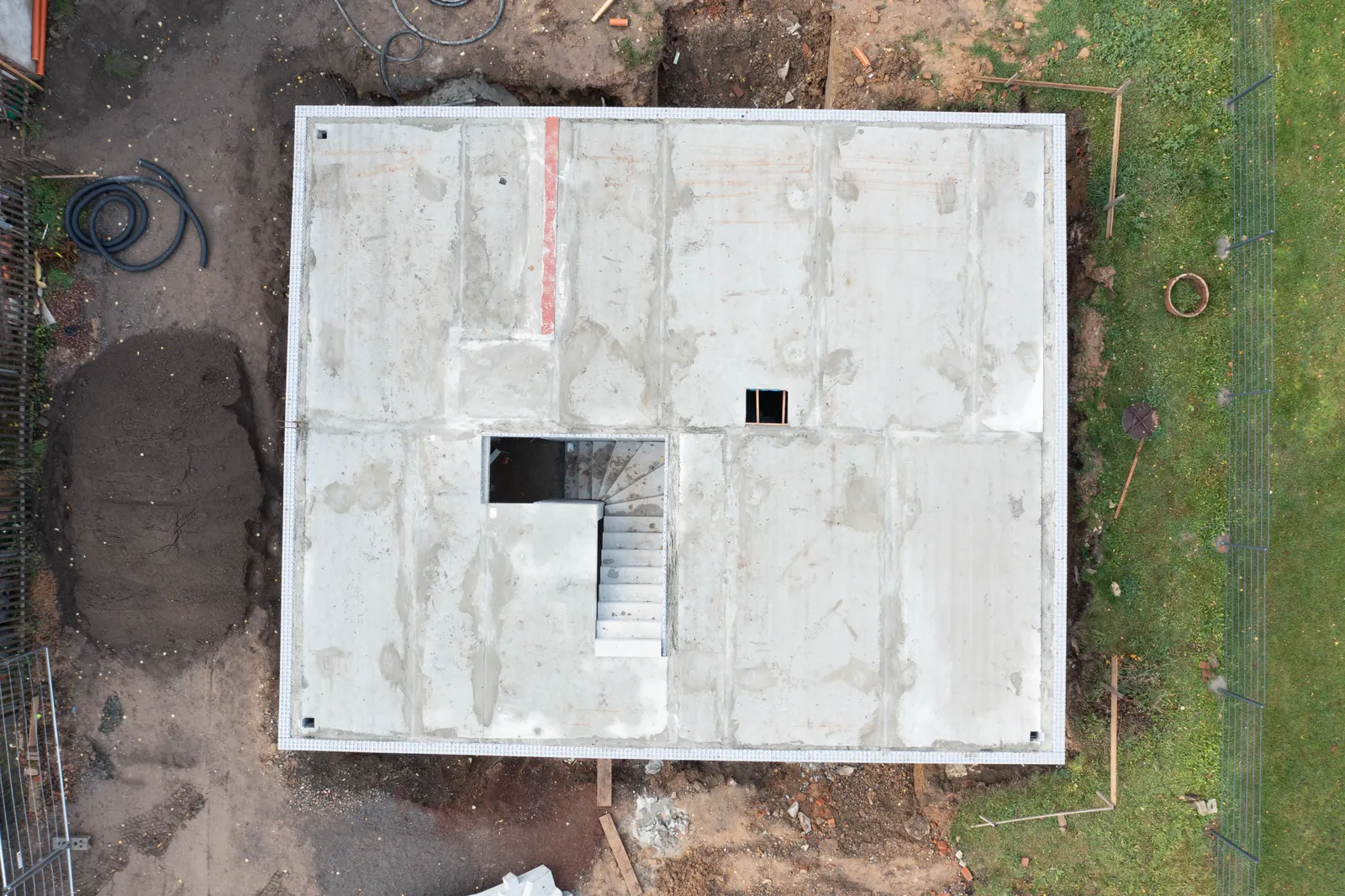

    Luftbild des fertig gestellten Kellergeschosses mit Innenwänden Draufsicht auf das Kellergeschoss im Rohbau Kellergeschoss mit aufgelegter Decke und dunkler Abdichtung im unteren Wandbereich Abdichtung und Schutzschicht an der erdberührten Kelleraußenwand Gesteckte und verfüllte Wände des Kellergeschosses mit Innenwänden Geschützte, abgedichtete Kelleraußenwand im Erdreich
  8. Schritt 8: Decken und Treppe einbauen

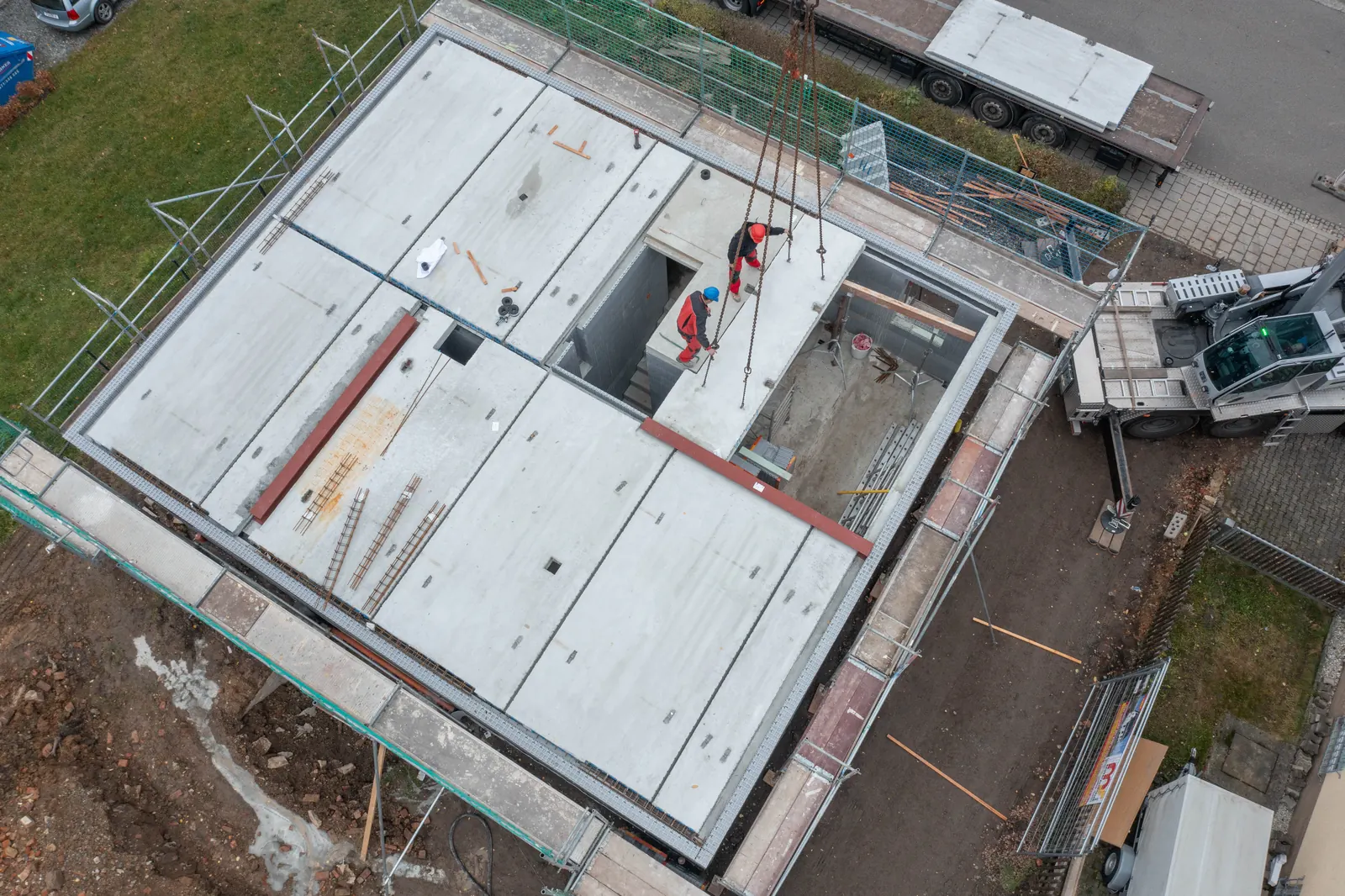

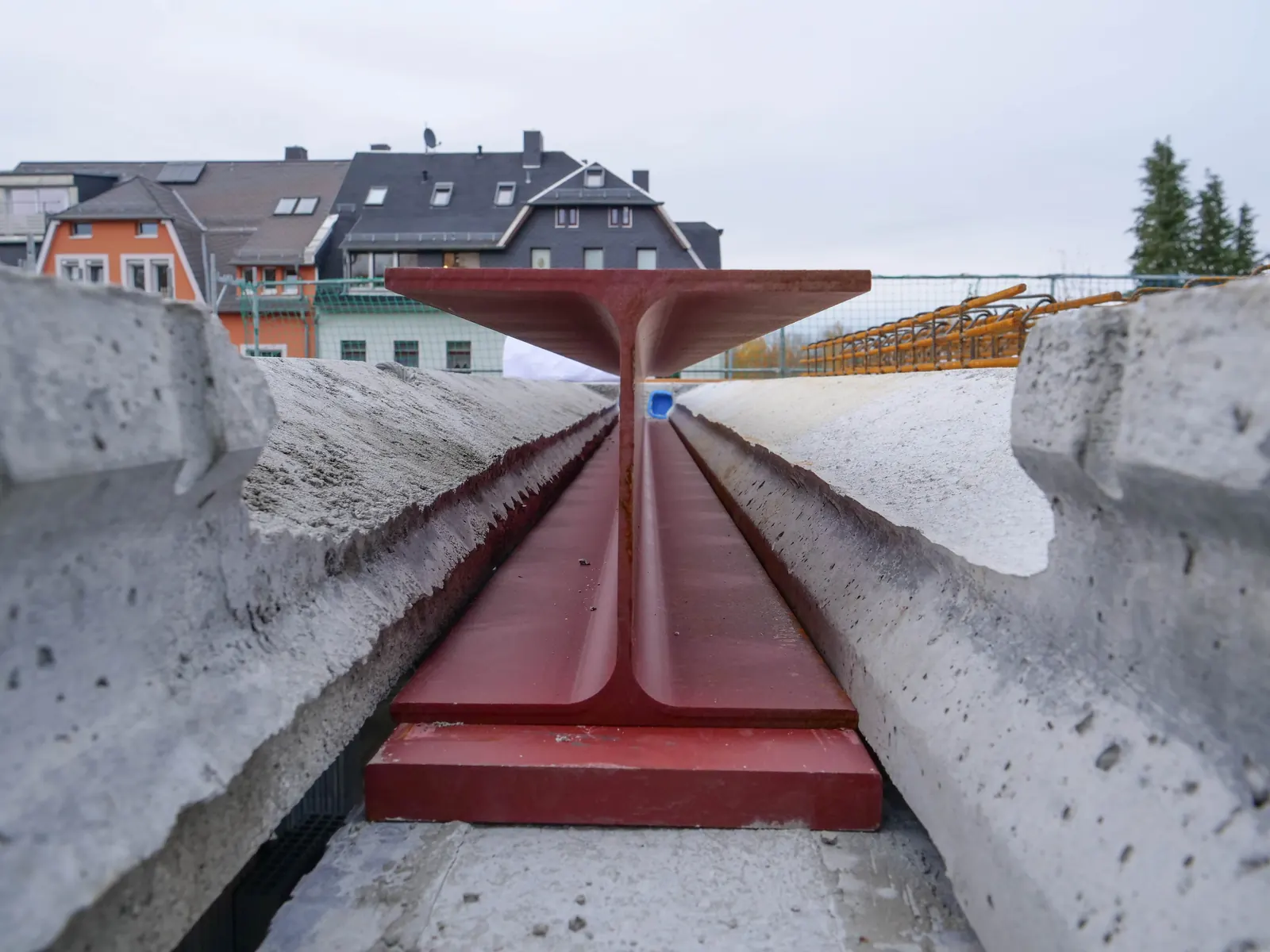

    Auf die fertigen Wände werden die Deckenelemente gelegt – auf dieser Baustelle mit einem Autokran. Wo größere Spannweiten zu überbrücken sind, kommen je nach Statik Stahlträger zum Einsatz.

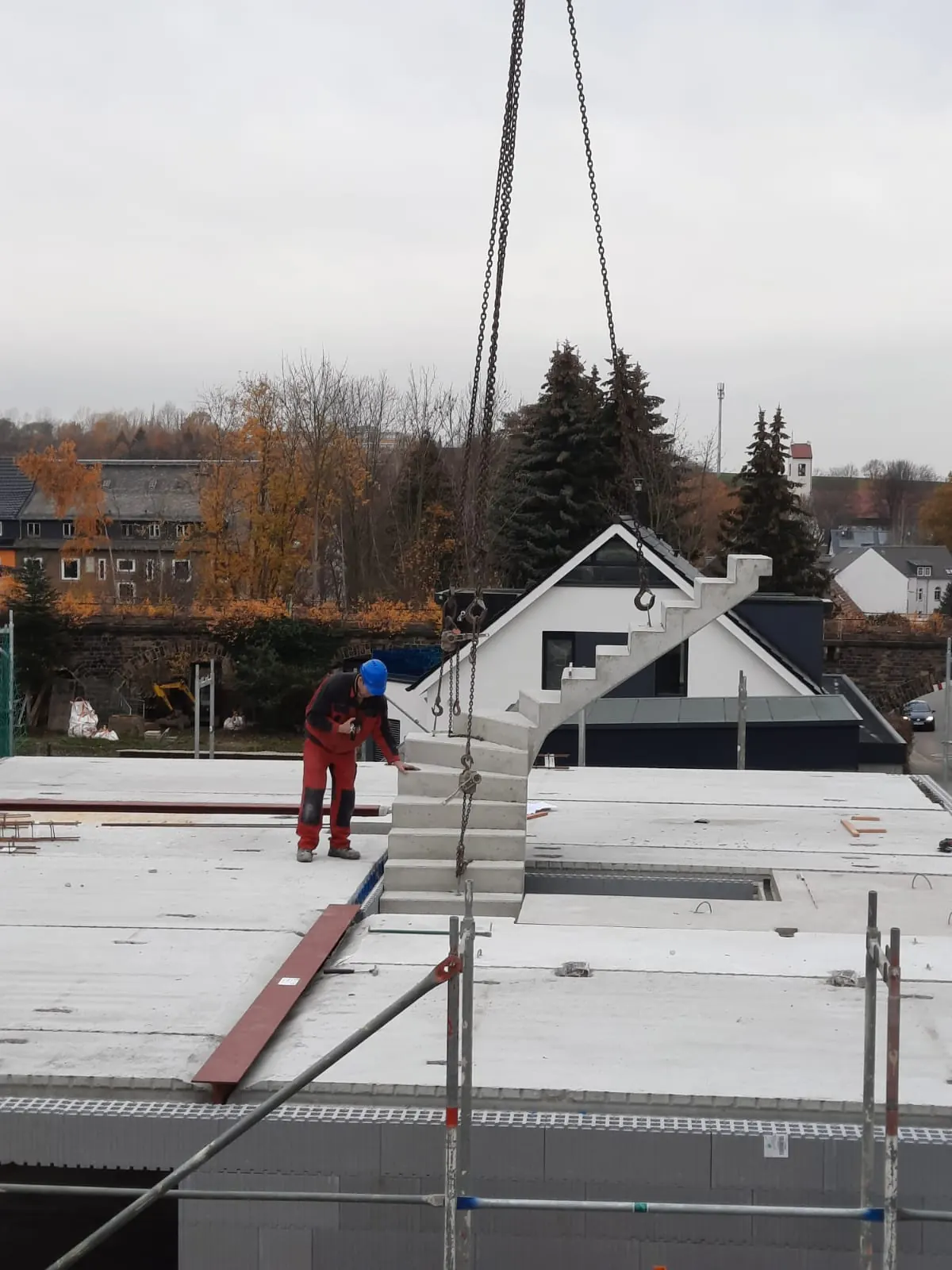

    Auch die Treppe wird als fertiges Bauteil mit dem Kran durch die Deckenöffnung eingehoben.

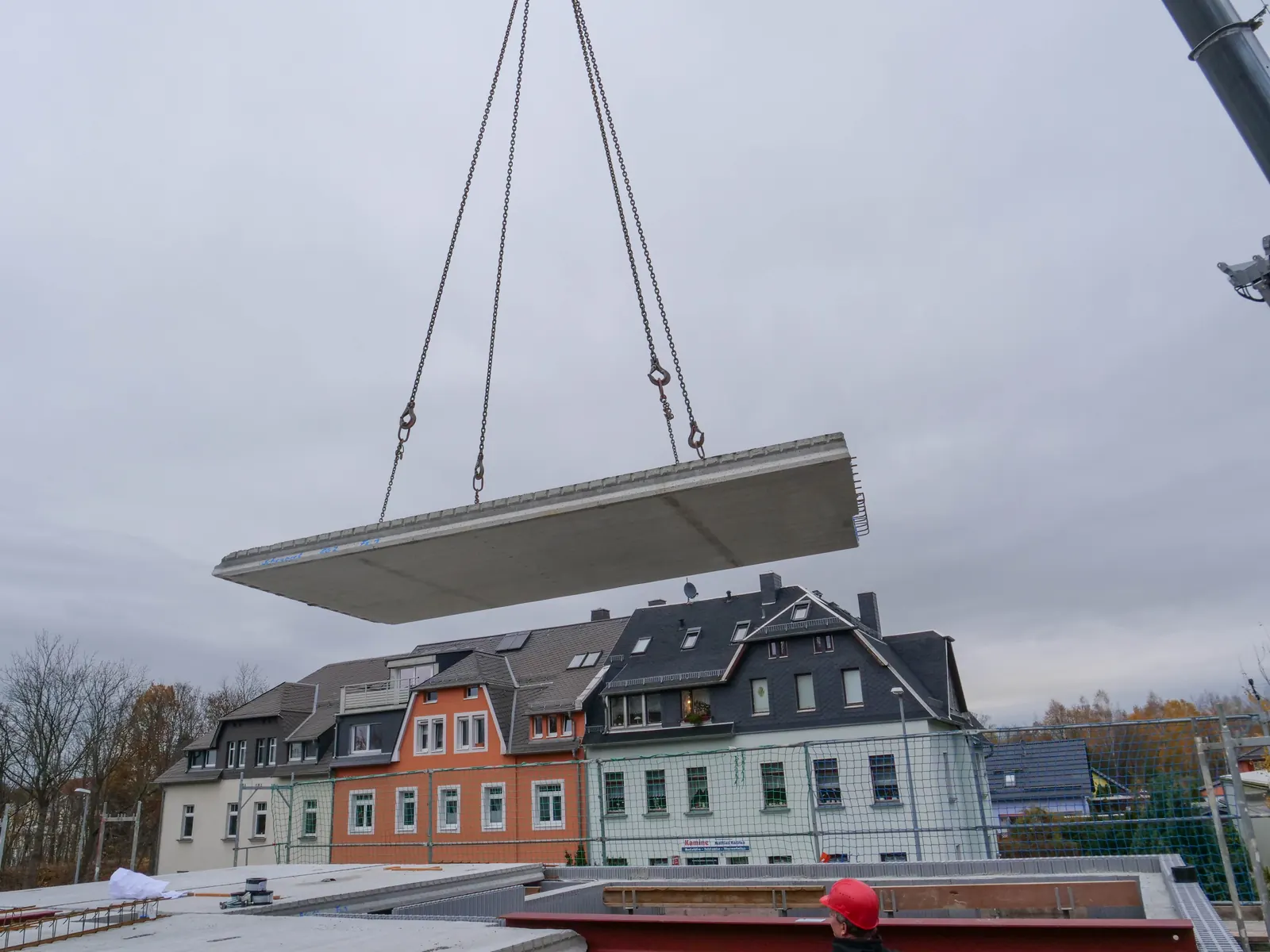

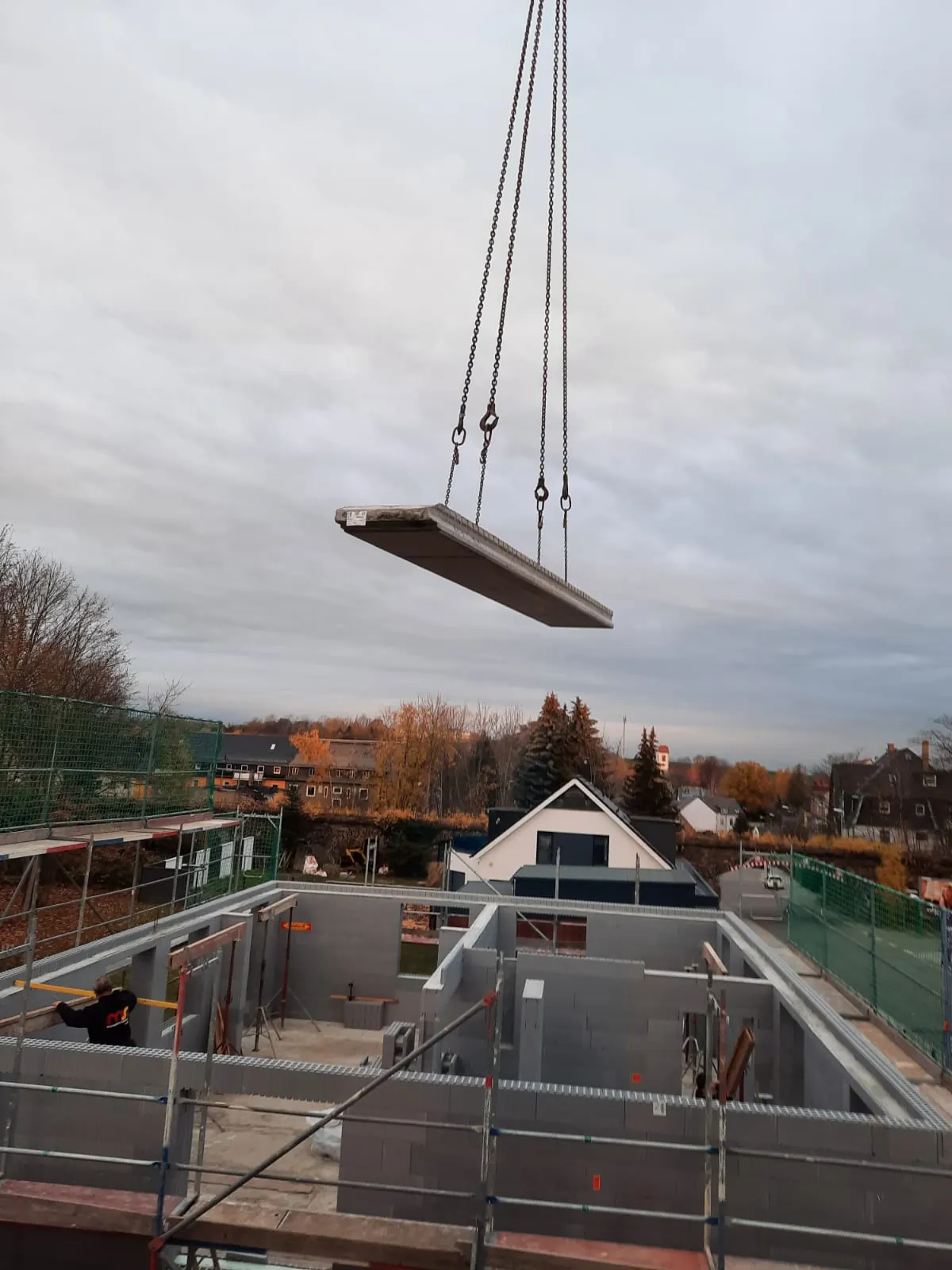

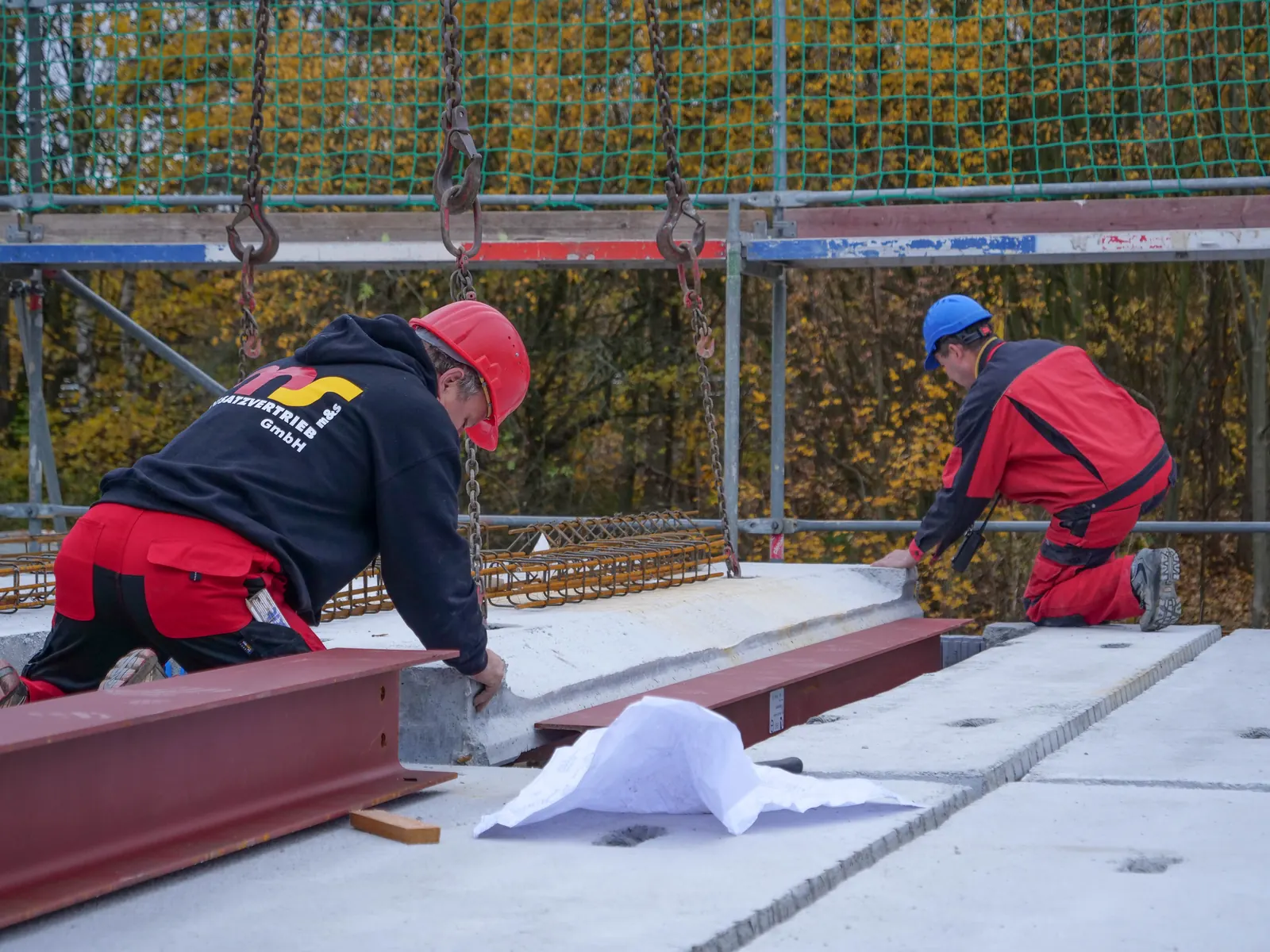

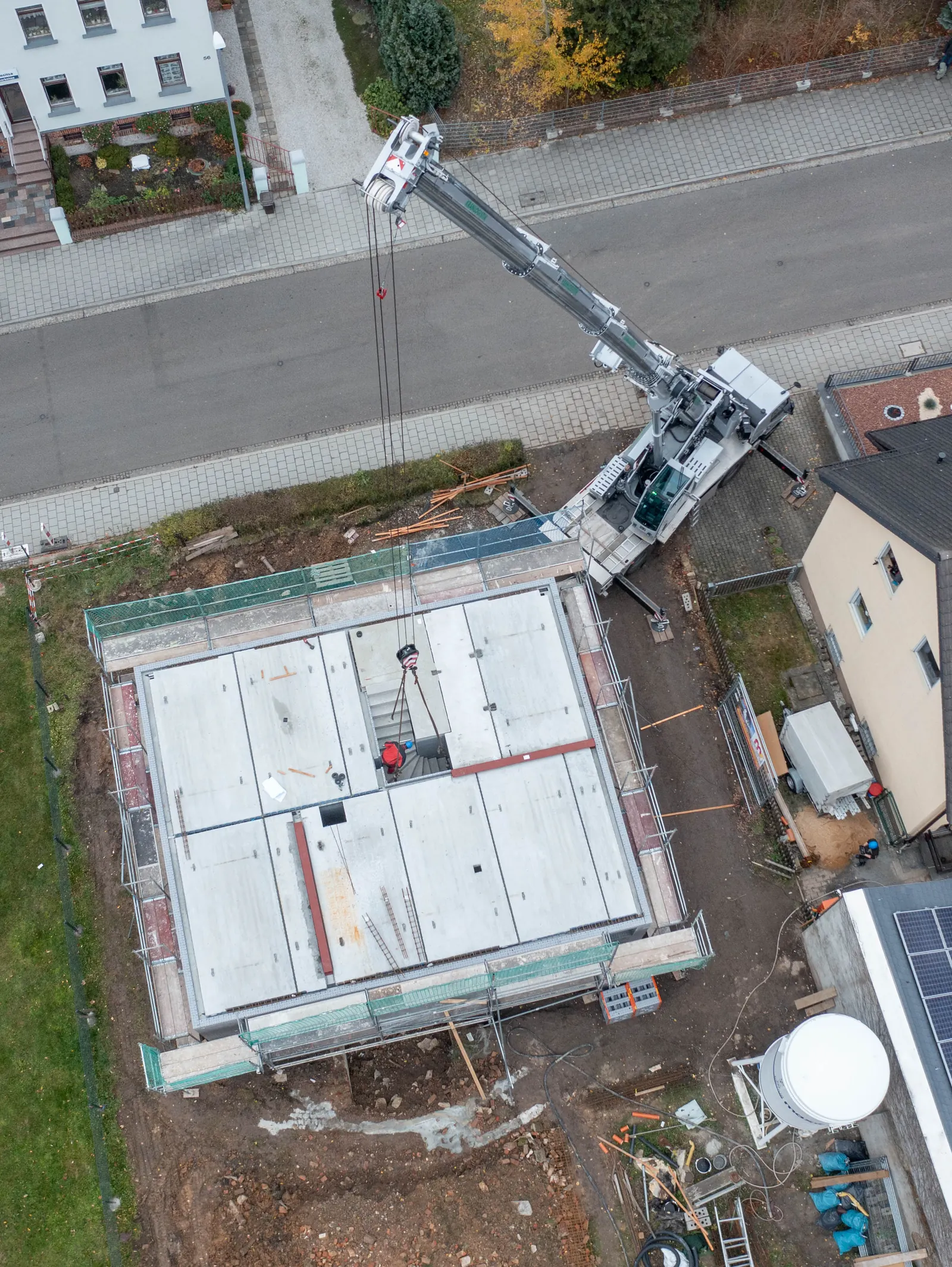

    Ein Deckenelement schwebt am Kran über der Baustelle ein Zwei Monteure richten die Deckenelemente auf den Wänden aus Luftbild: Deckenelemente werden mit dem Kran auf das Erdgeschoss gelegt Luftbild: Der Autokran hebt die Treppe in den Rohbau ein Stahlträger zwischen zwei Deckenelementen Draufsicht auf die fertig verlegte Kellerdecke mit Treppenöffnung Ein Deckenelement hängt am Kran über dem Rohbau Eine fertige Treppe wird mit dem Kran auf die Decke gehoben

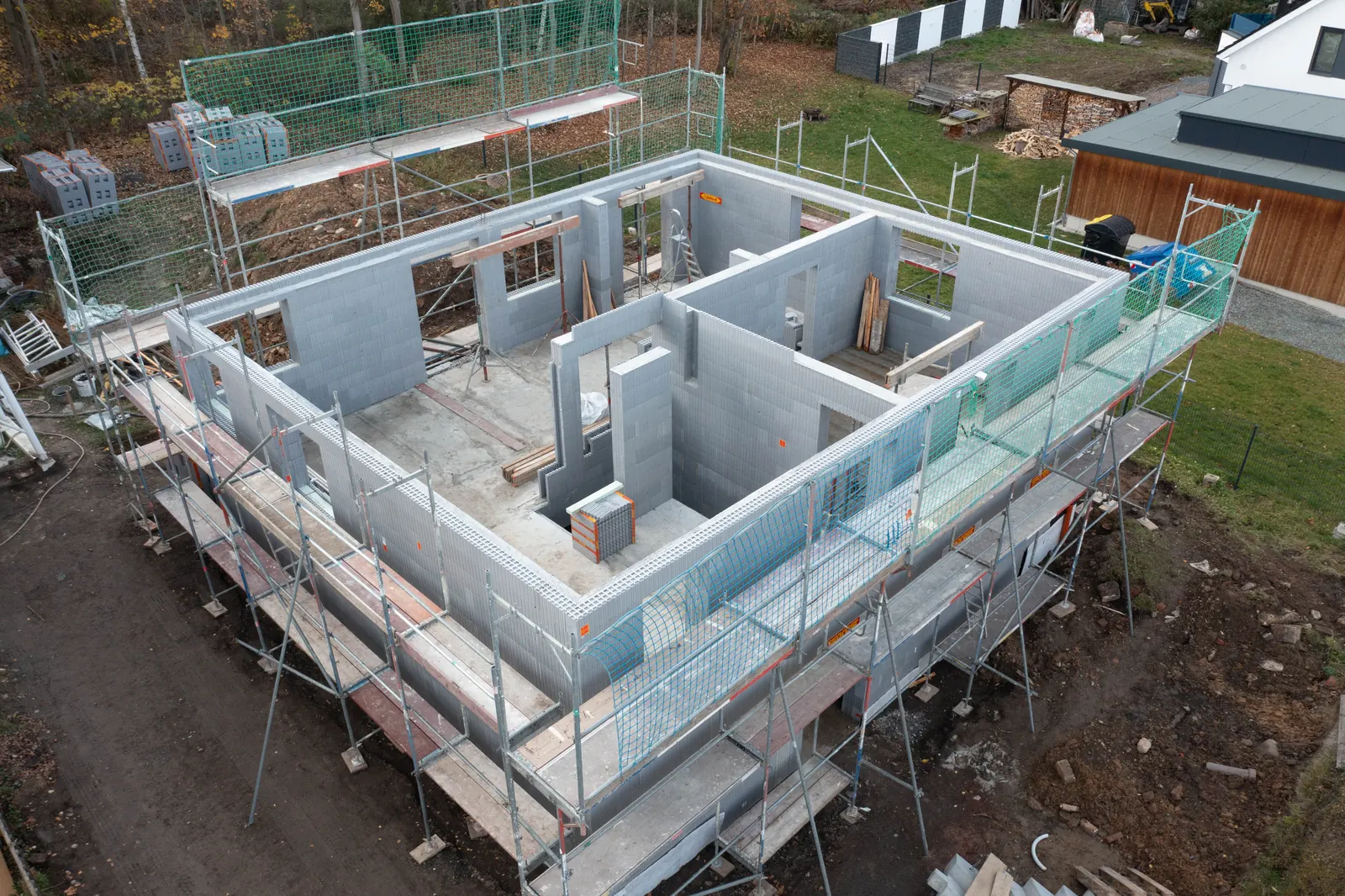

  9. Schritt 9: Erdgeschoss und Dachgeschoss

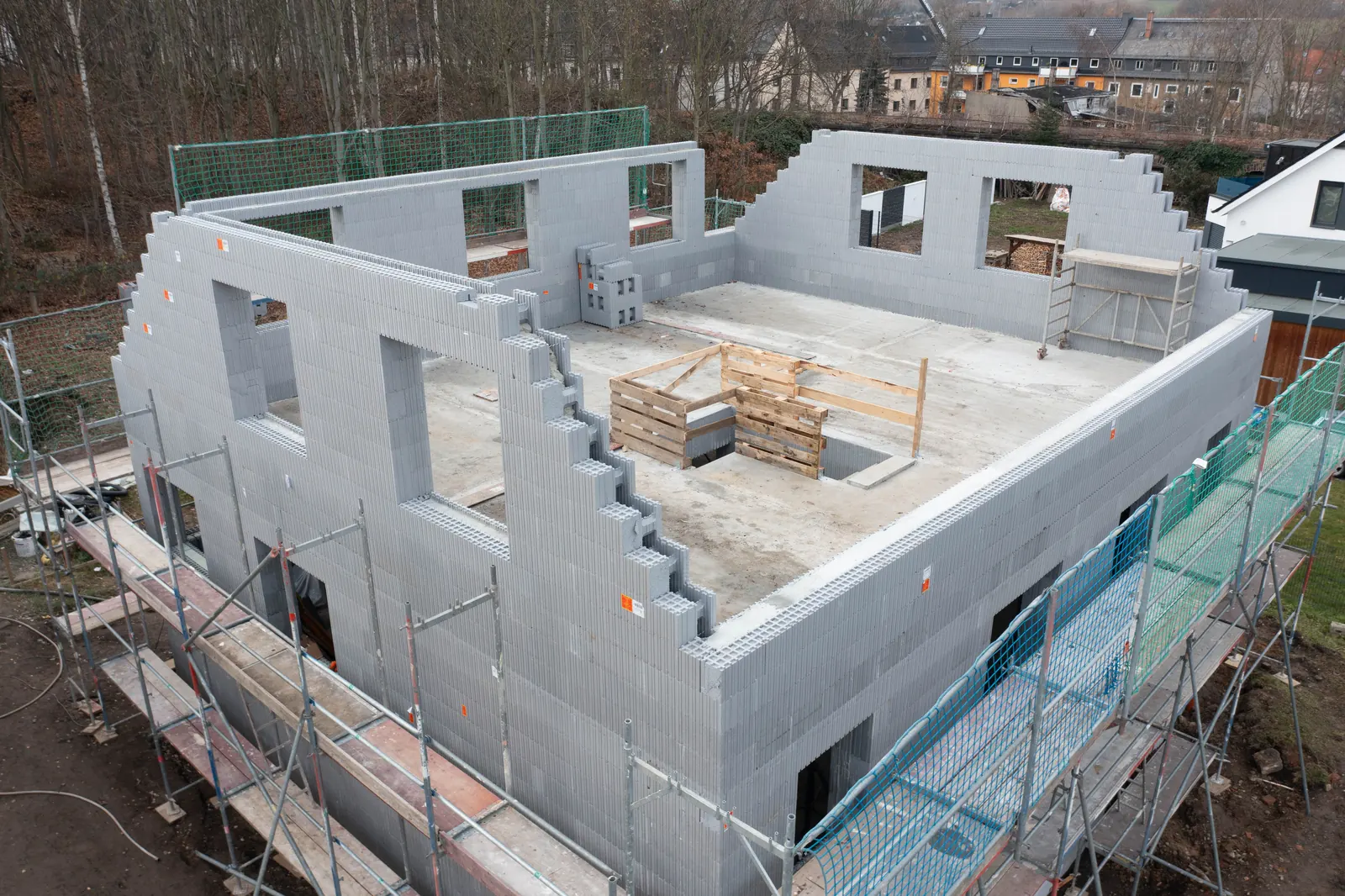

    Auf der Decke wiederholt sich der Ablauf: Wände stecken, bewehren, verfüllen. So wächst der Rohbau Geschoss für Geschoss – vom Erdgeschoss bis zu den Giebelwänden im Dachgeschoss.

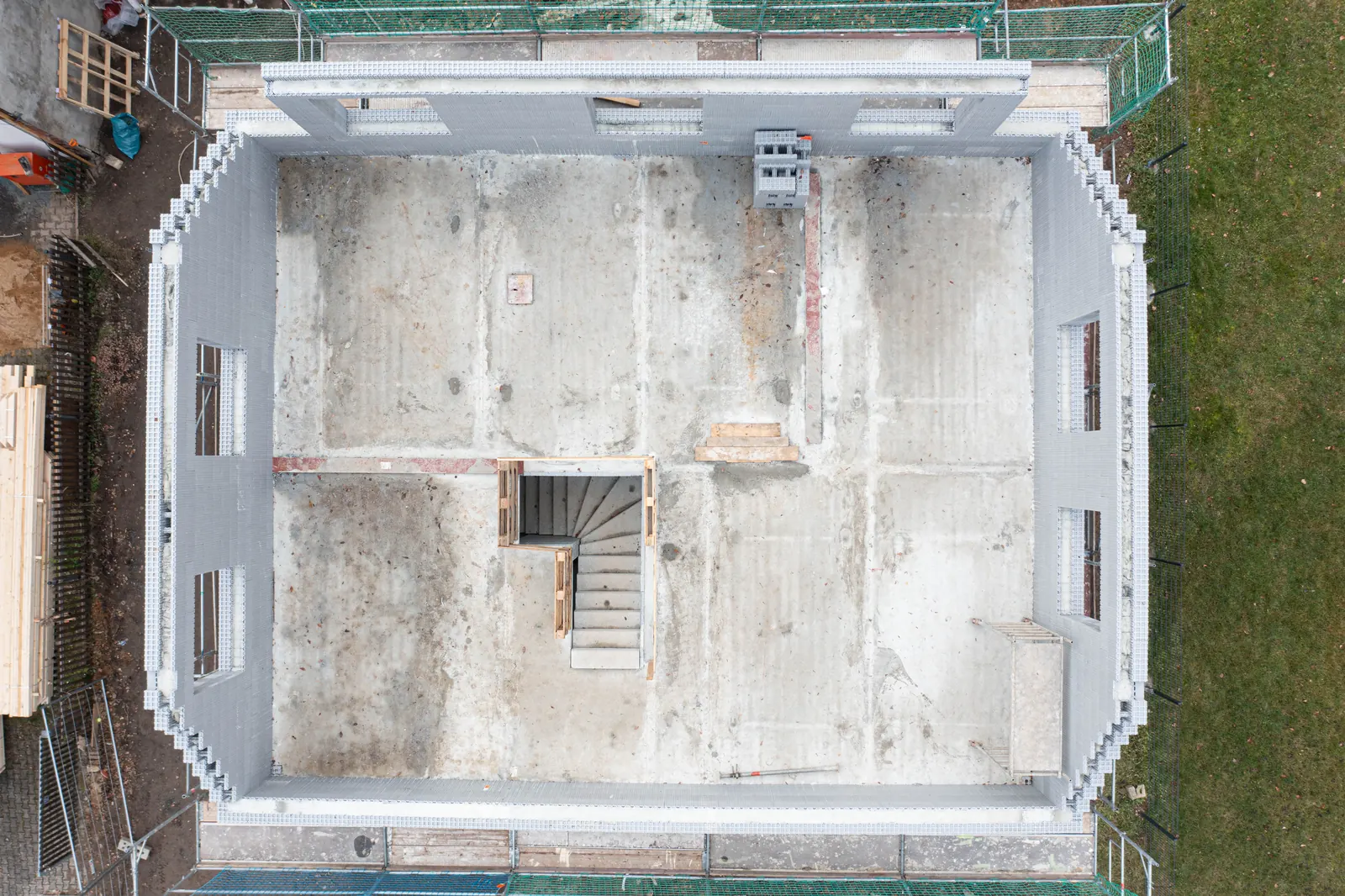

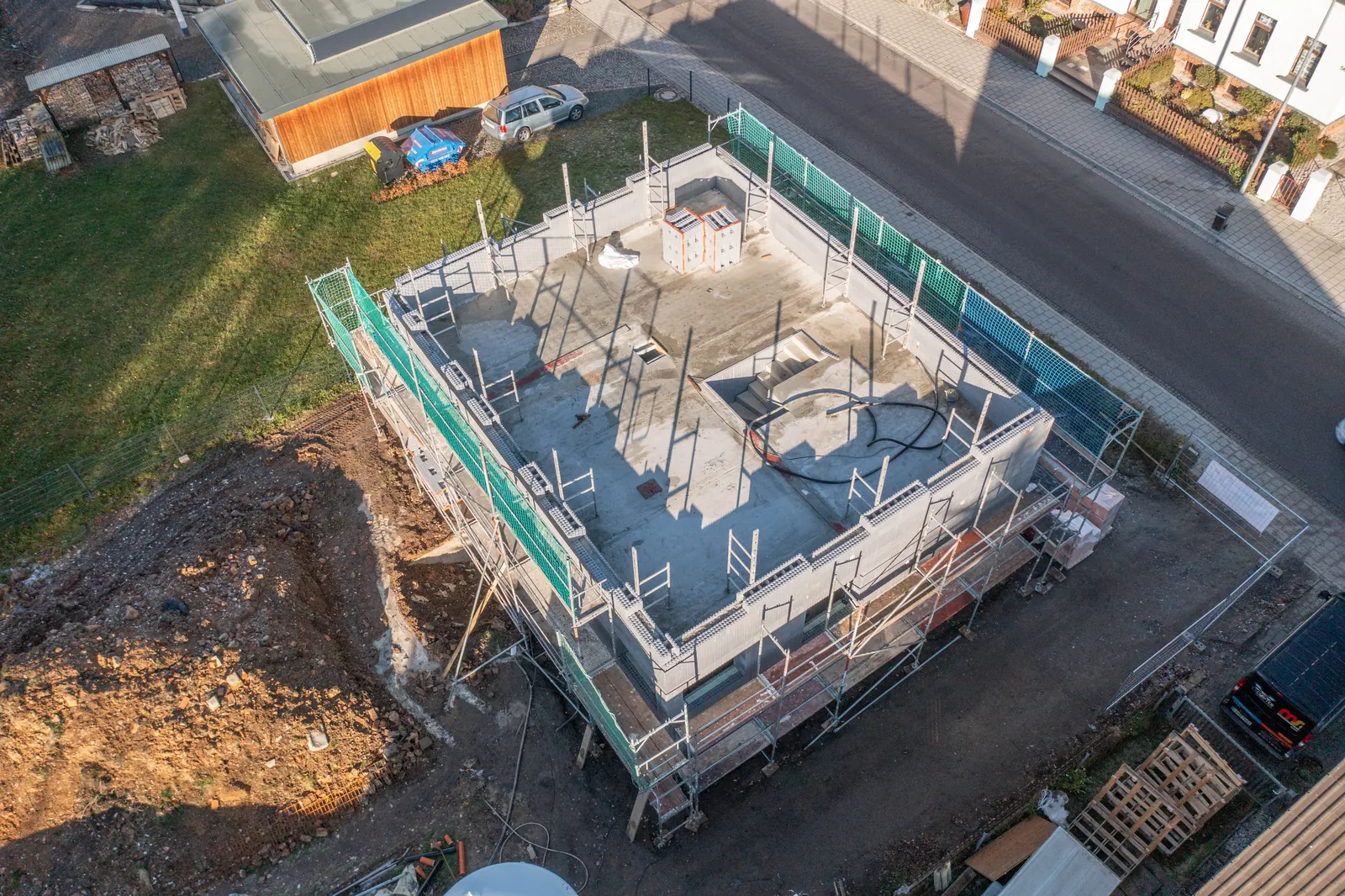

    Luftbild: Erdgeschoss im Rohbau mit Gerüst, noch ohne Decke Luftbild: Auf der Decke entstehen die Wände des Dachgeschosses Rohbau mit Giebelwänden aus isorast-Elementen und Fensteröffnungen Draufsicht auf das Dachgeschoss im Rohbau mit Treppenöffnung

    Video

    Bauphase 2 – Rohbau

    Die Schritte 5 bis 9 zusammengefasst im Video. Zum Abspielen auf das Bild klicken – erst dann wird das Video von YouTube geladen.

  10. Bauphase 3 · Dach

    Schritt 10: Dachstuhl, Dämmung und Eindeckung

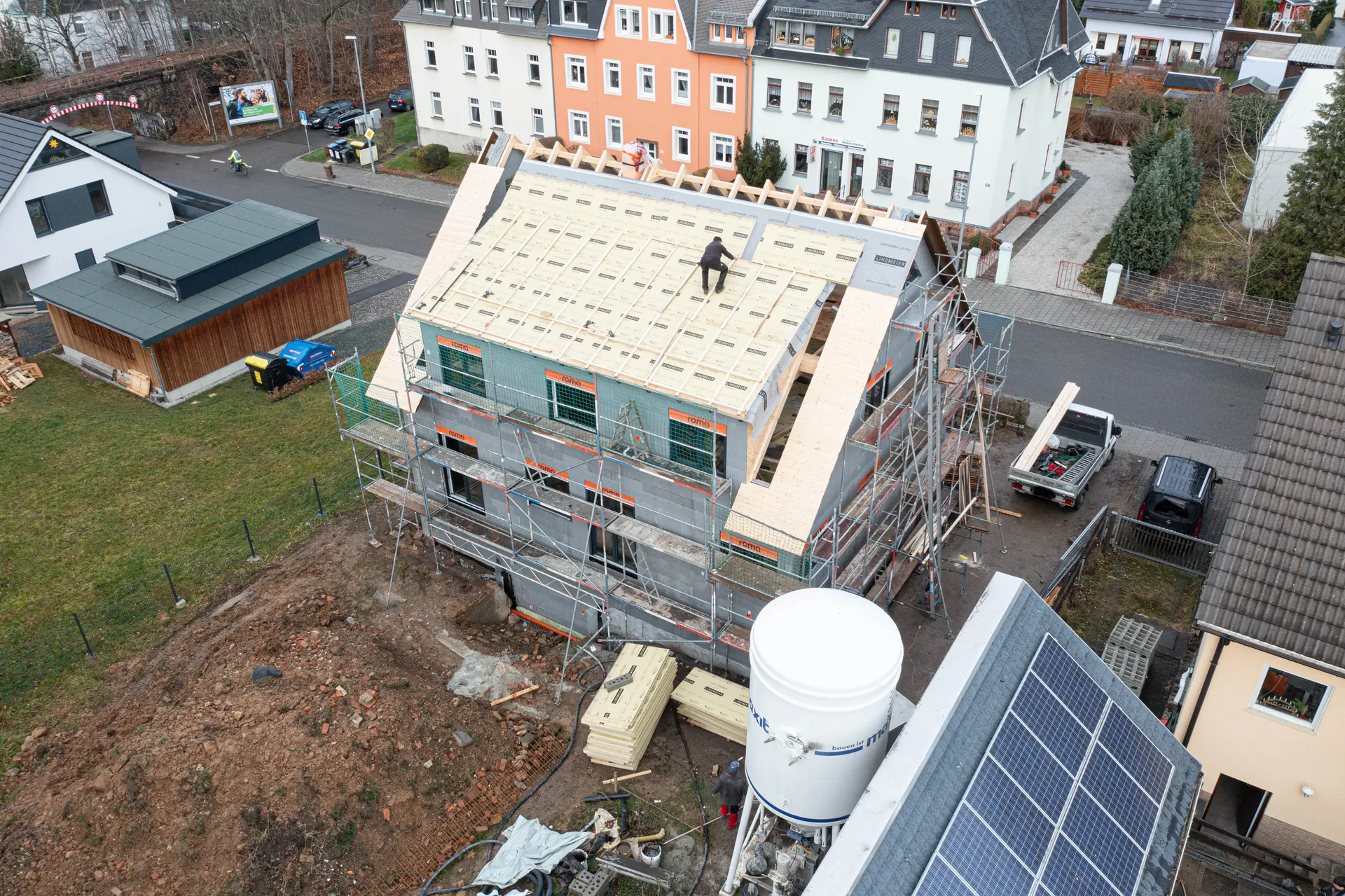

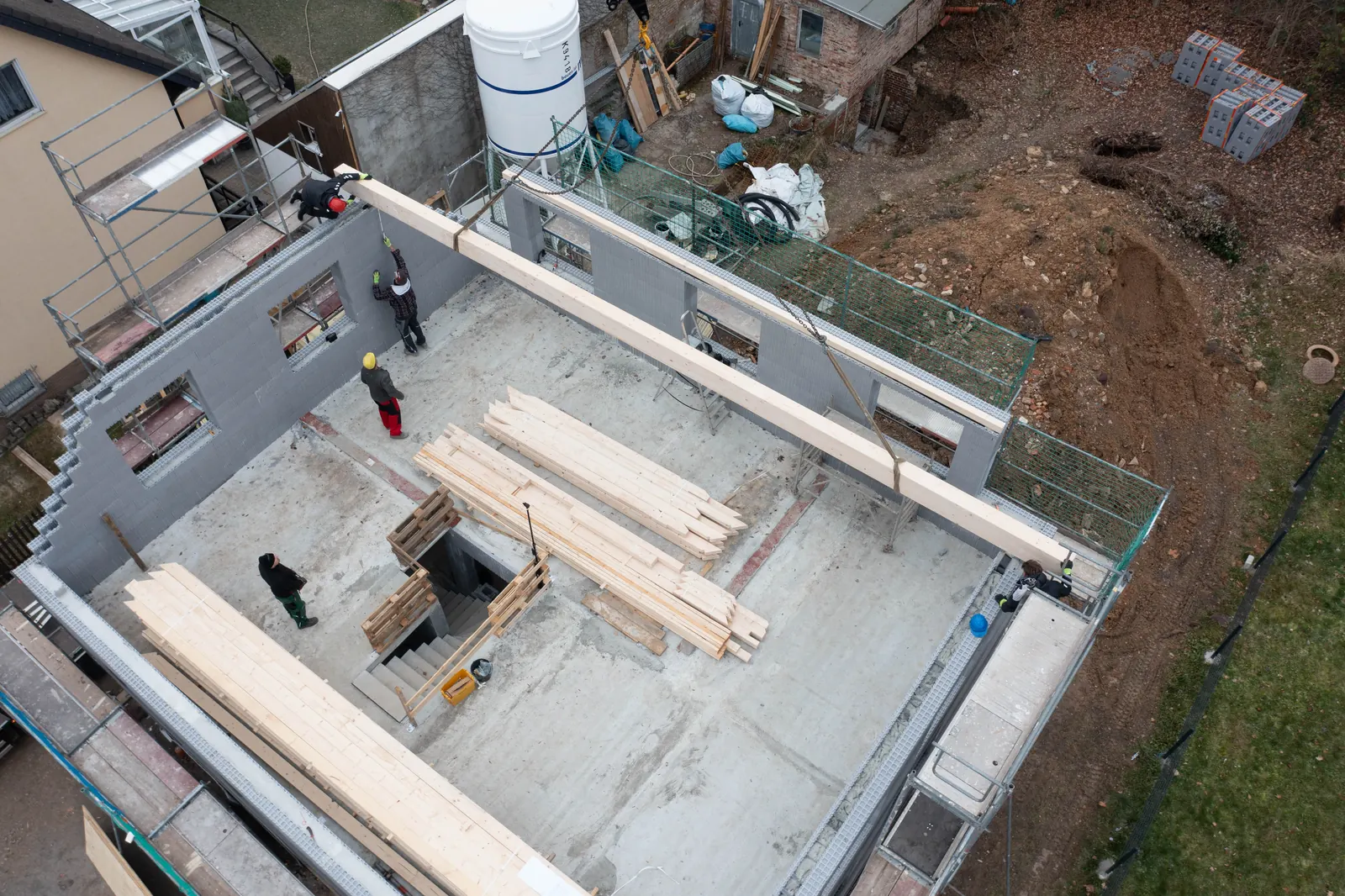

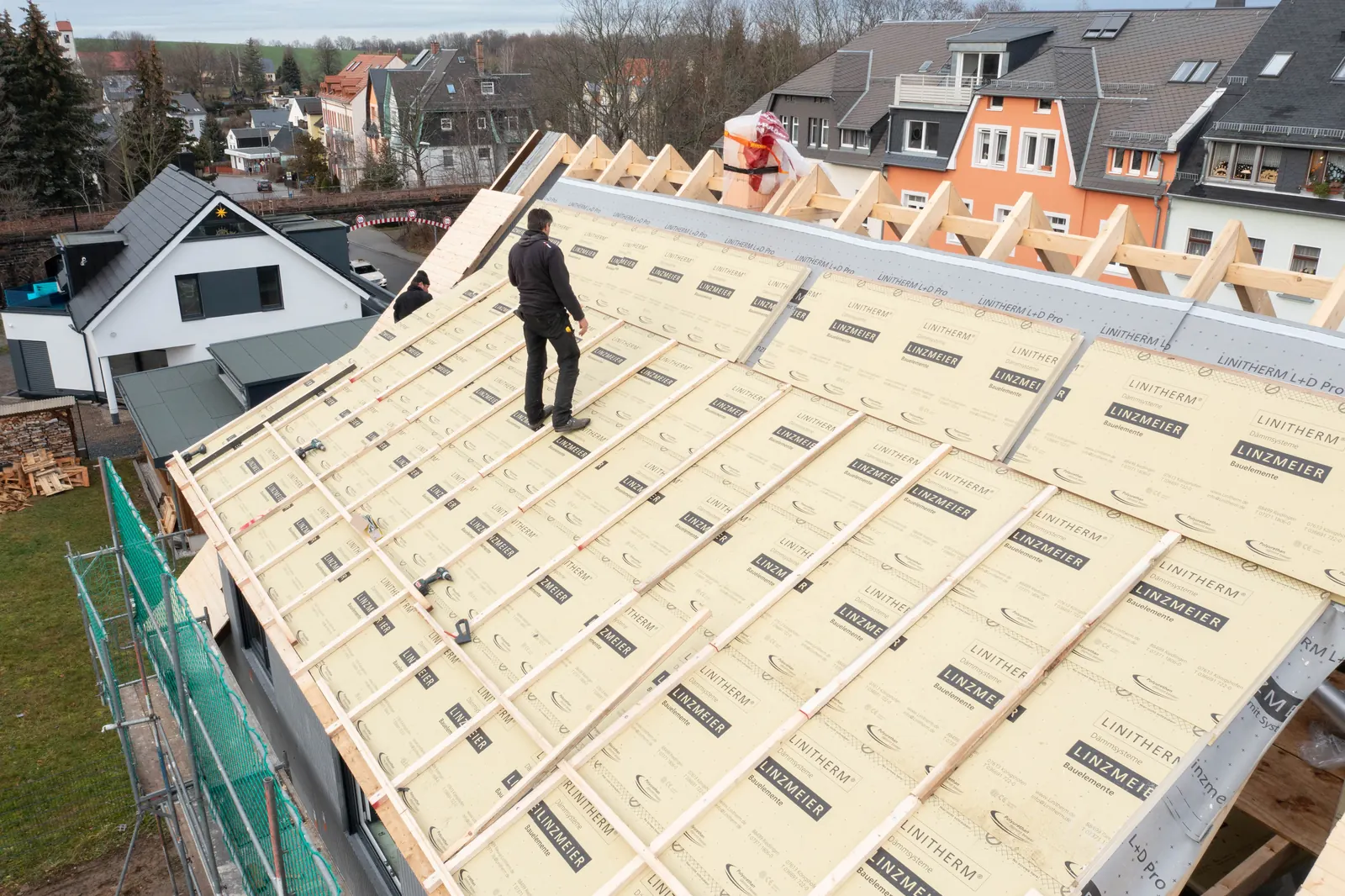

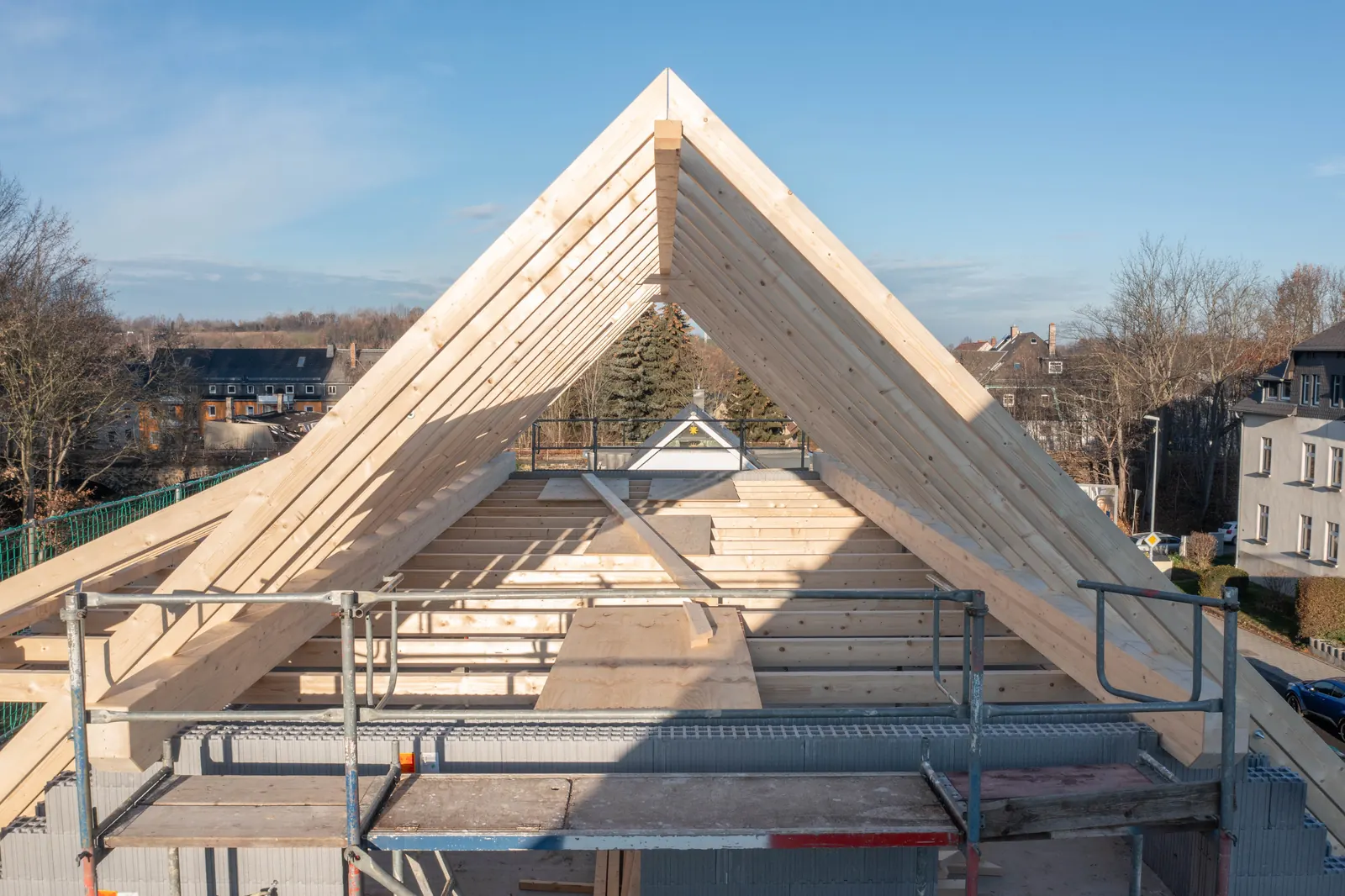

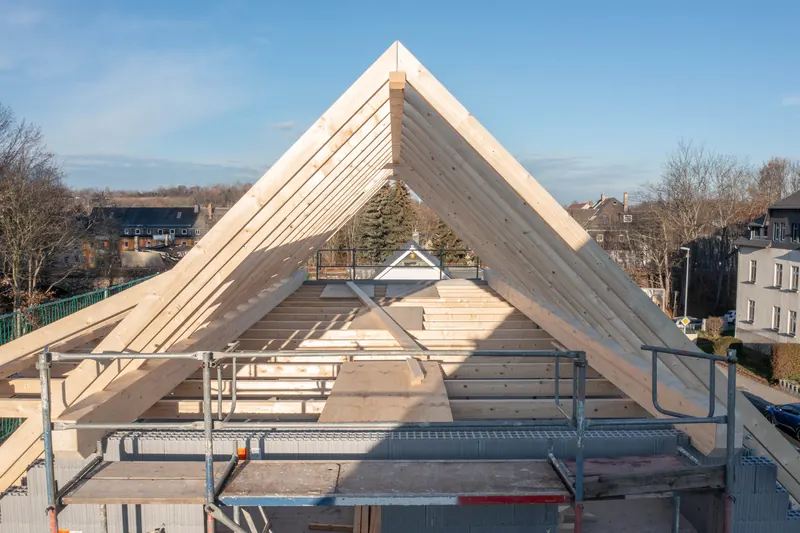

    Ist der Rohbau fertig, wird der Dachstuhl aufgerichtet. Damit das Dach ebenso gut dämmt wie die Wände, kommen mehrere aufeinander abgestimmte Dämmschichten zum Einsatz – hier eine Kombination aus Zwischensparrendämmung und einer Aufsparrendämmung, die als durchgehende Schicht über den Sparren verlegt wird.

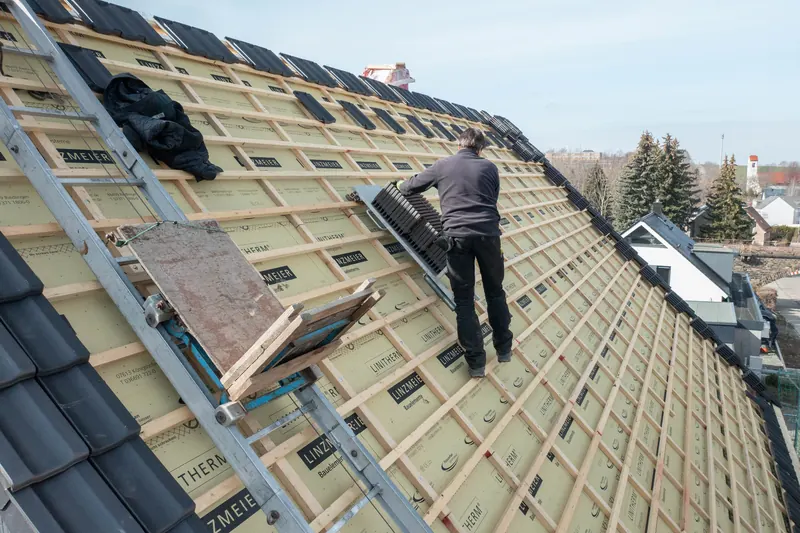

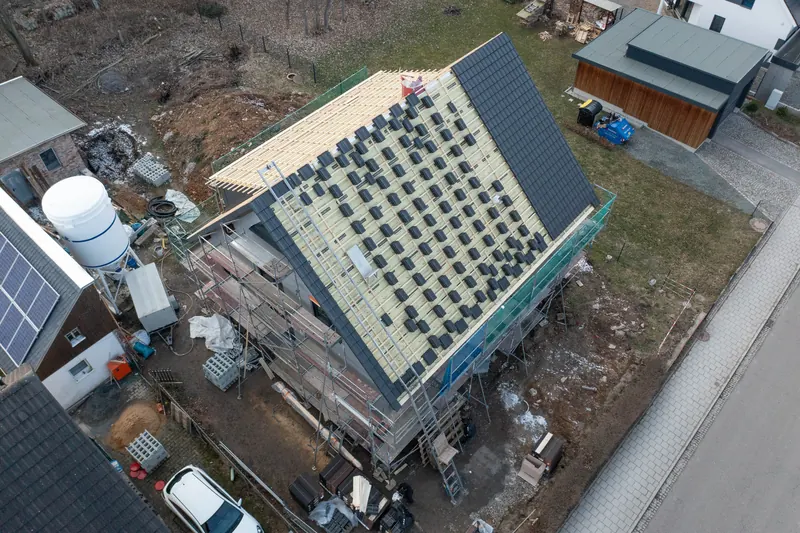

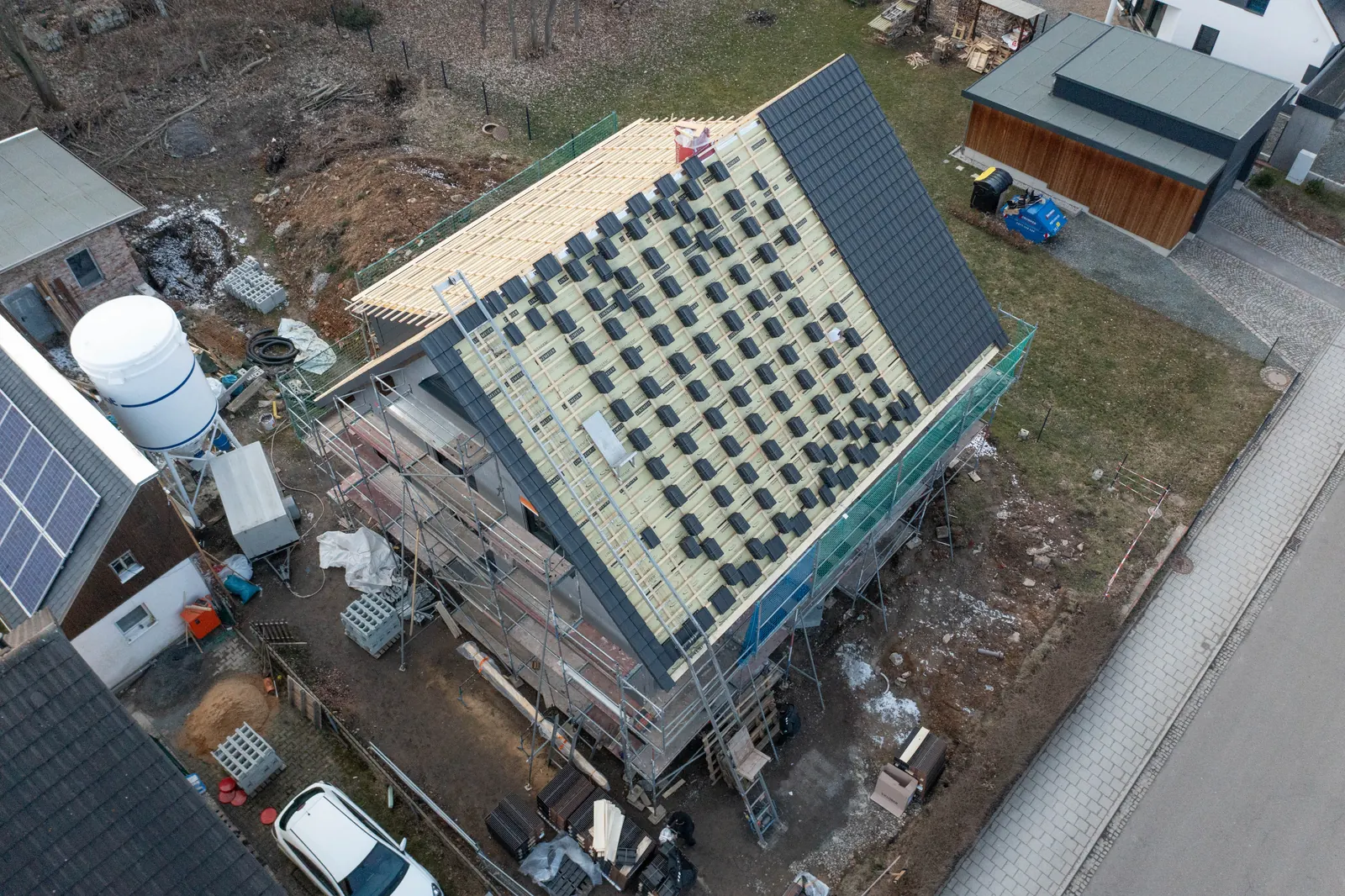

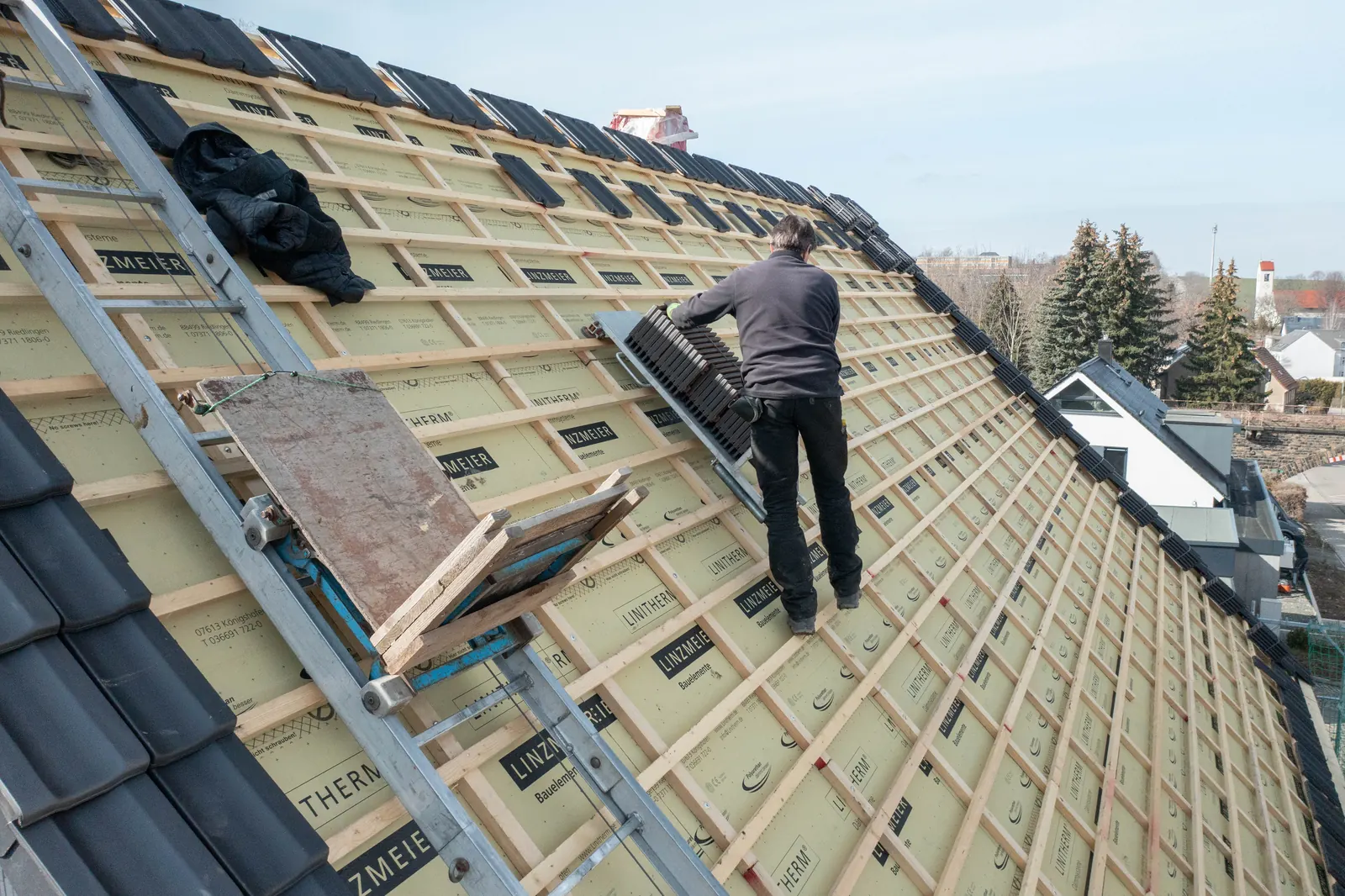

    Zum Schluss wird das Dach eingedeckt. Damit ist das Haus geschlossen und der Innenausbau kann beginnen.

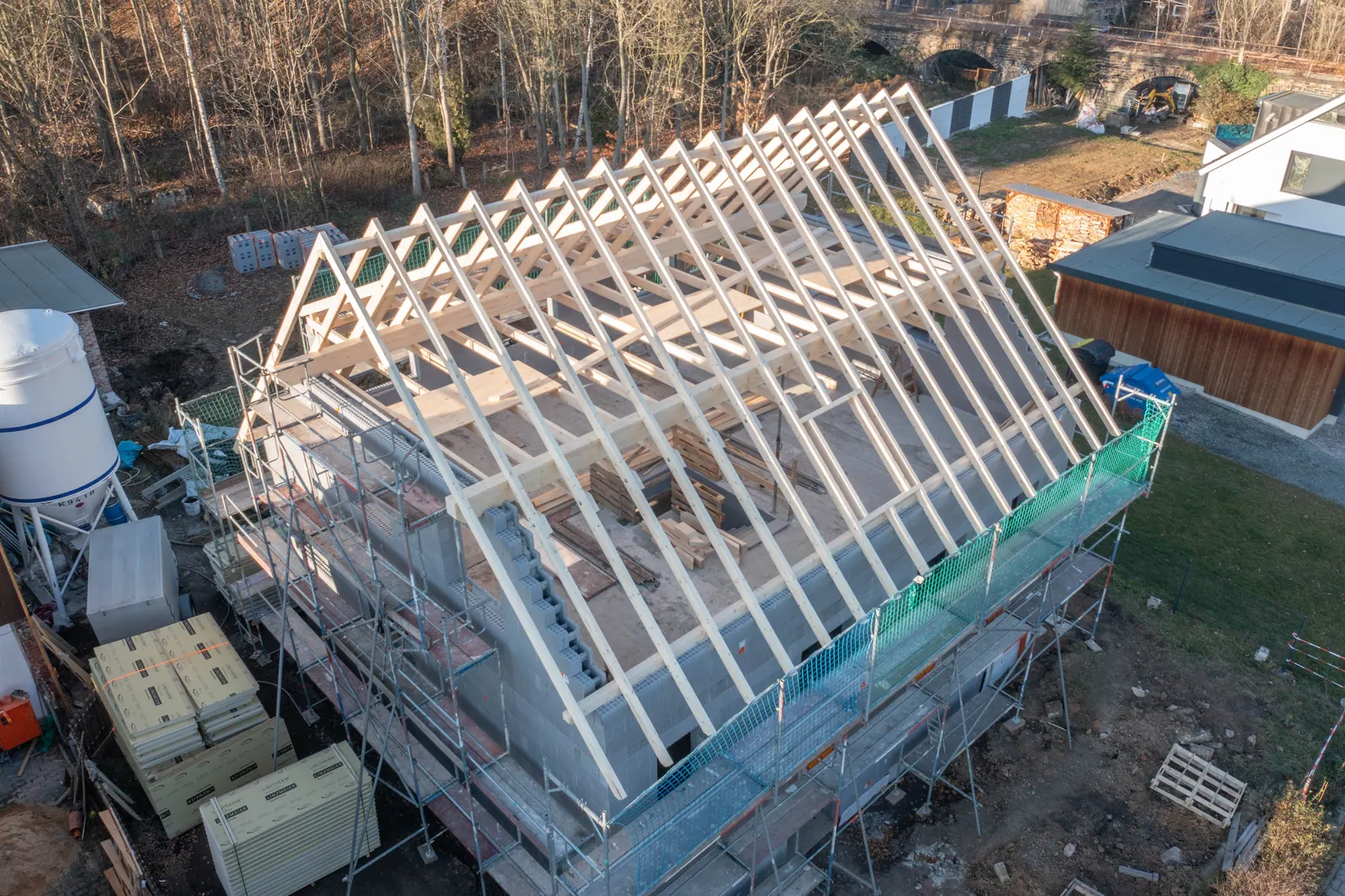

    Luftbild: Zimmerer richten die ersten Balken des Dachstuhls auf Luftbild: fertig aufgerichteter Dachstuhl auf dem isorast-Rohbau Blick in den offenen Dachstuhl vor blauem Himmel Montage der Aufsparrendämmung auf dem Dach Dachdecker beim Eindecken des Dachs auf der Aufsparrendämmung Luftbild: Das Dach ist zur Hälfte eingedeckt

    Video

    Bauphase 3 – Dach

    Schritt 10 im Video. Zum Abspielen auf das Bild klicken – erst dann wird das Video von YouTube geladen.

  11. Schritt 11: Innenausbau

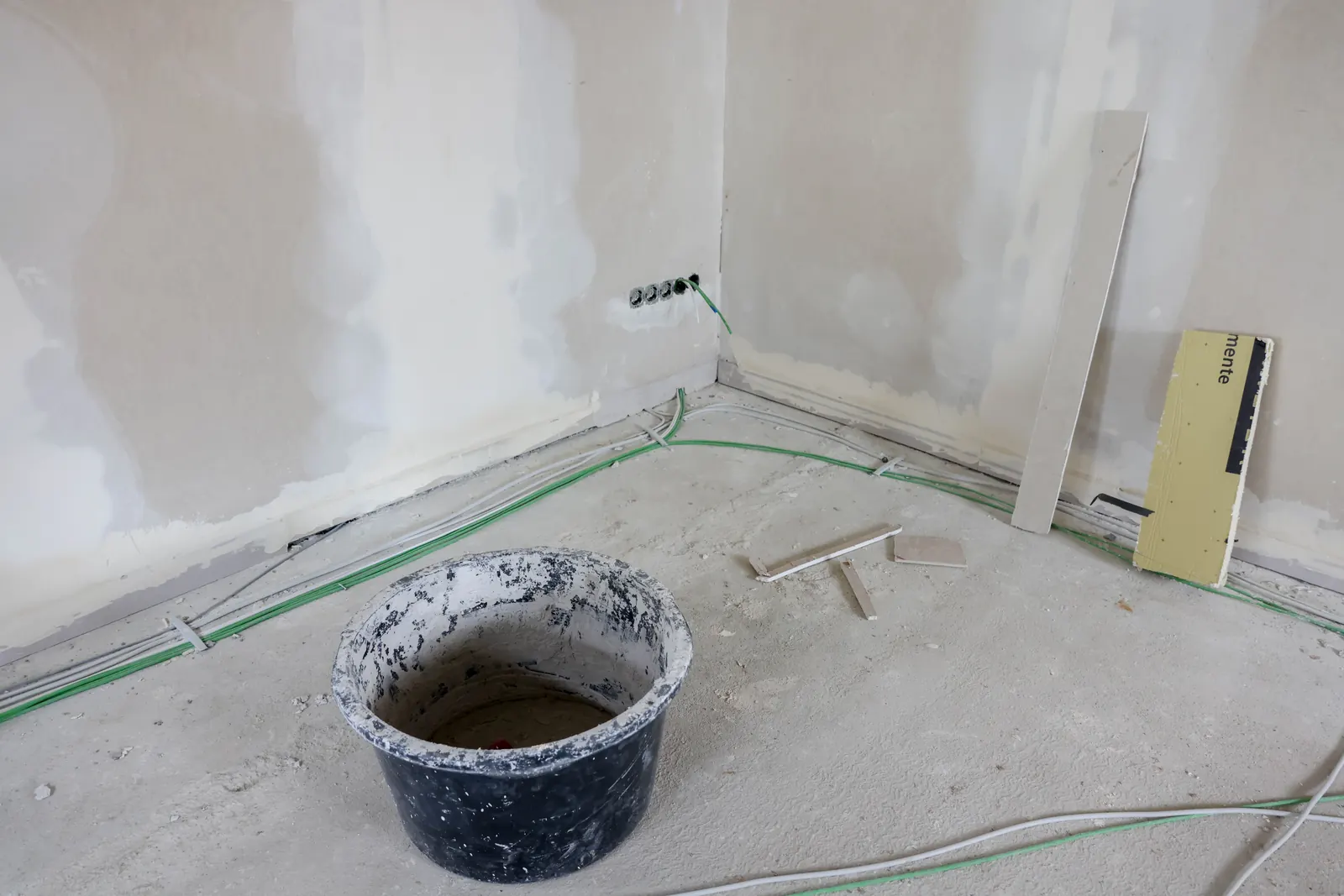

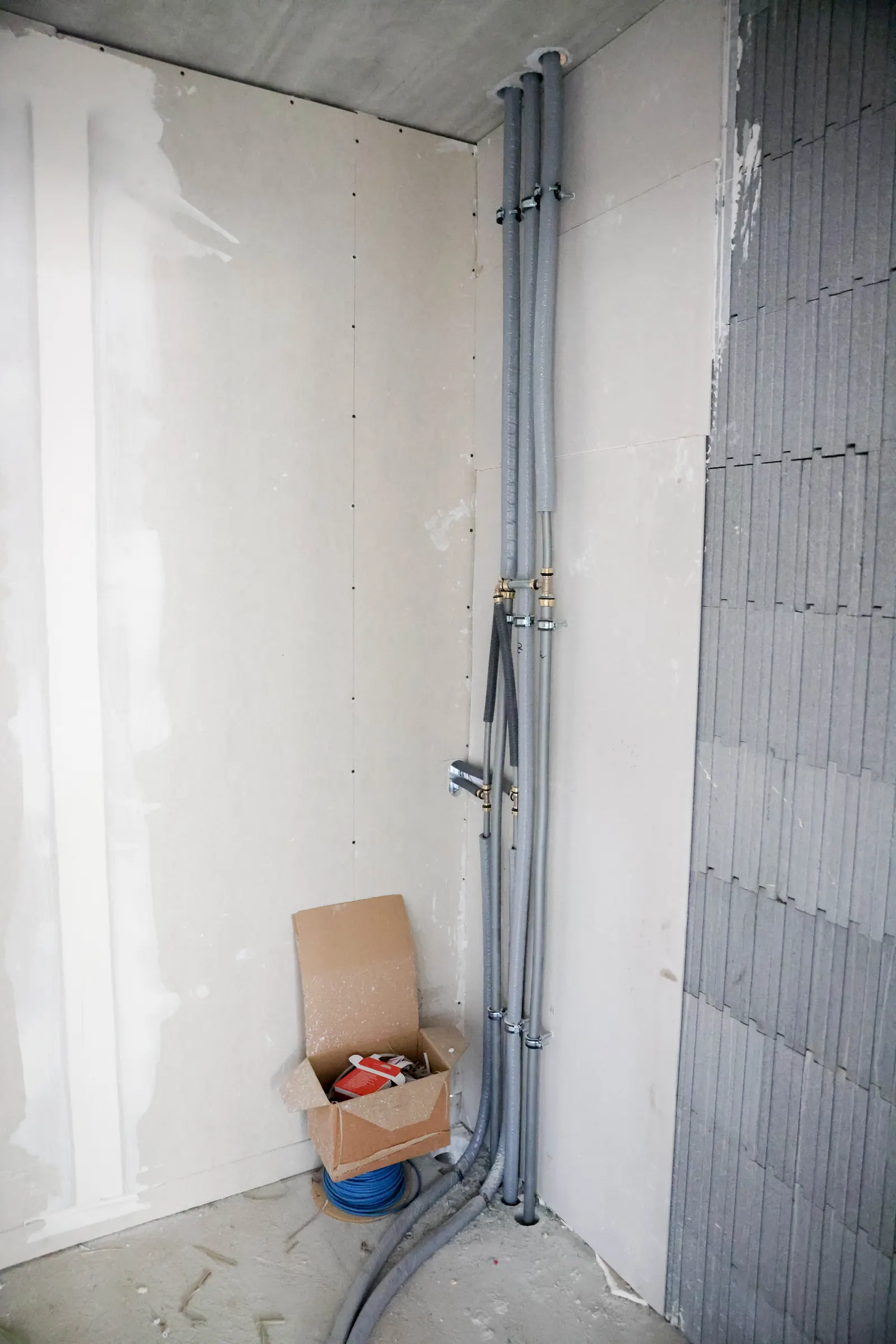

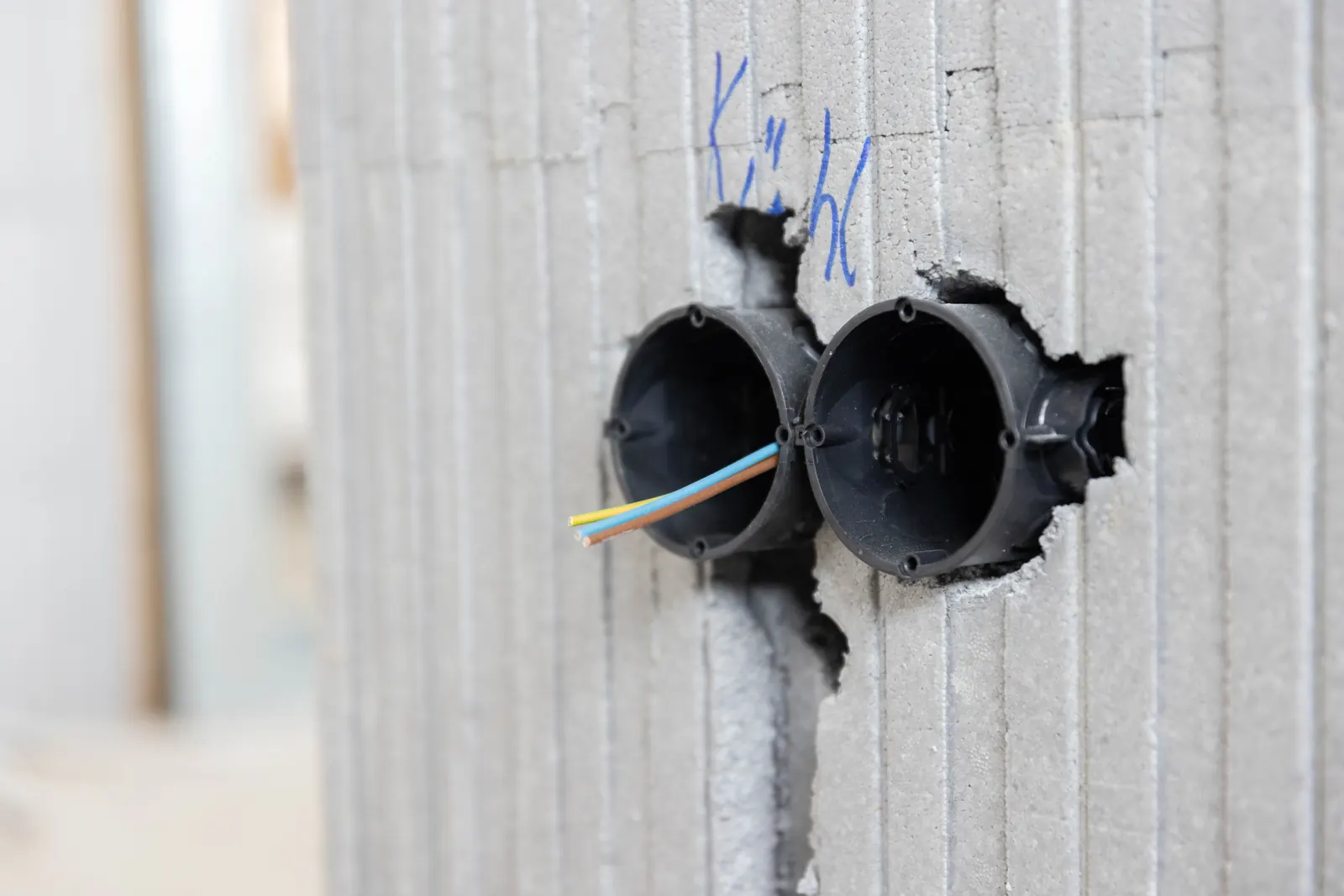

    Mit geschlossenem Dach und eingebauten Fenstern beginnt der Innenausbau. Elektroleitungen und Dosen werden in die innere Dämmschale eingelassen. Anschließend werden die Wände verputzt oder – wie hier – mit Gipskartonplatten verkleidet und gespachtelt.

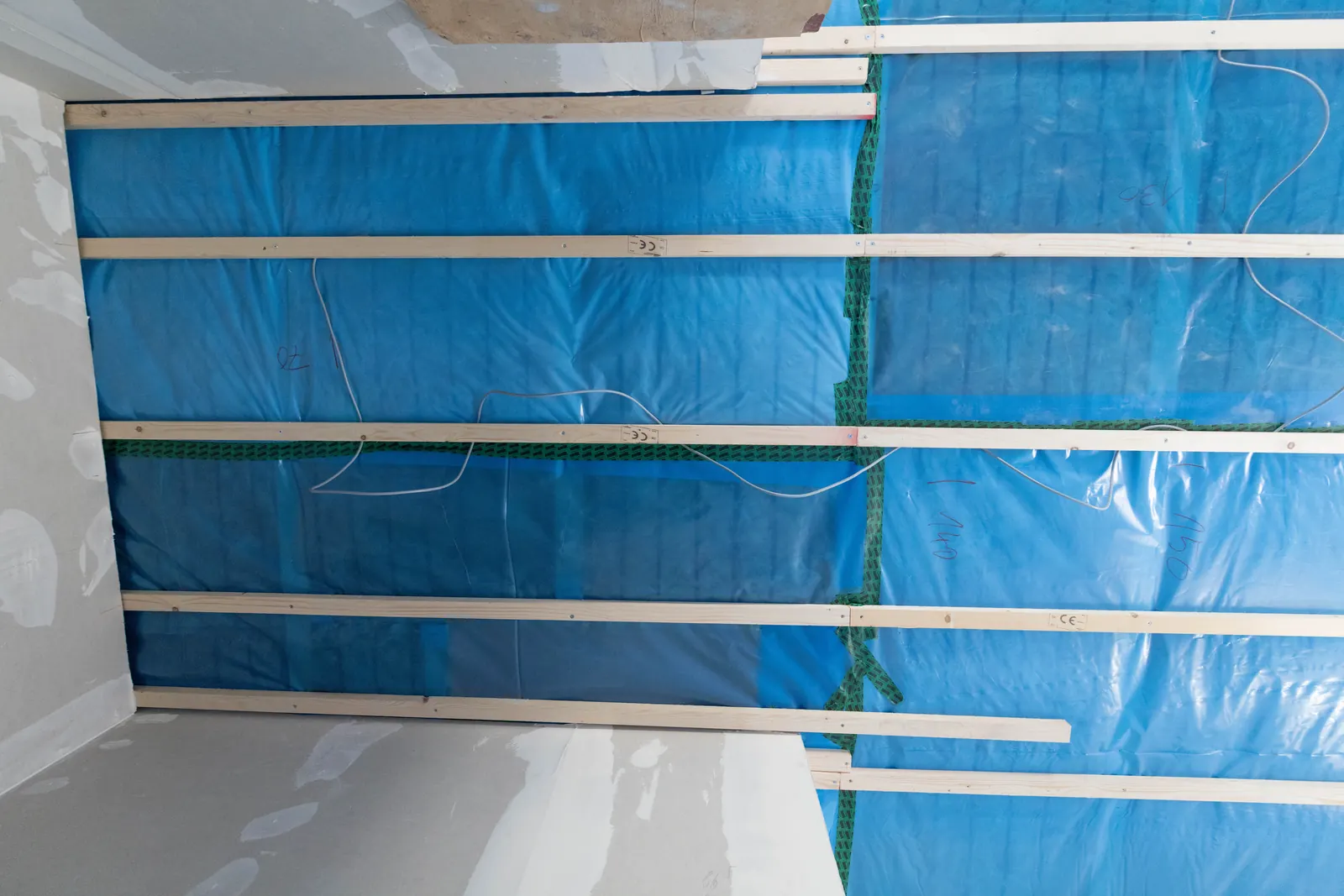

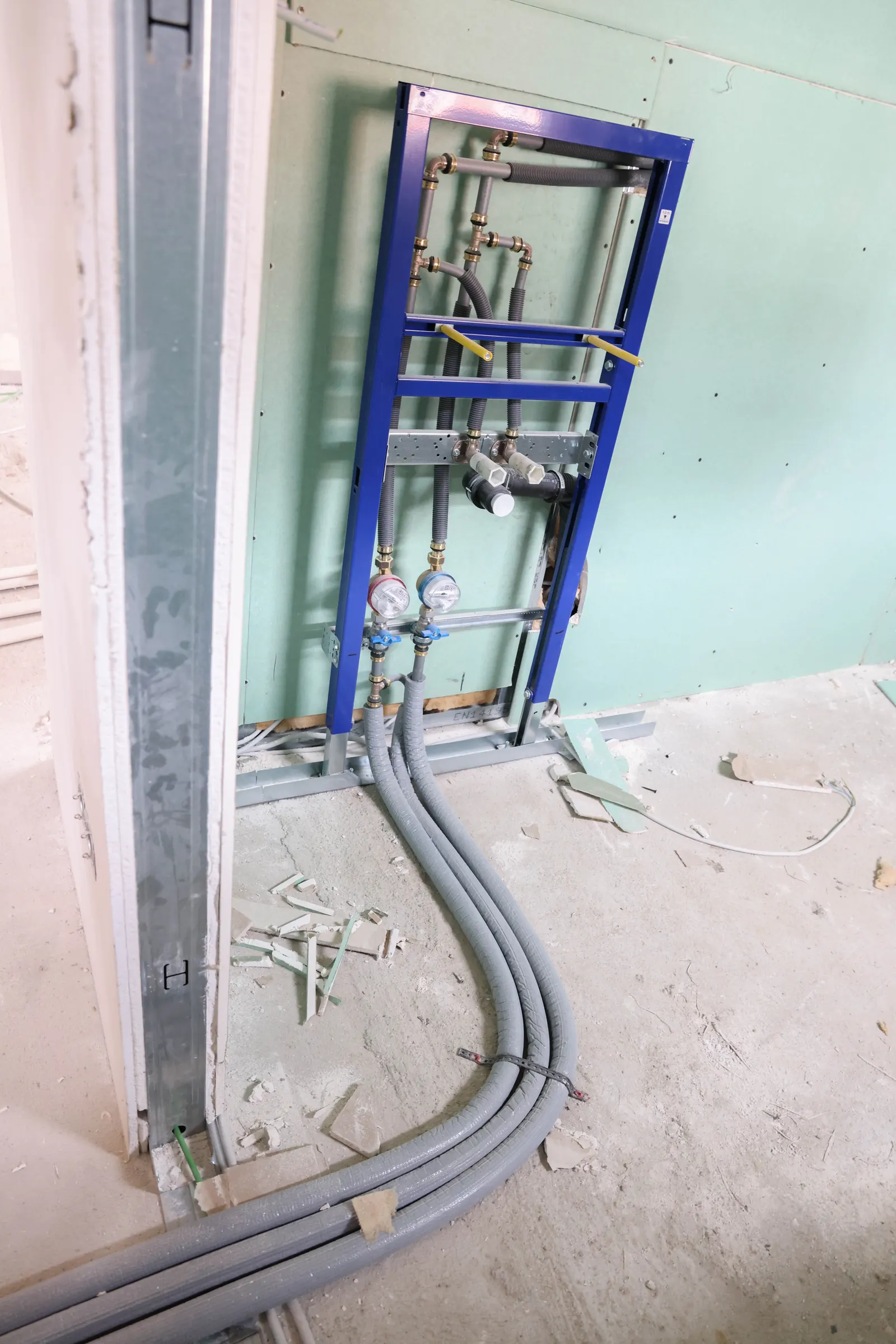

    Im Dachgeschoss wird die Decke gedämmt und verkleidet; Sanitärleitungen verschwinden in Vorwandinstallationen.

    Vor dem Estrich werden die Rohre der Fußbodenheizung verlegt – in diesem Haus versorgt von einer Luft/Wasser-Wärmepumpe. Diese Kombination empfehlen wir; die Heizform ist aber frei wählbar. Wer sich für Split-Klimageräte oder Infrarotheizungen entscheidet, spart sich die Rohre im Fußboden.

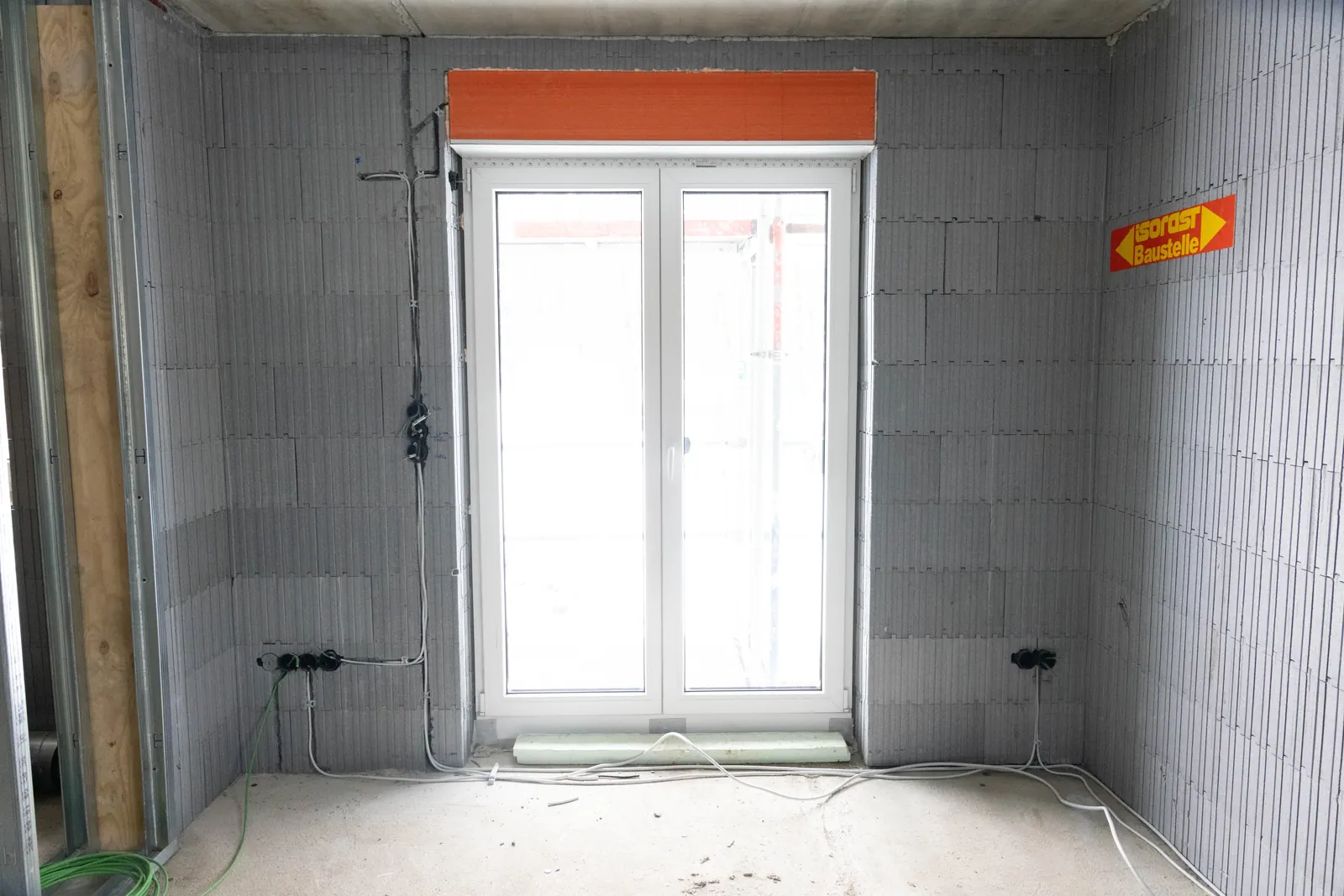

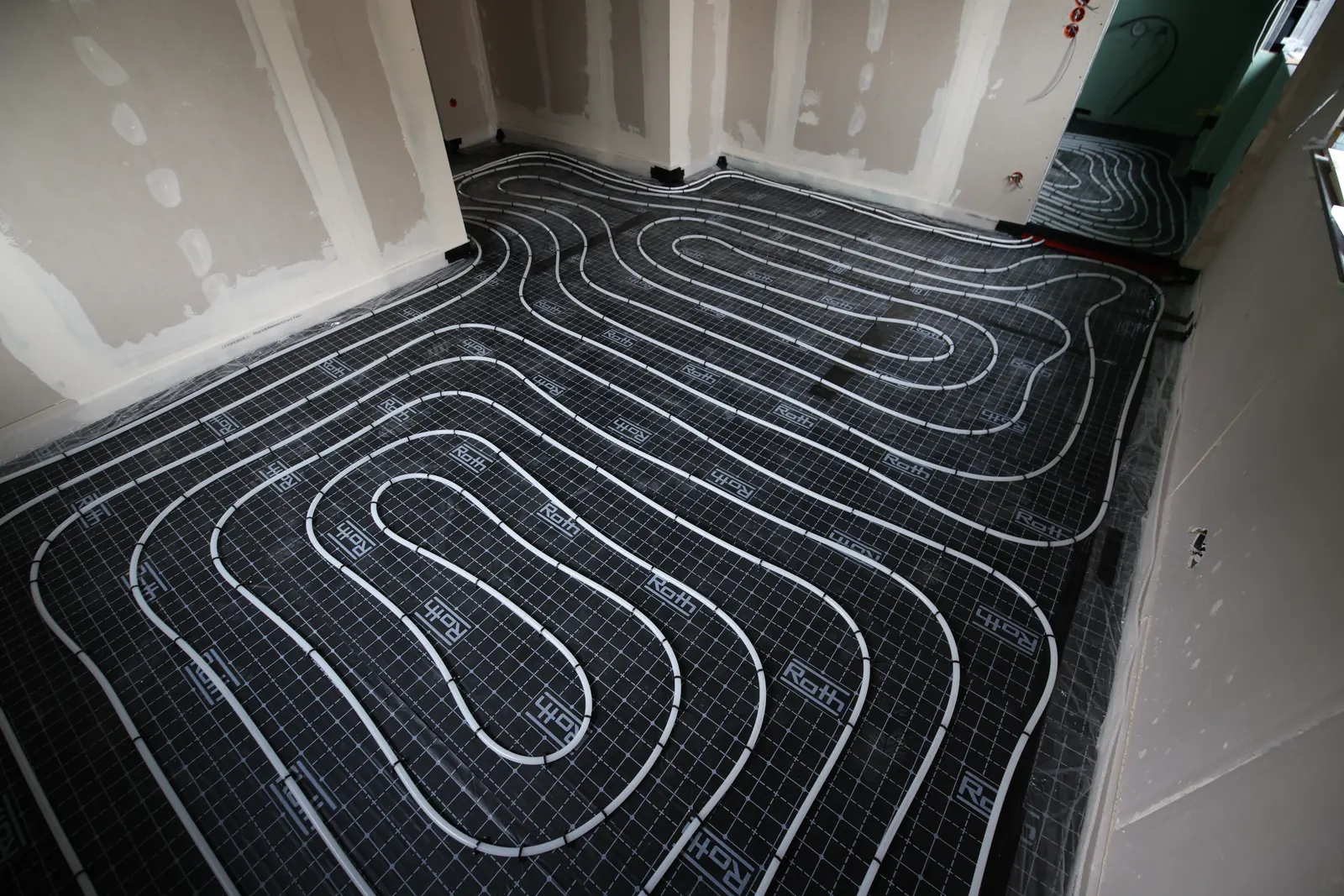

    Verlegte Rohre der Fußbodenheizung vor dem Estrich In die innere Dämmschale eingelassene Elektrodosen mit Kabeln Raum im Innenausbau mit eingebauter Fenstertür und vorbereiteter Elektroinstallation Gedämmte Dachgeschossdecke mit Dampfbremsfolie und Lattung vor der Verkleidung Vorwandelement mit Anschlüssen für das Bad Mit Gipskarton verkleidete Wand neben noch offener isorast-Wand und Installationsleitungen Raum mit gespachtelten Gipskartonwänden und Spachteleimer
  12. Schritt 12: Das fertige Haus

    Im November 2021 war das Haus fertig – nach 13 Monaten Bauzeit, der Rohbau inklusive Dach stand bereits nach rund drei Monaten. Entstanden ist ein energieeffizientes Wohnhaus mit Einliegerwohnung und Büro, das im laufenden Betrieb mit sehr niedrigen Energiekosten auskommt.

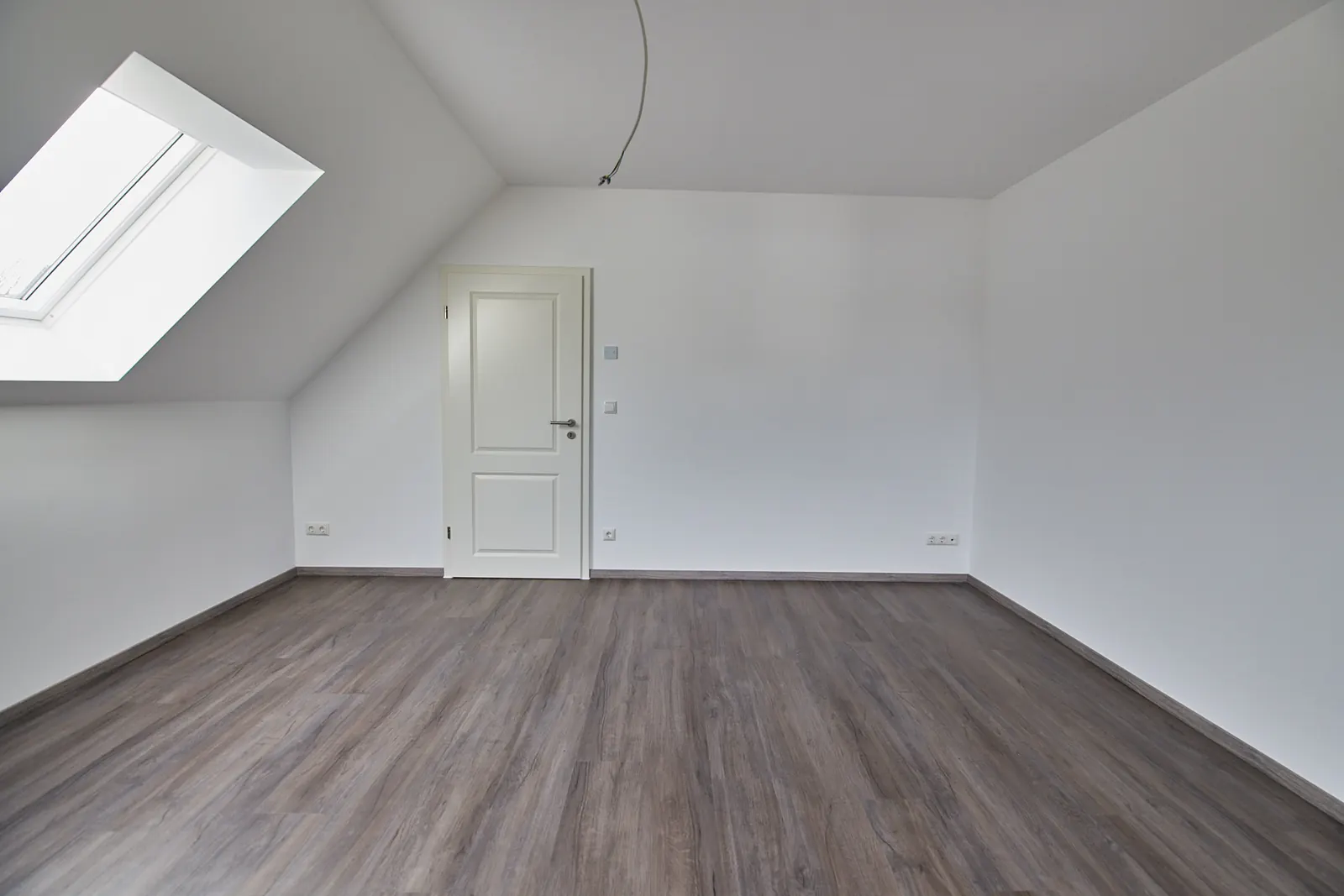

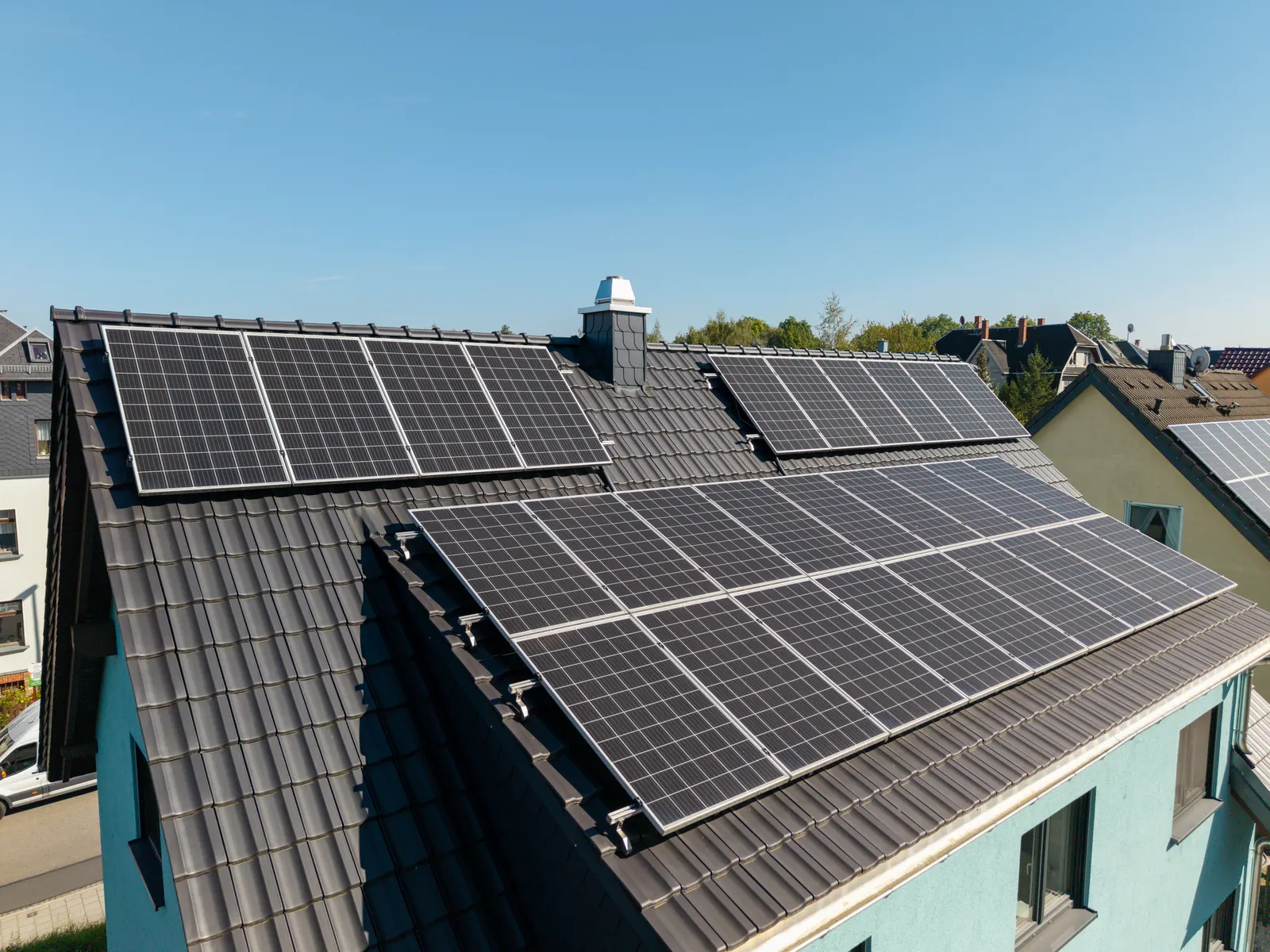

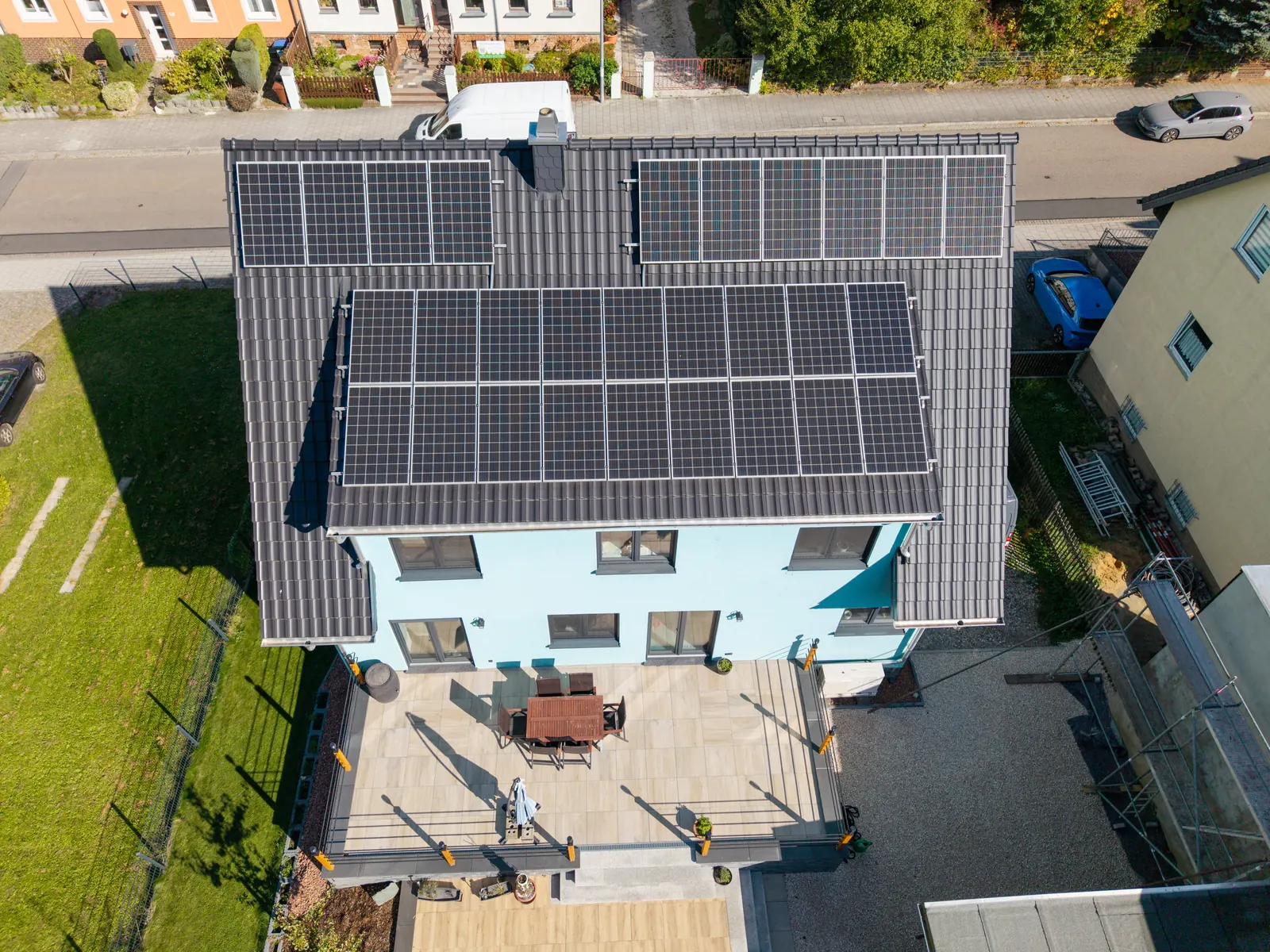

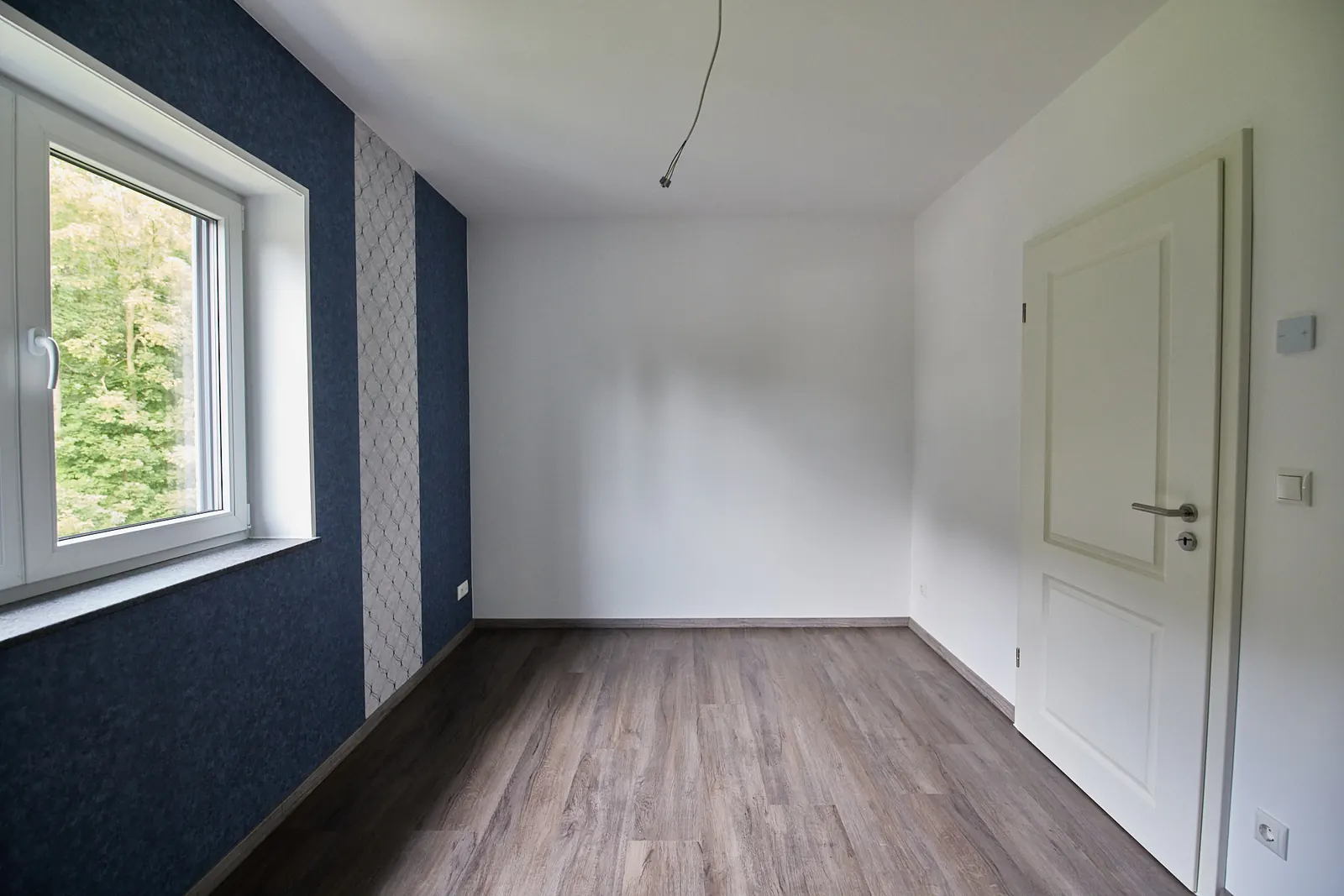

    Photovoltaikanlage auf dem dunklen Satteldach des fertigen Hauses Draufsicht auf das fertige Haus mit Photovoltaik und Terrasse Fertiges Zimmer im Dachgeschoss mit Dachfenster Heller, fertig ausgebauter Raum unter der Dachschräge Fertiges Zimmer mit dunkler Akzentwand und großem Fenster Großer, heller Raum nach dem Innenausbau

    Steckbrief

    Energieeffizientes Wohnhaus mit Einliegerwohnung

    Wohnflächen: Wohnung 1 – 153 m² Wohnung 2 – 38 m² Büro – 57 m²

    Luftbild des fertigen, hellblauen Wohnhauses mit Photovoltaik, Terrasse und Garten 1 2 3 4 5 6 7

    29,35 €Energiekosten pro Monat*Durchschnitt über 36 Monate

    1. Dach

      Hochgedämmt mit Auf- und Zwischensparrendämmung

    2. Photovoltaik

      9,24 kWp mit Stromspeicher 7,68 kWh

    3. Fenster

      3-fach-Verglasung, Uw = 0,87 W/(m²K)

    4. Außenwände

      37er isorast® Außenwandstein, U = 0,12 W/(m²K)

    5. Bodenplatte

      Gedämmt

    6. Wärmepumpe

      Luft/Wasser-Wärmepumpe, Nennleistung ca. 5 kW – betreibt die Fußbodenheizung

    7. Lüftung

      Zentrale Lüftungsanlage mit Wärmetauscher und Pollenfilter

    Endenergiebedarf 6,67 kWh/(m²·a)

    1. A+
    2. A
    3. B
    4. C
    5. D
    6. E
    7. F
    8. G
    9. H

    Primärenergiebedarf 12,01 kWh/(m²·a)

    13 Monate Bauzeit

    1. 10/2020Baubeginn
    2. 31.12.2020Rohbau inkl. Dach
    3. 11/2021Fertigstellung

    * Durchschnittlicher Energieverbrauch aus realem Betrieb. Abhängig von Nutzerverhalten, Gebäudeauslastung und Energiepreisen.

Die Videos werden erst nach Klick von YouTube geladen. Dabei werden Daten an Google übermittelt – mehr in der Datenschutzerklärung.

Gut zu wissen

Häufige Fragen zum Bauablauf

Wie lange dauert der Bau eines Hauses mit isorast?

Bei dem Haus aus diesem Bauablauf begann der Bau im Oktober 2020; Ende Dezember stand der Rohbau inklusive Dach, im November 2021 war das Haus fertig – nach 13 Monaten. Wie lange es bei Ihnen dauert, hängt vor allem von Hausgröße, Eigenleistung und Ausbau ab.

Welche Arbeiten übernehme ich als Bauherr selbst?

Der isorast® Hausbausatz ist ein Selbstbausatz – Sie bauen mit. In der Regel stecken Bauherren die Wände und verfüllen sie mit Beton, und zwar unter fachlicher Anleitung.

Brauche ich handwerkliche Vorkenntnisse?

Besondere Vorkenntnisse sind nicht nötig. Vor Ort gibt es immer eine Einweisung, damit Sie sicher mit dem System arbeiten können.

Wer kümmert sich um Statik und Bauantrag?

Die statische Planung erfolgt projektbezogen durch einen qualifizierten Fachplaner; gern vermitteln wir erfahrene Architekten und Statiker, die das isorast® System kennen. Den Bauantrag reichen Sie als Bauherr selbst ein.

Brauche ich einen Kran für die Wände?

Nein. Die Elemente aus Neopor sind sehr leicht – ein Kompaktelement wiegt je nach Wandstärke etwa 650 bis 1.590 g – und werden von Hand gesteckt.

Wie wird der Hausbausatz geliefert?

Die Elemente kommen per Lkw als kompakt gebundene Pakete, die jeweils von einer Person getragen werden können. Je nach Größe des Bauvorhabens und Platz auf dem Grundstück liefern wir alles auf einmal oder in Etappen. Die Lieferzeiten sind unterschiedlich – sprechen Sie uns frühzeitig an.

Bauen mit Eigenleistung
